钢筋工程细部节点做法

1、墙钢筋定位

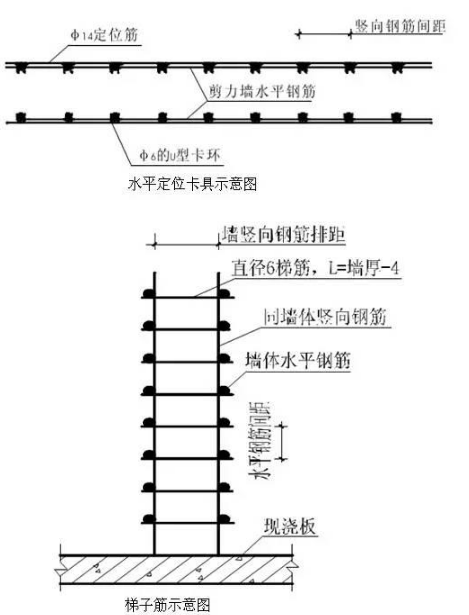

7.做法详图:

8.实例图:

2、钢筋滚轧直螺纹连接

1.材料:钢筋、连接套筒、保护帽。

2.工具:直螺纹滚丝机、扳手、砂轮切割机。

3.工序:钢筋下料 滚丝 丝头检验 直螺纹套筒连接。

4.工艺方法:根据钢筋料单采用砂轮切割机对钢筋切割下料,切口的端面平整并与轴线垂直。要求加工好的钢筋螺纹的丝头、牙形、螺距等必须与连接套筒一致,螺牙应无裂纹、无断牙及其他缺陷,丝头加工长度为标准型套筒长度的1/2(选用套筒规格应符合表2-1),及时在套丝端安装塑料保护帽。套筒连接时,将钢筋丝头拧入经型式检验合格的连接套筒,用扳手拧紧,使钢筋丝头在套筒中央位置相互顶紧,再用扭力扳手校核拧紧力矩,标准型接头安装后的外露螺纹不大于两个完整丝扣。

5.控制要点:切割下料、螺纹加工、钢筋连接。

6.质量要求:切割端头平整、与轴线垂直,丝头长度公差为+2P,钢筋连接牢固。

7.做法详图:

8.实例图

3、外墙螺栓孔封堵

1.材料:干硬性水泥砂浆、防水砂浆、膨胀剂、水泥基防水涂料。

2.工具:柱形刷、抹子、捣棍、灰板、木塞等。

3.工序:清孔干硬性砂浆填堵刷防水涂料抹防水砂浆 刷防水涂料。

4.工艺方法:用柱形刷清理孔内杂物,并在施工前3小时喷水湿润。孔内侧用圆锥形木塞堵紧,填塞微膨胀干硬性砂浆至距表面30mm处,凝固后涂刷水泥基防水涂料,孔口抹防水砂浆,与墙面齐平,表面再刷一道水泥基防水涂料,洒水养护不少于3天。

5.控制要点:清孔、填塞、防水。

6.质量要求:填塞密实,防水处理到位。

7.做法详图:

8.实例图

2、现浇板混凝土收面

1.材料:混凝土、2m长300mm宽镜面竹胶板、线绳。

2.工具:振动棒、平板振动器、刮杠、木抹子、抹光机、棕刷等。

3.工序:刮杠刮平 搓毛 抹光机收面拉细毛。

4.工艺方法:混凝土浇捣后按标高控制线用刮杆刮平,木抹搓毛,终凝前(人站在砼面上脚印深度不超过5mm时)用抹光机收压抹面后,用棕刷拉细毛。拉毛时脚下移垫2m长300mm宽镜面竹胶板交替后退施工,竹胶板中心间距为500~600mm,拉毛深度、方向一致。

5.控制要点:收抹时间。

6.质量要求:混凝土表面平整,拉毛宽度、间距均匀,方向一致。

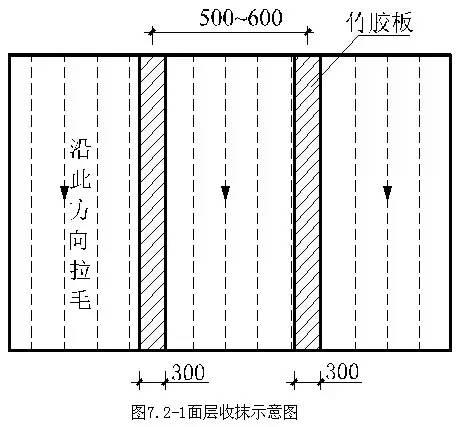

7.做法详图:

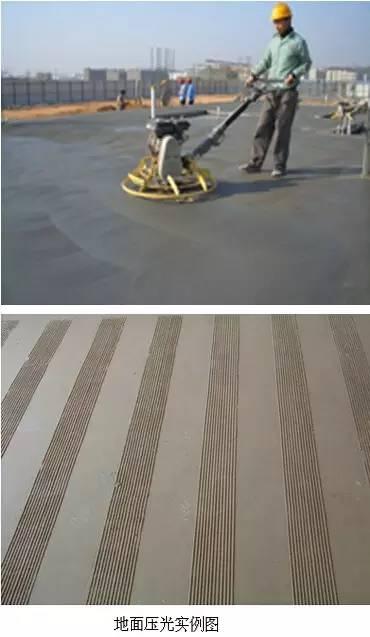

8.实例图:
