一、建筑地下室防渗漏节点做法
建筑地下室外墙防水在根部及阴阳转角处应设置附加层每边延伸铺贴尺寸250mm。
1、地下室外墙后浇带
地下室外墙后浇带防渗漏节点做法
2、地下室外墙施工缝

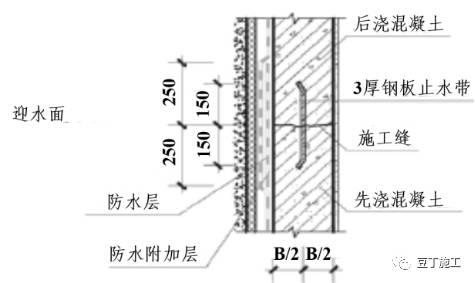

地下室外墙施工缝节点做法
3、地下室外墙防水收口节点
防水层收口节点做法
备注:当地下室顶高于室外地坪0.5m以上时,可以按照上图示进行防水层收口处理。凹槽的深度为20mm,宽度为50mm。将外墙防水层固定于凹槽内,并用建筑密封胶封闭。当外墙装饰层较厚可以掩盖收口压条时,也可以用压条直接将防水层直接固定于外墙上。
4、地下室外墙穿墙套管

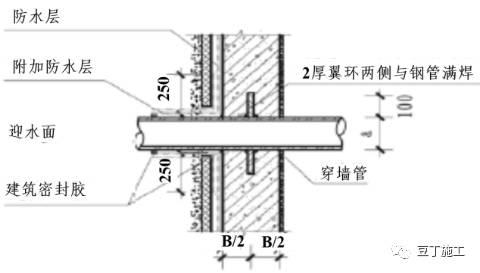

固定式穿墙套管节点做法

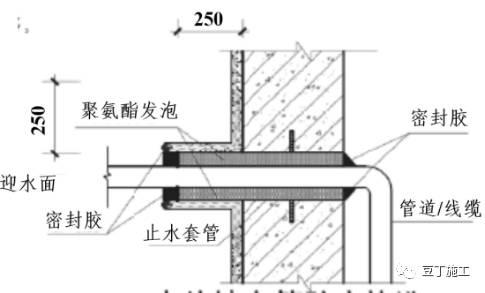

穿外墙套管节点做法
5、地下室外墙止水螺杆
地下室外墙止水螺杆
备注:一次性止水对拉螺杆可采用工具式螺杆或者螺杆加锥形塑料垫块方式使螺杆端头留出凹槽。螺杆中部需加焊2mm厚7070mm止水片,当使用锥形塑料垫块时,养护结束后需将锥形垫块逐个剔除。然后将螺杆从最深处割断,使用1:2的聚合物水泥砂浆将凹槽压实、抹平。
二、淋(盛)水试验
淋水试验是防水工程质量控制的重要环节,在施工过程中分阶段进行淋水试验,真正实现过程控制。所有淋水试验必须有甲方、监理全程检查并签字确认,办理单项淋水试验记录,验收合格后方可进行下道工序施工。
1、屋面淋水试验
坡屋面淋水试验
时间:在防水层以前,找平层完成并养护5天以后。
方式:在坡屋面顶部用PVC管(直径20)间隙50打孔淋水。
淋水时间:24小时。
平屋面(露台)盛水试验
时间:出屋面管道、烟道周边塞缝完成,落水口安装完成,找平层完成并养护5天以后。
方式:盛水试验,将落水口临时封堵,将整个屋面盛水50深。
盛水时间:盛水试验持续时间48小时。
2、厨卫间、阳台盛水试验
厨房间(阳台)
时间:在穿楼板管道封堵以后2-3天,防水层以前。
方式:在厨房间(阳台)满灌水。
盛水时间:24小时。
卫生间
第一次试验时间:在地漏、管道孔封堵以后,找平层完成后3-5天,防水层以前。
方式:在下沉式卫生间内满灌水。
盛水时间:48小时。
第二次试验时间:在防水层完成以后,保护层完成以前。
盛水时间:48小时。
3、外墙淋水试验
时间:外墙洞口封堵完成,外墙抹灰层(12+8)完成,养护3-5天。
淋水方式:在外墙面上部用直径20的PVC管,每隔50打孔,向墙面喷水。
淋水时间:24小时。
