通风与空调工程工程细部节点做法

1、风管加固(不适用洁净系统)

大口径(b2500mm)镀锌钢板风管加固

1.材料:1.2mm厚镀锌钢板、ф48镀锌铆钉。

2.工具:剪板机、折方机、手电钻、榔头、垫铁。

3.工序:制作C型条 画线打眼铆接法兰安装。

4.工艺方法:利用1.2mm厚的镀锌钢板制作C型条,沿风管宽度方向将C型条按600~750mm间距铆接。铆钉按200~220mm间距铆接在风管内侧。加固完成后安装风管两端法兰。

5.控制要点:C型条加工顺直平整、铆接平整牢固。

6.质量要求:铆接平整且牢固,铆点间距宜为200~220mm且均匀分布,加固条间距宜为600-750mm且均匀分布。

7.做法详图

8.实例图:

2、玻璃纤维风管加固

1.材料:镀锌螺帽、16KBG管、镀锌通丝螺杆、碟片。

2.工具:砂轮切割机、手电钻。

3.工序:定位打眼 加工安装KBG管 固定。

4.工艺方法:矩形风管长边大于630mm时,顺长边方向中间应进行空间高度加固,按间距300~600mm在风管上确定加固KBG管的位置,加固点宜居中或均匀对称分布,上下孔应垂直对应。

KBG管加工长度为风管高度减两个碟片厚度,将KBG管及内侧两端碟片置于螺栓孔对应位置后,穿通丝螺杆,外侧加碟片及螺帽固定,并用圆头螺帽收头。

5.控制要点:KBG管长度、通丝螺杆长度、风管表面平整度。

6.质量要求:加固点成排成线间距均匀,风管表面无变形,加固杆固定牢靠。

7.做法详图:

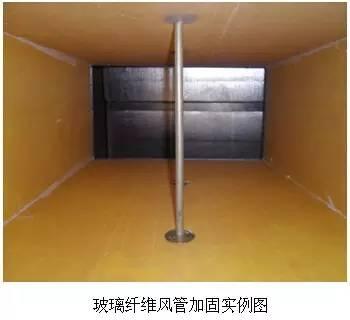

8.实例图:

3、风管与风机软连接

1.材料:三防布、跨接线、镀锌螺栓、镀锌铁皮条、风管法兰。

2.工具:钢卷尺、水平尺、手枪钻。

3.工序:定位弹线法兰及软接制作软接连接 接地跨接 。

4.工艺方法:确定风管与风机之间的距离和同心性,距离要求150~200㎜,风管、风机同心同径;制作软接两端法兰,中低压系统法兰螺栓孔间距120~150mm,高压及净化系统孔距80~100mm,软接长度为法兰间距加20~30mm伸缩量,用铆钉将软接均匀平整的固定在法兰上,铆钉位置和法兰螺栓位置对应,风机法兰与风管法兰螺栓孔对应,螺栓朝向与介质流向一致,螺栓外露长度为2~3扣丝。屋面与防暴场所采用不小于4mm2的黄绿双色铜芯软线压接铜鼻子接地跨接。成排风机中心线应在一条线上。

5.控制要点:同心度、法兰及软接加工。

6.质量要求:风机、风管应同心,软接平顺,松紧适宜接口严密。

7.做法详图:

8.实例图:
