高速公路土方路基填筑施工技术方法

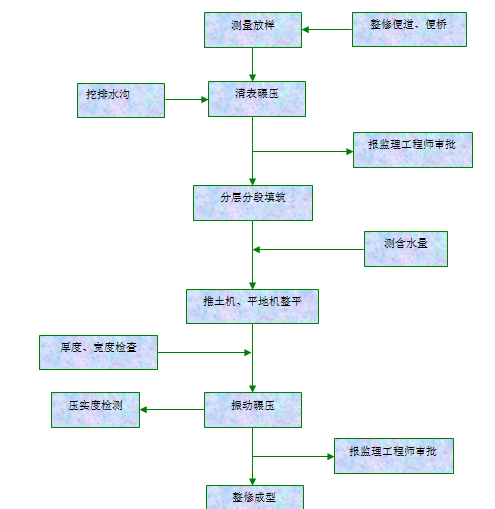

填土路基工艺流程图

(1)放样、清表及进行填前处理。当原地面横坡或纵坡陡于1:5时,应先将原地面开挖纵向台阶,台阶宽度不小于2m,并向内倾4%坡度,再进行路堤填筑。

(2)路堤基底在填筑前要进行压实,压实度不小于90%。

(3)路基填筑施工前,首先做试验路段,其长度控制在200m左右,通过做试验段以获取施工合理参数如填筑厚度、最佳含水率、压实机具、压实遍数等,为下一步大面积施工做准备。

(4)填筑时分层分段填筑,在含水率略高于最佳含水率时碾压,含水率过大时采取晾晒,含水率过小时采用洒水补充的办法处理。压路机碾压时由边到中,由低处向高处碾压。碾压遍数(由试验段确定)达到后,检验压实度合格后,经监理工程师同意方可进行下一步施工。施工时为保证路基边缘的压实度满足要求,路基两侧各应超宽填筑1250px,经人工削坡成型后,坡面做到直顺密实。

(5)路床填料粒径不大于250px,路堤填料粒径不大于375px。

高速公路,土方路基,填筑施工
