一、模板分类和构造
模板按材料分可分为木、钢木、胶合板、钢竹、钢、塑料、玻璃、铝合金模板;按结构的类型分可分为基础、桩、楼板、梯、墙等模板;按施工方法分可分为有现场装拆式模板、固定式模板和移动式模板。结构构件的特点不同,模板和支撑系统的构造也各异。目前虽然推广组合钢模板,但还有些工程或工程结构的某些部位使用木模板,其他形式的模板从构造上来说也是从木模板演变而来的。木模板一般先加工成基本元件(拼版),然后在现场进行拼装。一般由板条和拼条组成拼板,如图4-1所示。
(一)基础模板
1.阶梯基础模板
阶梯基础模板每一台阶模板由四块侧板拼钉而成,其中两块侧板的尺寸与相应的台阶侧面尺寸相等;另两块侧板长度应比相应的台阶侧面长度大150~200 mm,高度与其相等,如图4-2所示。
2.条形基础模板

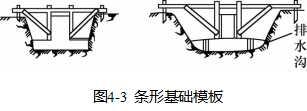

条形基础模板一般由侧板、斜撑、平撑组成。侧板可用长条木板加钉竖向木档拼制,也可用短条木板加横向木档拼成。斜撑和平撑钉在木桩(或垫木)与木档之间,如图4-3所示。
(二)柱模板
柱子的特点是断面尺寸不大而高度较大。因此,柱模主要解决垂直度、柱模在施工时的侧向稳定及抵抗混凝土的侧压力的问题。同时还要考虑方便灌注混凝土、清理垃圾和绑扎钢筋等。如图4-4所示,柱模板是由两块内拼版1夹在两块外拼板2之间所钉成。
(三)梁模板

梁模板的特点是跨度大而宽度不大,梁底一般是架空的。因此混凝土对梁模板既有水平侧压力,又有竖向压力。梁模板及其支架系统应能承受这些荷载而不致发生过大的变形。图4-5是单梁模板的一例。
(四)圈梁模板
圈梁的特点是断面小但很长,一般除门窗洞口及其他个别地方架空外,均搁在墙上。故圈梁模板主要是由侧模板和固定侧模板用的卡具所组成。
(五)楼梯模板

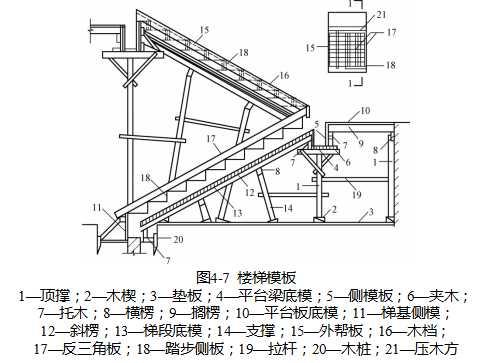

楼梯模板的构造与楼板模板相似,不同点是楼梯模板要倾斜支设,且要能形成踏步,如图4-7所示。
二、组合模板和支承件
(一)钢模板
1.平面模板

平面模板用于基础、墙体、梁、板、柱等各种结构的平面部位,它由面板和肋组成,肋上设有U形卡孔和插销孔,利用U形卡和L形插销等拼装成大块板,如图4-8所示。
2.阳角模板

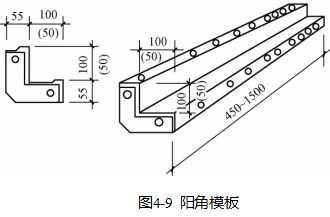

阳角模板主要用于混凝土构件阳角,如图4-9所示。
3.阴角模板

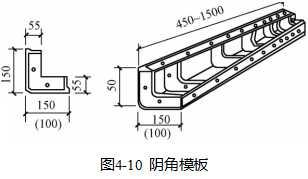

阴角模板用于混凝土构件阴角,如内墙角、水池内角及梁板交接处阴角等,如图4-10所示。

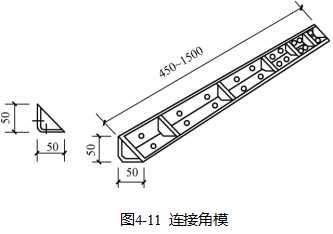

4.连接角模
阳角模板主要用于混凝土构件阳角,如图4-9所示。
(二)连接件
(1)U形卡(图4-12)。U形卡是模板的主要连接件,用于相邻模板的拼装。
(2)L形插销(图4-13)。L形插销用于插入两块模板纵向连接处的插销孔内,以增强模板纵向接头处的刚度。
(3)钩头螺栓(图4-14)。钩头螺栓是连接模板与支撑系统的连接件。
(2)L形插销(图4-13)。L形插销用于插入两块模板纵向连接处的插销孔内,以增强模板纵向接头处的刚度。

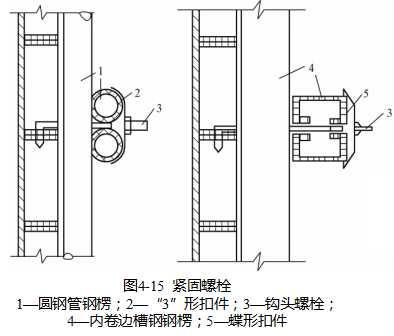

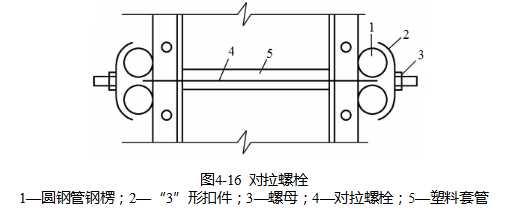

(5)对拉螺栓(图4-16)。对拉螺栓又称穿墙螺栓,用于连接墙壁两侧模板,保持墙壁厚度,承受混凝土侧压力及水平荷载,使模板不致变形。
(6)扣件。扣件用于钢楞之间或钢楞与模板之间的扣紧,按钢楞的不同形状,分别采用蝶形扣件和3形扣件。
(三)支承件
1.钢楞
钢楞即模板的横档和竖档,分内钢楞与外钢楞。内钢楞配置方向一般应与钢模板垂直,直接承受钢模板传来的荷载,其间距一般为700~900 mm。钢楞一般用圆钢管、矩形钢管、槽钢或内卷边槽钢,而以钢管用得较多。
2.柱箍
柱模板四角设角钢柱箍。角钢柱箍由两根互相焊成直角的角钢组成,用弯角螺栓及螺母拉紧,如图4-17所示。
3.钢支架

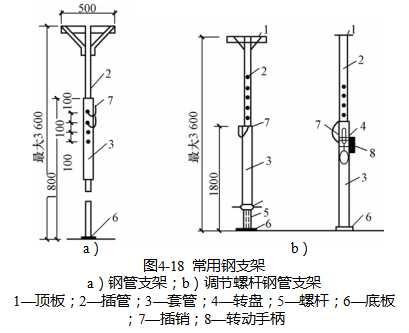

常用钢管支架如图4-18a所示。另一种钢管支架本身装有调节螺杆,能调节一个孔距的高度,使用方便,但成本略高,如图4-18b所示。

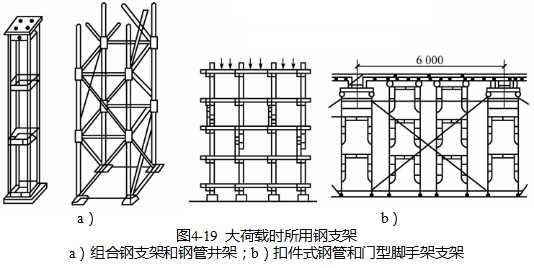

当荷载较大、单根支架承载力不足时,可用组合钢支架或钢管井架,如图4-19a所示。还可用扣件式钢管脚手架、门型脚手架作支架,如图4-19b所示。
4.斜撑

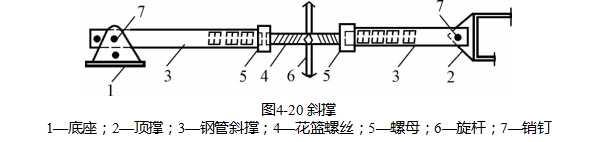

由组合钢模板拼成的整片墙模或柱模,在吊装就位后,应由斜撑调整和固定其垂直位置,如图4-20所示。
5.钢桁架

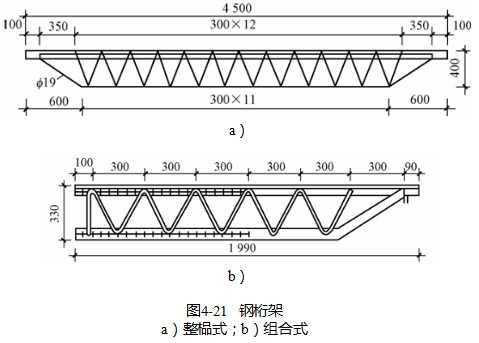

如图4-21所示,钢桁架两端可支承在钢筋托具、墙、梁侧模板的横档以及柱顶梁底横档上,以支承梁或板的模板。如跨度较小,荷载较轻,可以用钢筋焊成整榀式桁架支承。图4-21a为整榀式。当荷载较大时,可以用角钢、扁铁或钢管焊成两个半榀桁架或多榀桁架,再组合成一榀桁架。图4-21b为组合式。
6.梁卡具

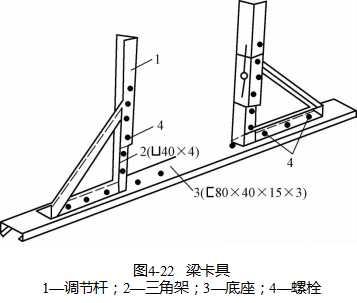

梁卡具又称梁托架,用于固定矩形梁、圈梁等模板的侧模板,可节约斜撑等材料,也可用于侧模板上口的卡固定位,如图4-22所示。
(四)组合模板的配板设计
模板的配板设计的主要内容包括以下几个方面:
(1)画出各构件的模板展开图。
(2)根据模板展开图绘制模板配板图,选用最适合的各种规格的钢模板布置在模板展开图上。
(3)确定支模方案,进行支撑工具布置。根据结构类型及空间位置、荷载大小等确定支模方案,根据配板图布置支撑。
三、模板的拆除
(一)拆模顺序
通常,拆模的具体顺序如下:
(1)一般是先支后拆,后支先拆,先拆除侧模板,后拆除底模板。一般是谁安装谁拆除。对于重大复杂模板事先应制定拆模方案。
(2)拆除框架结构模板的顺序:柱模板、楼板底模板、梁侧模板、梁底模板。拆除跨度较大的梁下支柱时,应先从跨中开始,分别拆向两端。
(3)在拆除模板过程中,如发现混凝土有影响结构安全的质量问题时,应暂停拆除。经过处理后,方可继续拆除。

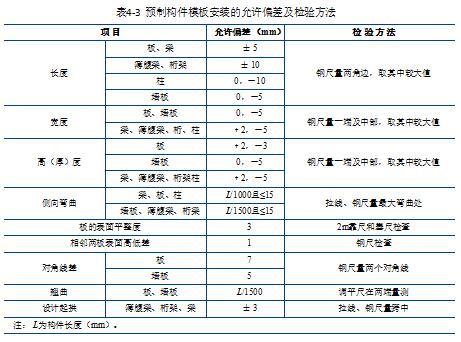

四、模板工程质量检查与评定标准
模板工程质量检查的标准如表4-3、表4-4所示。
