一、编制依据
1、建筑施工图纸;
2、住宅工程质量通病防治手册;
3、蒸压加气混凝土砌块砌体结构技术规范;
4、国家现行有关规范规定。
二、工程概况
本工程总建筑面积为72050.481 m2。包括电教楼、教工宿舍一、教工宿舍二、教学楼、实验楼、食堂、学生宿舍一、学生宿舍二、体校、体育馆、行政办公楼、看台;建筑最大层数为6层,建筑高度最高为22.3米。设计为框架结构/预应力管桩、冲孔灌注桩基础。砌体设计采用蒸压加气混凝土砌块,部分门窗洞口宽度大于2m,按规范要求须设置构造柱。
三、准备工作
模板采用18厚胶合板,钢筋经检测合格后才能使用,混凝土使用商品混凝土公司提供的细石混凝土。
四、构造柱设置要求
1. 当填充墙水平长度超过5m或墙端部没有混凝土柱时,应在墙中间及墙端部设置构造柱。
2. 无门窗的外墙、女儿墙及支承在悬臂梁和悬臂板上的墙体,应设置间距不大于3m的构造柱。
3. 宽度大于2m的洞口两侧应设置构造柱。
4. 构造柱的截面不小于墙宽200㎜,纵向钢筋不小于4Ф12,箍筋不小于Ф6@200㎜。

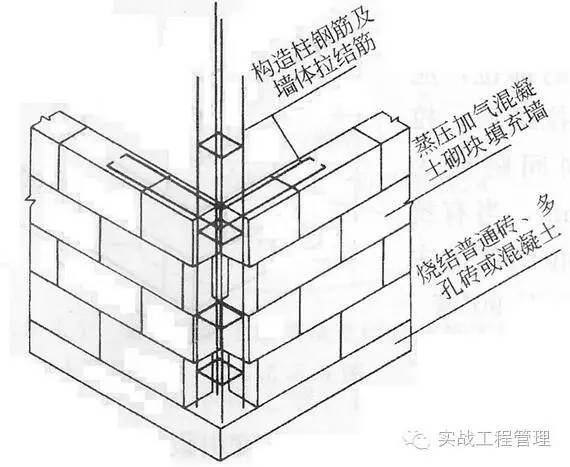

5. 当填充墙体与构造柱、承重墙或结构柱相连时,应设不小于2Ф6@500㎜(或相近的砌体整皮数距离)拉结筋拉结。拉结钢筋锚入柱、墙内应不小于200 ㎜,伸入填充墙内不应小于1000 ㎜。后置拉结筋必须锚固可靠,锚固长度应不小于100㎜。
6. 构造柱的柱顶、柱脚应在主体结构中预埋不小于4Ф12的钢筋,接驳长度不小于500㎜
7. 构造柱的钢筋绑扎完成后,先砌墙,在留出马牙槎后,再浇捣混凝土,混凝土强度等级C20,每个马牙槎的高度不超过300㎜(或相近的砌体整皮数距离)。
五、构造柱施工工艺
1、预留构造柱位置砌体施工:

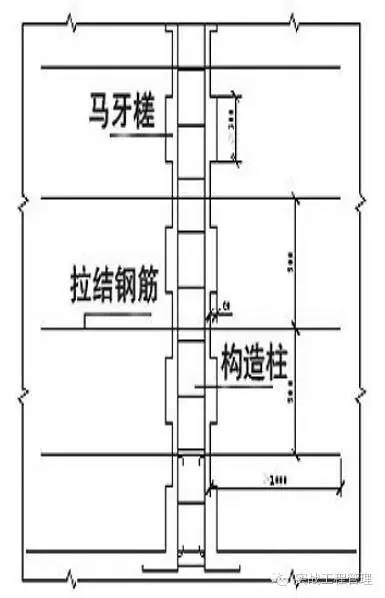

按规范规定,砌体与构造柱的连接处应砌成马牙槎,每个马牙槎的高度不宜超过300mm,马牙槎凹入深度宜为50-60mm。目前砌体砌块普遍使用蒸压加气砼砌块,加气砼砌块模数高度为250mm高,刚好作为一个马牙。砌筑时第一块砖应为凹入,谓之咬脚,然后按顺序同进同退砌筑马牙槎(若底部采用灰砂砖砌筑,也应视为一个马牙槎凹入咬脚)。不论马牙槎凹入凸出,同时都要用线坠吊垂直,马牙槎砌体界面应放整砖面,砌块切割面应放在里侧,确保马牙槎美观。

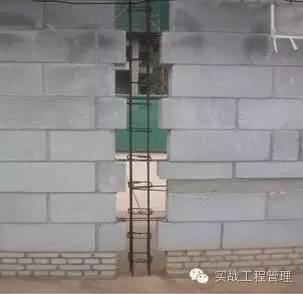

2、构造柱钢筋安装与砌体拉结筋预埋:
构造柱的截面尺寸和配筋应满足设计要求。当设计无要求时,构造柱截面最小宽度不得小于200mm,厚度同墙厚,纵向钢筋不应小于412,箍筋可采用Ф6@200。纵向钢筋顶部和底部应锚入混凝土梁或板中。浇筑主体砼时应准确测量构造柱纵筋位置,确保插筋位置准确。为确保钢筋位置准确,可以采用后植筋法预埋构造柱纵筋。若采用后植筋法施工,钻孔深度60mm,植筋前先用吹筒吹净孔内粉尘,然后注满结构胶液或环氧树脂液,再植入钢筋。
按规范规定,砌体与混凝土构造柱之间应设置拉结钢筋。拉结钢筋应沿砌筑全高设置,拉结筋间隔不应超过600mm设置2Ф6拉结筋。蒸压加气砼砌体的拉结筋埋入深度宜为700mm,且拉结筋末端应加弯勾,放置拉结钢筋的砌体水平灰缝厚度应比拉结钢筋直径大4mm。

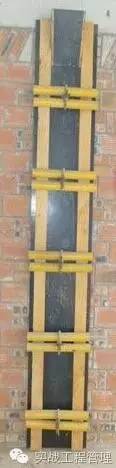

3、构造柱模板安装与砼浇筑:
为保证浇筑构造柱混凝土时有一定的操作空间,便于小型振动棒插入,构造柱模板的对拉螺杆宜设置于构造柱两侧的砌体上,不宜设置于构造柱中。若对拉螺杆设置于构造柱中,会阻碍振动棒的插入。模板安装可分三种方式进行:
①构造柱顶部梁高800mm的,模板可以满封,端部一侧模板装成喇叭式进料口,进料口应比构造柱高出100mm,浇筑柱砼时应把进料口也满浇,拆模后将突出的砼打凿掉即可。这样能保证构造柱顶部砼与顶梁之间没有空隙。
②构造柱顶部梁高<800mm的,模板一侧满封,另一侧模板应预留缺口作为进料口及小型插入式振动棒使用,即浇筑构造柱端部还剩一小截混凝土没浇,必须进行二次补浇。拆模时满封一侧的模板不宜拆除,作为二次补浇模板,有缺口一侧的模板应拆除。二次补浇混凝土应制成较干硬性砼(如面团状),二次补浇砼塞满后再钉模板,拆模后砼二次浇筑外观迹象较模糊,观感较好。
③对于顶部没梁的构造柱,施工方法比较简单,可在楼板开口浇筑。
不论采用何种施工方式,浇筑构造柱混凝土一定要用小型插入式振动棒(直径3cm),才能保证混凝土密实。若沿砌体马牙槎凹凸边缘贴上双面胶,则封模更加严密不漏浆,拆模后构造柱与砌体界线更加美观。
六、保证构造柱的技术和质量
首先要提高施工单位对增设混凝土构造柱必要性的认识。根据工程的不同施工条件和设计要求,有针对性地制订保证构造柱施工质量的技术措施,并严格执行。
(1)对于嵌在墙体中的钢筋混凝土构造柱,一般是先砌纵横墙,在墙体砌完后形成柱腔,即预留构造柱的位置。构造柱随着墙体和圈梁的分层砌筑和浇注,进行分柱段施工。为了保证构造柱的中心线在同一条重直线上,必须使预留的柱腔位置准确。因而砌筑时要经常检查构造柱钢筋骨架的垂直度,钢筋骨架吊直校正后立即用墙体拉结筋固定其位置。然后在浇捣混凝土前将构造柱中心线引向圈梁模板或柱腔上口上,使钢筋骨架中心与柱中心线对齐。这样才能保证构造柱的正确位置。
(2)设计为马牙搓的构造柱,从每层柱脚开始,砌筑时必须严格执行先退后前的原则,阻保证柱脚为大断面。每一马牙搓的齿高一般约为30cm(5层砖高),齿深不小于6cm.当齿深为12cm时,其上口采用一层进6cm、再一层进12cm的方法,使马牙搓上口死角的混凝土能保证浇捣密实。
(3)钢筋骨架应随分柱段施工面分段梆扎,绑扎点要牢固可靠,避免错位和滑移。竖向搭接头长度z一般为35d.构造柱箍筋应在圈梁上下均不小于1/6层高或45cm高度内,箍筋间距不大于10cm.对于沿墙体每隔500mm设置一道2根Ф6拉结筋的要求,必须严格要求砌筑者随砌随放,并保证放入固定在密实的砂浆水平灰缝中。
(4)构造柱混凝土通常是分段浇灌的,一般每层作为一个施工段,柱段的施工高度不宜大于2m.每层柱的底部预留清扫口,便在浇灌前清扫柱模板内的砂浆、木屑、砖碴等杂物。新的混凝土柱段浇捣前,对衔接处的旧混凝土面需铲除松动石子,并用水冲洗。再用构造柱混凝土配合比中的灰砂量配置咸水泥砂浆,铺在旧混凝土面上,厚度为1~2cm,保证新旧混凝土结合有可靠的质量。
(5)构造拄振捣操作要设专人负责。浇注过程中设人对浇注柱段进行观察,以免出现漏浆、过振、中间受阻混凝土浇注不到位等现象。浇捣柱混凝土时,宜用插入式振捣棒分层振实。振捣棒随振随拨,分层振捣厚度不超过300mm为宜。振捣时严禁振动砖墙、钢筋,以免造成墙体松动、拉结筋脱开或钢筋骨架变位。浇注前必须浇水漓湿砖砌体和木模板,并封闭清扫口。构造柱与圈梁相交处必须同时浇捣。
