一、施工准备
1、脚手架搭设前,应按专项施工方案向施工人员进行交底
2、应按规范的规定和脚手架专项施工方案要求对钢管、扣件、脚手板、可调托撑等进行检查验收,不合格产品不得使用。
3、经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。
4、应清除搭设场地杂物,平整搭设场地,并应使排水畅通。
5、扣件式钢管脚手架的搭设与拆除人员,必须是经考核合格的专业架子工持证上岗。
6、搭拆脚手架人员必须戴安全帽、系安全带、穿防滑鞋。
7、搭设用的钢管全部用黄色油漆,漆成黄色。
二、地基与基础处理
1、脚手架地基与基础的施工,应根据脚手架所受荷载、搭设高度、搭设场地土质情况与现行国家标准《建筑地基基础工程施工质量验收规范》 GB 50202 的 有关规定进行。
2、压实填土地基应符合现行国家标准《建筑地基基础设计规范》 GB50007 的相关规定;灰土地基应符合现行国家标准《建筑地基基础工程施工质量验收规 范》 GB50202 的相关规定。

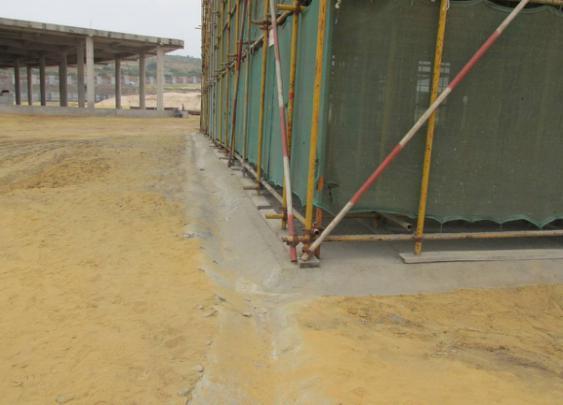

3、根据地基底耐力及脚手架所需地基承载力情况,浇筑混凝土基础垫层,厚度不小于10cm.

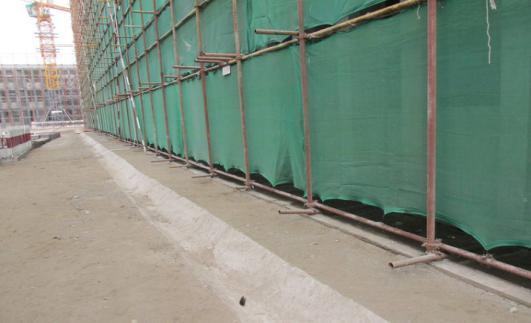

4、立杆垫板或底座底面标高高于自然地坪10cm以上。同时在外立杆的外侧20cm处,沿脚手架顺向做排水沟,找好排水坡度,并进行硬化处理,与整个施工现场的排水管网自成一体,确保脚手架基础不存水。
5、脚手架基础经验收合格后,按专项方案的要求放线定位。
三、搭设:
要求:
①螺栓拧紧扭力矩不应小于4065Nm;
②对接扣件开口应朝上或朝内;
③各杆件端头伸出扣件盖板边缘的长度不应小于100mm。
④脚手架的搭设高度不得高于相邻连墙件两步架
⑤架体护身栏杆和挡脚板均应搭设在外立杆的内侧;
⑥架体护身栏杆高度应为每步架的1.2m处;
⑦脚手板应铺满、铺稳,离墙面的距离不应大于150mm;
⑧脚手架搭设必须与工程进度同步进行,一次搭设高度不应超过相邻连墙件2步以上。
1、底座、垫板安放规定:
①底座、垫板均应准确地放在定位线上;
② 脚手架宽度90cm,离墙间距15cm ;如果由于造型和施工工艺等原因造成离墙间距过大,应进行重新防护。

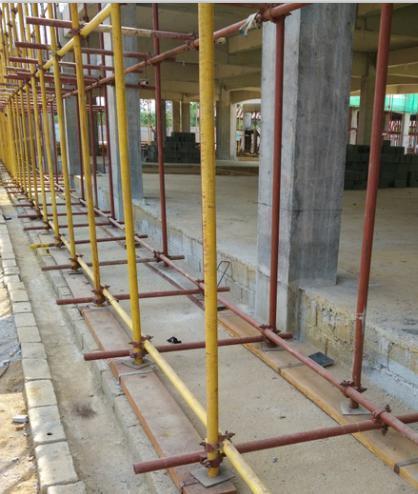

③垫板应采用长度不少于2跨、厚度不小于50mm、宽度不小20cm的木垫板。沿脚手架顺向铺设。外沿必须顺直。

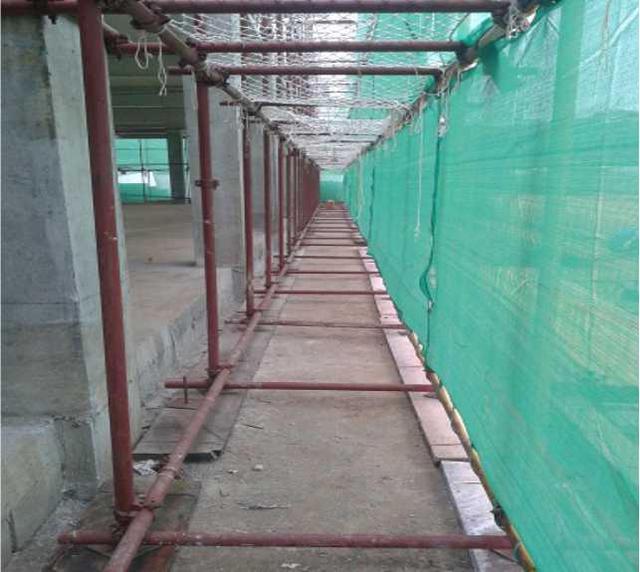

如图所示:
2、立杆的搭设:
①每根立杆底部设置钢底座和木垫板。

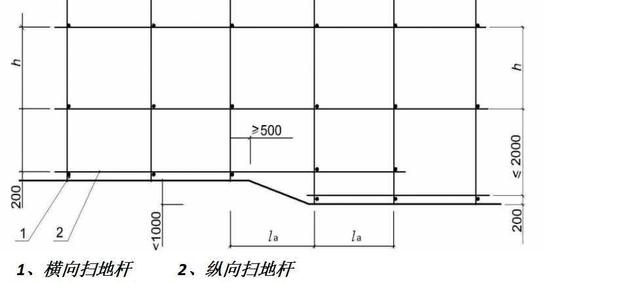

② 脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距钢管底端不大于20cm处的立杆上。横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
③脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于50cm。
【实际操作要求】
①当地形不在同一个平面时,应在第一步进行找平,第一步的步距根据地形高差进行调整,但是不得大于200cm;
②如果地形高差相差过大,大于100cm;可将地形进行台阶式放坡处理;可按地形最高的纵向扫地杆向下找平,根据高差,将不足一个步距或超出一个步距的排到最底一步即可;同时最底一步的步距高度不得大于200cm。扫地杆的高差处理按以上规定执行
3、立杆的对接:

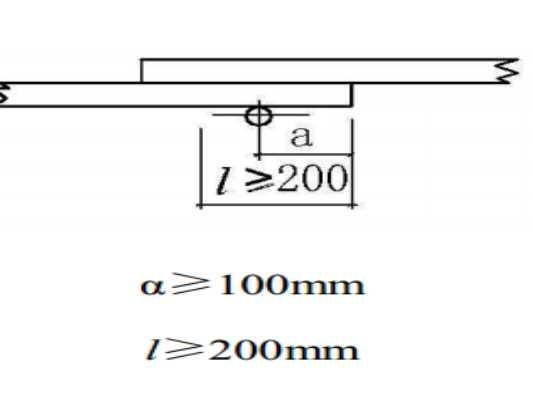

当立杆采用对接接长时,立杆的对接扣件应交错布置,两根相邻立杆的 接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距 离不宜小于50cm;各接头中心至主节点的距离不宜大于步距的1/3 ;
4、立杆的搭接:
当立杆采用搭接接长时,搭接长度不应小于 1m ,并应采用不少于2 个旋转扣件固定。端部扣件盖板的边缘至杆端距离不应小于10cm。
5、顶端防护栏杆的设置:
规范规定:脚手架立杆顶端栏杆宜高出女儿墙上端 1m,宜高出檐口上端 1.5m。
【实际操作要求】
外墙脚手架应高出女儿墙及檐口一步架的高度。且不小于以上数据。
6、横杆的搭设:
①纵向水平杆的搭设:
纵向水平杆应设置在立杆内侧,单根杆长度不应小于3跨;

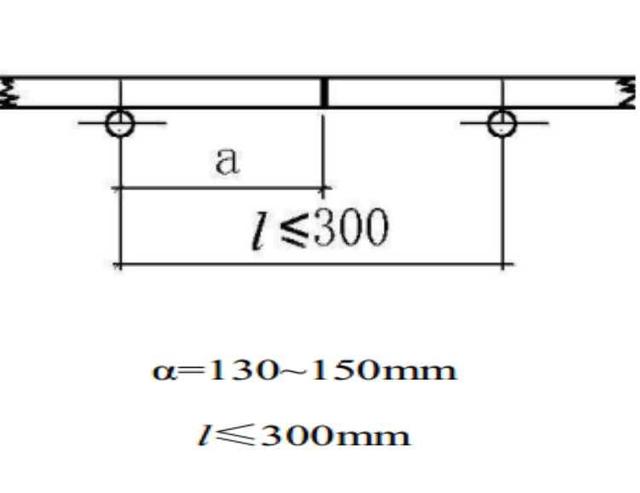

纵向水平杆接长:采用对接和搭接。
a.接头要求:
规范规定:
对接:两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于 50cm;各接头中心 至最近主节点的距离不应大于纵距的 1/3。
搭接:搭接长度不应小于1m,应等间距设置3个旋转扣件固定;端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于 10cm。
②横向水平杆设置:
a.根据专项施工方案的设计间距设置,且最大间距不应大于纵距的 1/2;
b、主节点处必须设置一根横向水平杆,用直角扣件扣接,严禁拆除。
【实际操作要求】
①实际施工当中,充分利用公司目前所有的钢管型号,(不少于三种)尽可能的将钢管接头调整开,严禁使用不足一个档距和步距长度的钢管进行搭设。
②搭设之前根据专项技术方案对脚手架所用的各型号钢管进行整体排列,计算各个接头位置。
7、安全平网的挂设。

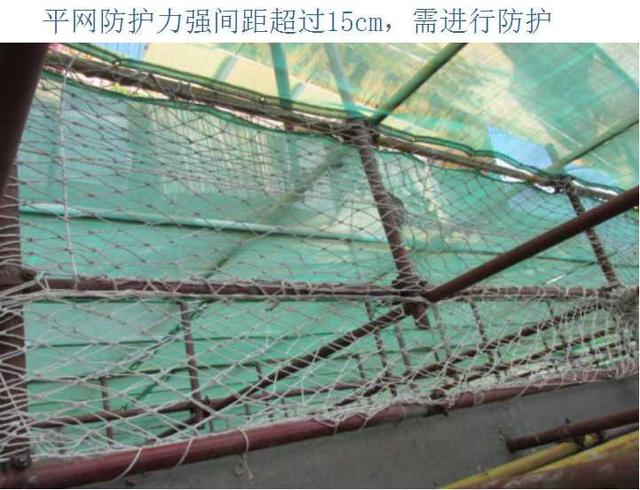

①一步架子交圈搭设完成后(或部分完成),在一步架顶部挂设安全平网防护。
②自一步纵向扫地杆上平开始挂设密目安全网防护。用6mm以上尼龙绳或18#以上铁丝绑扎。
②施工层的脚手板应铺设牢靠、严实,并应用安全网双层兜底。施工层以下每隔10米用安全网封闭防护。
③脚手架顶部,檐口下满挂一层安全网

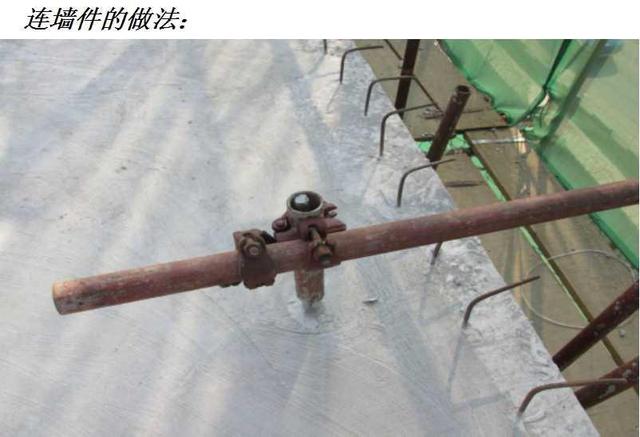

连墙件搭设:
规范规定:
①从底层第一步纵向水平杆处开始设置,应靠近主节点设置,偏离主节点的距离不应大于30cm;
②连墙件中的连墙杆应呈水平设置,当不能水平设置时,应向脚手架一端下斜连接。
③50米的落地式钢管脚手架,采用3步3跨的模式设置,每根连墙件的覆盖面积40m。
④开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并且不应大于 4m。
⑤开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并且不大于4m 。
【实际操作要求】

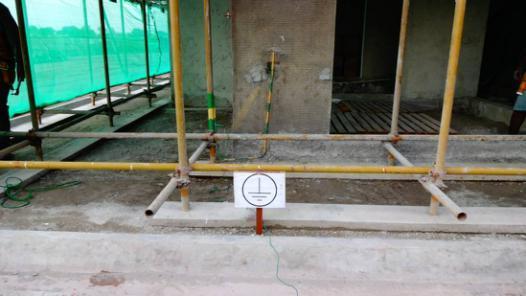

①在每个连墙件的位置挂连墙件标牌。
②实际操作当中,充分利用柱子、门窗洞口、预埋件;尽量减少在墙面、砌体上留洞设置。
③连墙件的设置,必须从各个转角位置开始设置搭设,然后向内布置完成
④具体搭设方法根据工程类别,具体情况现场确定。
门洞的处理:
规范规定:

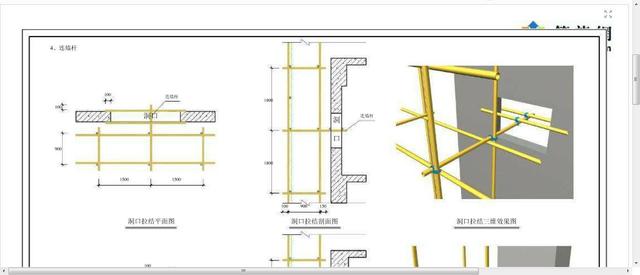

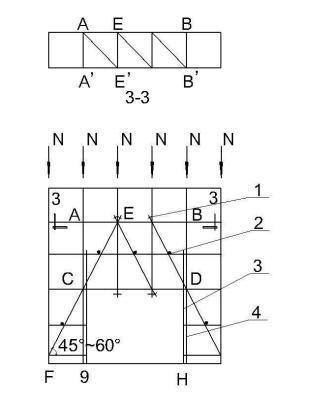

单、双排脚手架门洞宜采用上升斜杆、平行弦杆桁架结构型式。下图所示:
斜杆与地面的倾角 a 应在 45 -60之间。门洞桁架的型式宜按下列要求确定:
1、当步距(h)小于纵距(la)时,应采用 A 型;
2、当步距(h)大于纵距(la)时,应采用 B 型,并应符合下列规定:1) h=1.8m时,纵距不应大于1.5m;2)h=2.0m 时,纵距不应大于1.2m。
剪刀撑与横向斜撑的设置
1、24米以上双排脚手架设置剪刀撑与横向斜撑。
2、每道剪刀撑宽度4-5跨(间距1.8m-1.5m ),且不小于 6m,斜杆与地面的倾角应在 45-60之间;
3、剪刀撑斜杆的接长应采用搭接(或对接)方式,搭接长度不应小于1m ,并应采用3个旋转扣件固定。端部扣件盖板的边缘至杆端距离不应小于 10cm。

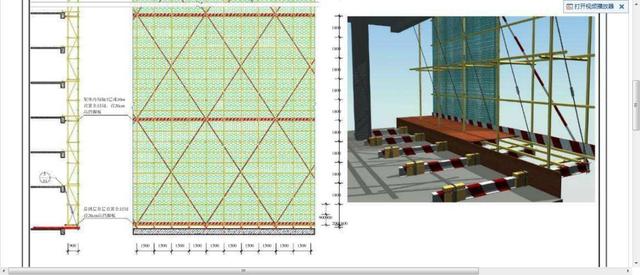

4、高度在 24m及以上的双排脚手架应在外侧整个立面连续设置剪刀撑;
5、在24m以下的脚手架,在外侧两端、转角及中间间隔不超过15m的立面上,各设置一道剪刀撑,并应由底至顶连续设置。
6、 高度在 24m以下的封闭型双排脚手架可不设横向斜撑,高度在 24m 以上的封闭型脚手架,除拐角应设置横向斜撑外,中间应每隔 6 跨距设置一道。
7、开口型双排脚手架的两端均必须设置横向斜撑;
8、搭设施工时,从各个转角处开始设置,再向中间 排列布置。
斜道
1、高度不大于 6m 的脚手架,宜采用一字型斜道;
2、高度大于 6m 的脚手架,宜采用之字型斜道。
3、斜道应附着外脚手架或建筑物设置;
4、运料斜道宽度不应小于1.5m,坡度不应大于1:6;人行斜道宽度不应小于 1m,坡度不应大于 1:3;
5、斜道两侧及平台外围均应设置栏杆及挡脚板。栏杆高度应为 1.2m,挡脚板高度不应小于18cm。
6、人行斜道和运料斜道的脚手板上应每隔25--30cm设置一根防滑木条,木条厚度应为2--3cm。
满堂脚手架:
1、步距和立杆间距及高宽比,按照专项技术方案确定的数据搭设布置。
2、满堂脚手架搭设高度不宜超过 36m;满堂脚手架施工层不得超过 1层。水平杆长度不小于3 跨。
悬挑脚手架:
1、一次悬挑脚手架高度不超过20m。

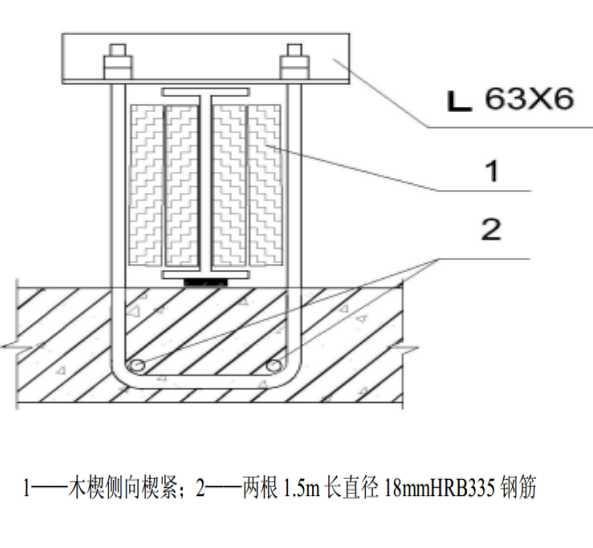

2、悬挑钢梁型号及锚固件应按专项施工方案设计确定,钢梁截面高度不应小于160mm。
3、锚固型钢悬挑梁的U型钢筋拉环或锚固螺栓直径不宜小于16㎜。
4、钢丝绳与建筑结构拉结的吊环应使用 HPB235 级钢筋,其直径不宜小于20㎜,吊环预埋锚固长度应符合现行国家标准《混凝土结构设计规范》 GB50010 中钢筋锚固的规定

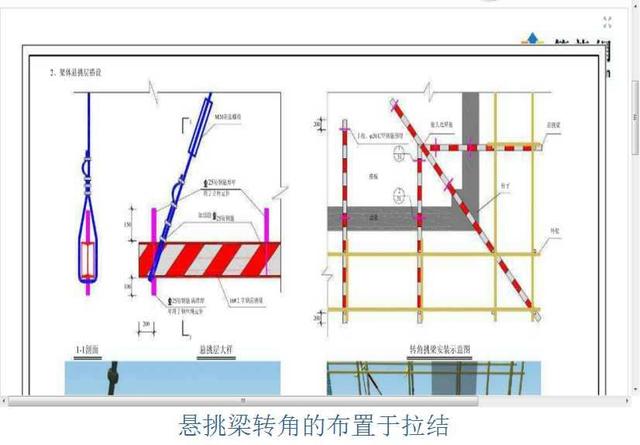

5、悬挑钢梁悬挑长度应按设计确定,固定段长度不应小于悬挑段长度的1.25 倍。
6、型钢悬挑梁固定端应采用2个(对)及以上U型钢筋拉环或锚固螺栓与建筑结构梁板固定,U型钢筋拉环或锚固螺栓应预埋至混凝土梁、板底层钢筋位置,并应与混凝土梁、板底层钢筋焊接或绑扎牢固,其锚固长度应符合现行国家标准《混凝土结构设计规范》GB50010 中钢筋锚固的规定。
7、型钢悬挑梁悬挑端应设置能使脚手架立杆与钢梁可靠固定的定位点,定位点离悬挑梁端部不应小于10cm。
8、锚固位置设置在楼板上时,楼板的厚度不宜小于12cm。如果楼板的厚度小于12cm应采取加固措施。
9、锚固型钢的主体结构混凝土强度等级不得低于 C20。
10、悬挑脚手架的外立面剪刀撑应自下而上连续设置。
11、悬挑梁间距应按悬挑架架体立杆纵距设置,每一纵距设置一根,并设置钢丝绳与建筑结构拉结。
脚手架的检查验收、管理:
1、基础完工后及脚手架搭设前;
2 作业层上施加荷载前;
3 搭设完6m8m高度(2层);
4 达到设计高度后;
5 遇有六级强风及以上风或大雨后;
6 停用超过一个月;
7、脚手架的验收可分层、分段、分步进行验收
8、立杆垂直度最大允许偏差不得大于100mm;
9、脚手板搭接长度200mm;对接长度300mm;
10、作业层上的施工荷载应符合设计要求,不得超不得超载。不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管等固定在架体上;严禁悬挂起重设备,严禁拆除或移动架体上安全防护设施。
11、当有六级强风停止脚手架搭设与拆除作业。
脚手架防雷:
【实际操作要求】
1、施工现场的钢管脚手架当在相邻建筑物、构筑物、塔吊等设施的防雷装置接闪器的保护范围以外时,应按规定设施避雷装置。接地体应使用电气安装工程所用接地体或与基础钢筋网做可靠电气连接即可。在接地位置做好接地标识。冲击接地电阻测量值必须符合规范有关规定。
2、接地点应在脚手架四角位置均要设置。接地电阻应符合规范有关规定。
脚手架的拆除:
1、搭拆脚手架时,地面应设围栏和警戒标志,并应派专人看守,严禁非操作人员入内。
2、拆除前对连墙件,扣件连接、支撑系统是否符合构造要求;
3、要自上而下逐层进行,严禁上下同时进行;连墙件与脚手架应逐层拆除;
4、卸料时各构配件严禁抛掷至地面。
5、对施工人员进行交底。
