基坑工程应急预案包括哪些

一、基坑工程施工应急措施

本基坑工程施工严格按照基坑围护设计工况进行施工,监测单位需加强施工过程中的监测。现场应充分考虑可能产生的危险情况,如围护结构变形、塌方、渗水及周边管线变形等,应作为重大危险源来控制,并制定针对性防治措施的工作流程及应急措施。

(1)基坑周边环境保护应急措施

如在监测单位在监测过程中发现建筑物、道路、管道等发生位移,引至报警,需进行压密注浆加固,其加固方法如下:

1、操作步骤

①注浆设备就位;

②采用振动法将注浆管压入土层;

③封闭泥浆凝固,捅去金属管的活络堵头,注浆。

2、测量定位设标(用竹橛)

①注浆设备就位,按设计孔深丈量单孔所需浆管,堆放在施工孔位旁;

②用平板振动机将注浆管压到设计标高,垂直度控制在1%以内;

③浆管端头压到设计标高后,起管50cm,检查系统正常后方可压浆;

④注浆流量一般为7~10L/s,不得大于20L,浆液充填率为15%~20%,注浆压力0.2~0.3MPa。

3、注浆顺序

①先外后内,隔孔注浆,每次50cm一皮;

②注浆必须连续,注浆结束后必须用清水清洗所有机具,以便重复使用;

③配制浆液投入材料必须经过计量,经筛网过滤,搅拌均匀,水灰比一般为0.5;

④在注浆过程中,经常检查电气系统、浆管系统、注浆设备、压力表是否正常,发现异常及时处理。

二、基坑施工中常见问题应急措施:

(1)局部深坑塌方及滑移应急措施

首先,严格按照围护设计图纸及规范要求进行围护及加固施工,确保施工质量,其次,在土方开挖过程中,应分层分块开挖,严格控制挖土速率,加强监测。在基坑开挖过程中,由于超挖、放坡坡度不够和停机面堆载极易造成基坑局部塌方和滑移,尤其是雨季没有系统的排水系统,也会造成地面积水、局部塌方,遇到该情况需马上停止开挖,在停机面卸载(或排水)及时修坡到正常坡度。如有渗水现象,则采用双液注浆进行封漏处理,必要时进行回填土或回填砂以防止事态的进一步扩大。在坚持以上的施工原则的情况下必须先挖至浅处待大面积垫层浇注完成后再开挖落深区域。

(2)围护墙体大面积渗漏水

开挖后如发现围护出现坑外水向内渗漏现象应立即在渗漏附近采用双液注浆方法进行堵漏,施工时必须控制注浆压力。

A、施工参数

深度:依据现场渗漏情况定

注浆材料:P.O.32.5普通硅酸盐水泥,350Be水玻璃

水泥浆水灰比:约0.6

水泥浆:水玻璃=1:0.8

B、施工流程

孔位放样振管就位振管入土制备浆液喷浆堵漏清洗移位

C、施工要点

a、成孔采用振动冲击直接成孔,以保证注浆管四周的土体密实,减少冒浆。

b、注浆采取自下而上分层注浆方法,分层提升的高度应根据渗漏情况实际调整

c、注入的浆液需保证有足够短的初凝时间,并密切注意压力表的变化,不致让围护体变形。

具体对策如下:

① 对渗水量较小,周边环境较为简单的情况,可采用坑底设沟排水的方法。

② 对渗水量较大,但没有泥砂带出,造成施工困难,而对周围影响不大的情况,可采用引渗~修补方法,即在渗漏较严重的部位先在支护墙上水平(略向上)打入一根钢管,使其穿透支护墙体进入墙背土体内,由此将水从该管引出,而后将管边支护墙的薄弱处用防水砼或砂浆修补封堵,待修补封堵的砼或砂浆达到一定强度后,再将钢管出水口封住。

③ 对渗、漏水量很大的情况,应查明原因,采取相应的措施:如漏水位置离地面不深处,可将支护墙背开挖至漏水位置下500~1000mm,在支护墙后用密实砼进行封堵。如漏水位置埋深较深处,可在墙后采用压密注浆方法,浆液中应掺入水玻璃,使其能尽早凝结,也可采用高压旋喷射注浆方法。

(3)支撑失稳、崩塌的应急措施

支撑失稳、坍塌前有地面开裂、下沉,混凝土围檩支撑均有裂缝等先兆,支撑监测点也会发生异常,一旦发现此类先兆立即停止开挖,沿坑壁侧垒砂包,然后在失稳的支撑旁加设钢支撑,并施加预应力,同时对周围支撑进行检查,查找是否有混凝土裂缝。如果应立即查找周边超载、围檩支撑材料等原因立即会同设计采取补救方案,防止基坑失稳。

(4)围护结构位移过大超标

如发生支护墙下段位移较大,往往会造成墙背土体的沉陷,主要应设法控制支护桩(墙)嵌入部分的位移,着重加固坑底部位,具体措施有:

1、发现围护结构位移过大,立即暂停开挖,并及时进行回填,对围护结构进行加固,加固方式:如采用注浆、高压喷射注浆等提高被动区抗力;同时应对周围建构筑物设置跟踪注浆孔,采用跟踪注浆的方法减少其沉降。

2、增设坑内降水设备,降低地下水,条件许可,可在坑外降水。

3、垫层随挖随浇,对基坑挖土合理分段,每段土方开挖到底后及时浇筑垫层。

4、采用盆式开挖,加厚垫层、采用配筋垫层或设置坑底支撑。

5、如支护结构位移较大,周边条件较为空旷处,可采用增设土钉墙的施工方式进行加固。

如上部支护结构位移较大可采用再围护桩上植筋后架设钢支撑进行加固。

(5)雨期基坑积水的应急措施

目前正处夏季,气候条件相对较好,但偶尔雨水量比较集中也较大,故本次在基坑开挖后坑内合理布置明排水沟、集水井等,在配备大功率水泵,以便基坑内雨水及时的排出到坑外,基底垫层应随挖随浇,以保证基坑安全。

在围护结构顶部四周设排水沟,少量雨水和基坑内排水由排水沟排至基坑防汛用的蓄水池内集中抽排至市政管道。 基坑内的水利用现有的大功率潜水泵同时向基坑两侧的蓄水池内排水。项目部准备编织袋装粘土,在基坑四周低凹处和进水口处围筑拦水坝,利用大功率水泵抽水至基坑内的蓄水池内,减少基坑施工面被雨水浸泡。基坑四周排水沟及时清理,保证排水通畅。

(6)应急抢修材料设备

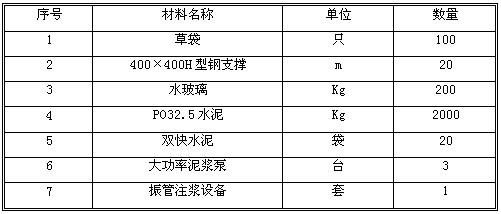

作为应急预案的一部分,施工现场应随时保证下列设备材料的储备(如表所示):

基坑工程,应急预案
