做法说明:
外墙后浇带两侧须按施工缝做法预埋钢板止水带,浇筑外墙混凝土前在后浇带两侧安装具有一定强度的阻挡混凝土流失的密目钢板网,钢板网与钢板止水带焊接并固定牢固。
外墙后浇带外部须设防水附加层,防水附加层宽度需在两边各大出后浇带300mm以上。
外墙后浇带模板应加固牢靠,防止涨模及漏浆。
外墙后浇带混凝土尽可能与地下室顶板后浇带混凝土同时浇筑。
墙体表面缺陷处理及螺杆孔封闭处理后,施工防水附加层,附加层验收合格后,再施工防水层。
为及时进行地下室外墙侧回填土施工,可先完成大面外墙防水施工后,在后浇带两侧各1米位置先砌240厚实心砖墙分隔。待外墙后浇带混凝土完成后,后浇带位置外墙防水与大面先行施工的防水在分隔墙内做好搭接。
工艺流程:
埋设钢板止水带浇筑外墙混凝土后浇带清理支模板浇筑后浇带混凝土防水附加层防水层防水保护层

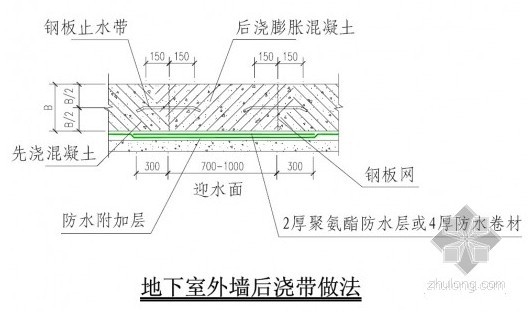

节点图:
构造做法:
1、埋设钢板止水带
在后浇带两侧设置3mm厚300mm宽钢板止水带,钢板止水带连接处必须满焊。
钢板止水带与阻挡混凝土的密目钢板网焊接,并固定牢靠。
2、浇筑外墙混凝土
外墙混凝土必须浇捣密实,尤其钢板止水带和钢板网处的混凝土要保证密实。
3、后浇带清理
清理干净外墙与后浇带接合处的浮浆和垃圾并湿润24小时以上;
清理干净后浇带内钢筋上的附着物。
清理干净后浇带底部的垃圾和积水。
4、支模板
模板须与先浇混凝土墙体紧密结合以避免漏浆。模板应从外部支撑,慎用对拉螺杆。
5、浇筑后浇带混凝土
后浇带选用具有补偿收缩作用的微膨胀混凝土。混凝土应分层浇筑并振捣密实。
拆模后应注意覆盖和及时养护。养护时间不少于28天。
6、防水附加层
待后浇带混凝土充分干燥、且墙体表面缺陷处理及螺杆孔封闭处理后施工防水附加层,防水附加层宽度两边各大于后浇带300mm以上。
7、防水层
防水附加层验收合格后方可施工防水层。
8、防水保护层
按外墙防水保护层要求施工防水保护层。
质量控制点:
1、钢板止水带与钢板网安装、固定
2、后浇带周边清理
3、后浇带模板封闭严密
4、后浇带混凝土质量及养护
5、墙体混凝土缺陷及止水螺杆端头封闭处理
6、防水附加层和防水层
