当前位置:规范网知识砌筑工程编制工程量清单报价要点有哪些

砌筑工程编制工程量清单报价要点有哪些

砌筑工程编制工程量清单报价要点有哪些?

砌筑工程编制工程量清单报价

确定人工、材料、机械台班价格及管理费率、利润率、风险费率,按照统一格式进行报价。

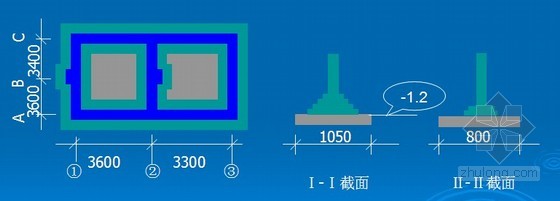

例:如图某工程M7.5水泥砂浆砌筑MU15水泥实心砖墙基(规格为240*115*53)。编制该砖基础砌筑项目清单(砖砌体内无砼构件);按清单计算和分析ⅠⅠ墙基的综合单价。

说明:1-3轴为1-1截面,A/C轴为2-2截面,基底垫层为C10砼,附墙砖垛凸出半砖,宽一砖半。

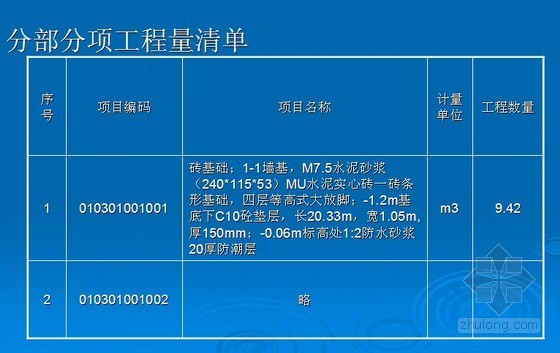

解:一、清单编制

该工程砖基础有两种截面规格,应分别列项。工程数量计算:

1-1截面:

砖基础高度H=1.2m

砖基础长度:L=7*3-0.24+2*(0.365-0.24)*0.365/0.24=21.24m

其中(0.365-0.24)*0.24=0.19m为砖垛折加长度

大放脚截面:S=4*(4+1)*0.126*0.0625=0.1575m2

砖基础工程量:

V=L(HD+S)-V应扣

V=21.14*(1.2*0.24+0.1575)=9.42m3

垫层长度:L=7*3-1.05+2*0.19=20.33m(内墙按垫层净长计算)

ⅡⅡ截面

砖基础高度H=1.2m

砖基础长度:L=(3.6+3.3)*2=13.8m

大放脚截面:S=2*(2+1)*0.126*0.0625=0.0473m2

砖基础工程量:

V=13.8*(1.2*0.24+0.0473)=4.63m3

假设人工单价按28元,水泥实心砖价格280元/千块,其余材料按03取定,灰浆搅拌机按50元/台班、其余机械假设同定额单价计算;综合费用按《浙江省建筑按照工程施工取费定额》03版三类工业建筑工程的中值计算(以人工费和机械费之和为计算基数。企管费17%,利润11%,经市场调查,考虑风险费用为人工、材料、机械之和的3%。

砌筑工程,清单报价
相关推荐
