桩与地基基础工程清单报价要点有哪些?
桩与地基基础工程清单报价
根据提供的清单,计算预应力混凝土管桩的综合单价。投标方设定的施工方案(采用压桩机压桩)及市场询价,人工单价按28元计算,部分材料按市场信息计算:管桩160元/m,圆钢3200/t,铁件6.5元/kg,其余材料价格假设与定额取定价格相同,4KN压桩机台班单价按2800元计算,其余机械假设与定额取定价相同;施工取费按企业管理费12%,利润8%,风险费用按人工费、材料费、机械费之和的5%计算。

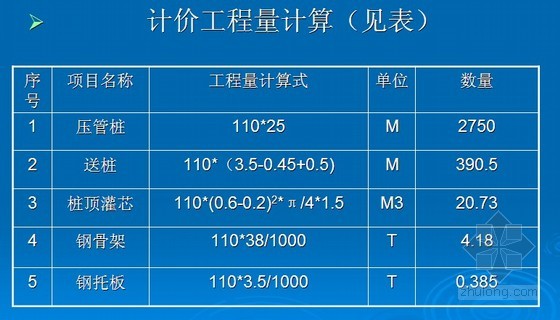

根据组合内容套用省定额确定工料机费
1、压管桩套定额2-33
人工费=0.075*28=2.1元/m
材料费=132.83+(160-130)*1.01=163.3元/m
机械费=1.68+(2800-2532.89)*0.075=23.68元/m
2、送桩套定额2-38
人工费=0.107*28=3元/m
材料费=0.22元/m
机械费=27.1+(2800-2532.89)*0.0107=29.96元/m
3、桩顶灌砼套定额2-89:
人工费=1.4*28=39.2元/m3
材料费=186.348+(198.52-182.23)*1.015=202.88元/m3
机械费=21.18元/m3
4、圆钢骨架套定额4-398
人工费=14.3*28=400.4元/t
材料费=2401+(3200-2326)*1.02=3292.489元/t
机械费=123.18元/t
5、钢托板套定额4-410
人工费=19.6*28=548.8元/t
材料费=4362.6+(6.5-4.2)*1010=6685.6元/t
机械费=348.39元/t

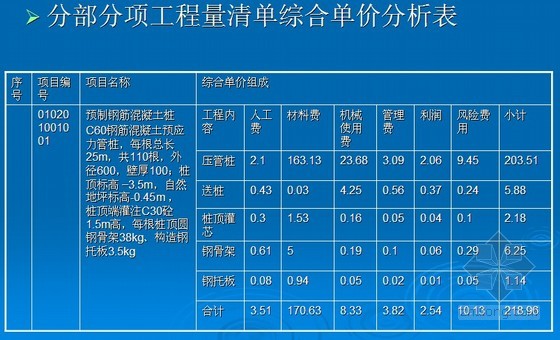

计算分部分项工程量清单综合单价

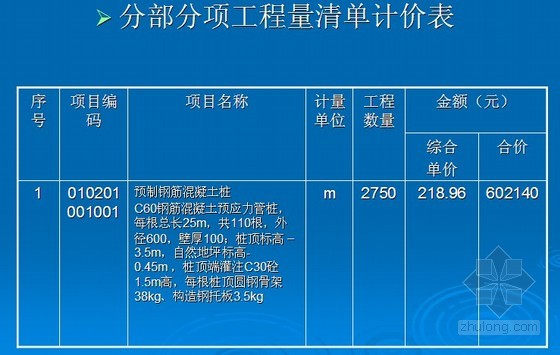

综合单价:602136.85/2750=218.96元/m
