公路基本建设的程序有哪些?
⒈基本建设程序的作用和意义
基本建设程序是指基本建设项目从投资前期到投资期,从规划立项到竣工验收的整个建设过程中各项工作的先后次序,它由基本建设的客观规律决定。
公路基本建设涉及面广,它受到地质、气候、水文等自然条件和资源供应、技术水平等物质技术条件的严格制约,需要内外各个环节的密切配合,并且要求按照符合既定需要和有科学根据的总体设计进行建设。工程的建设程序是多年建设项目管理经验的积累,是客观规律的总结,在基本建设活动时,必须严格按照规定的程序进行,不可人为地忽略其中的某个阶段或改变其顺序,否则,不仅将造成宏观上的浪费,而且会导致盲目发展,甚至贻误地区经济的开发时机。
⒉公路基本建设的程序
公路基本建设的程序是:根据国民经济长远规划及布局所确定的公路网规划,提出项目建议书;通过调查,进行可行性研究,编制可行性研究报告;经批准后进行初步测量及编制初步设计文件;经批准后,列入国家年度基本建设计划,并进行定线测量编制施工图设计文件;经批准后组织施工;完工后,进行竣工验收,最后交付使用。

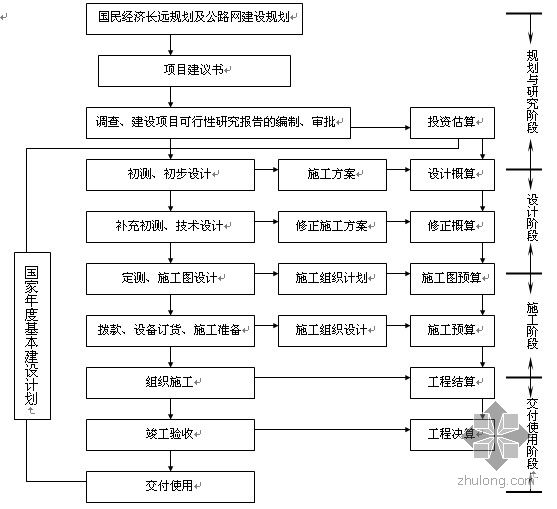

公路基本建设程序如图1-1所示。
1)项目建议书
项目建议书是在经济规划、运输规划和道路规划的基础上产生的技术政策性文件,是按项目或年度列出的待建项目,它既是进行各项前期准备工作的依据,又是可行性研究的基础。项目建议书应对拟建项目的目的、要求、主要技术指标、原材料、投资估算及资金来源等提出文字说明。公路工程项目建议书的主要内容如表1-1所示。
2)可行性研究
可行性研究是基本建设前期工作的重要组成部分,是建设项目立项、决策的主要依据。在1988年6月交通部颁发的《公路可行性研究报告编制办法》中规定,大中型工程、高等级公路及重点工程建设项目(含国防、边防),均应进行可行性研究,小型项目可适当简化。
公路建设项目可行性研究的任务是:在对拟建工程地区社会、经济发展和公路网状况进
图1-1公路基本建设程序流程图
行充分地调查研究、评价、预测和必要的勘察工作的基础上,对项目建议的必要性、经济合理性、技术可行性、实施可能性,提出综合性研究论证报告。
可行性研究按工作深度,划分为预可行性研究和工程可行性研究两个阶段。预可行性研究应重点阐明建设项目的必要性,通过踏勘和调查研究,提出建设项目的规模、技术标准,进行简要的经济效益分析。工程可行性研究应通过必要的测量、地质勘探(大桥、隧道及不良地质地段等),在认真调查研究,拥有必要资料的基础上,对不同建设方案在经济上、技术上进行综合论证,提出推荐建设方案,工程可行性研究报告经审批后作为初步设计的依据。工程可行性研究的投资估算与初步设计概算总额之差,应控制在10%以内。公路建设项目可行性研究报告的主要内容如表1-2所示。

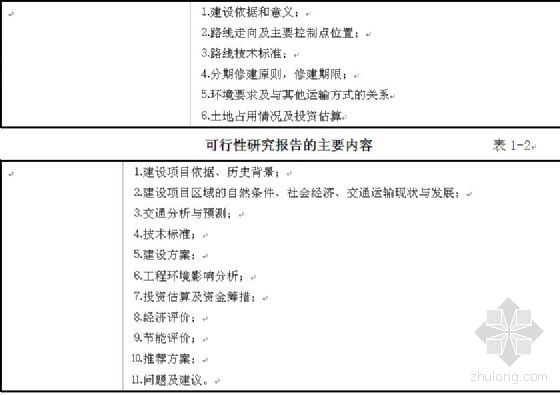

项目建议书的主要内容表1-1
3)工程设计
工程设计是对工程对象进行构思,并进行计算、验算,编制设计文件的过程。设计文件是安排建设项目、控制投资、编制招标文件、组织施工和竣工验收的重要依据。设计文件的编制必须坚持精心设计,认真贯彻国家有关方针政策,严格执行基本建设程序的规定。
根据基本建设项目的性质和设计内容不同,工程设计一般可分为一阶段设计、两阶段设计和三阶段设计三种类型。
公路工程基本建设一般采用两阶段设计,即初步设计和施工图设计。对于技术简单、方案明确的小型建设项目,可采用一阶段设计,即一阶段施工图设计;技术复杂而又缺乏经验的建设项目或建设中个别路段、特殊大桥、互通式立体交叉、隧道等,必要时采用三阶段设计,即初步设计、技术设计和施工图设计。如何选择工程设计类型,具体如表1-3所示。
⑴初步设计
初步设计应根据批准的可行性研究的要求和初测资料,拟订修建原则,选定设计方案,计算主要工程数量,提出施工方案的意见,编制设计概算,提供文字说明和图表资料。初步设计文件经审查批准后,是国家控制建设项目投资及编制施工图设计文件或技术设计文件(采用三阶段设计时)的依据,并且为订购或准备主要材料、机具设备,安排重大科研项目,筹划征用土地及控制项目投资的依据。

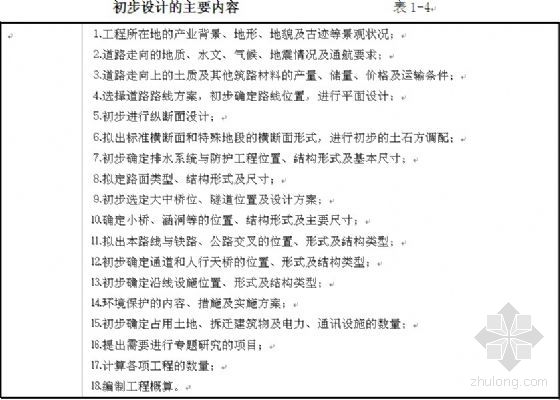

表1-4列出了初步设计的主要内容,供设计时参考。
⑵技术设计
技术设计应根据已批准的初步设计和补充初测,对重大、复杂的技术问题通过科学试验、专题研究,加深勘探调查及分析比较,针对表1-4中所列的各项内容,解决初步设计中未能
解决的问题,进一步落实各项技术方案,计算工程数量,提出修正的施工方案,编制修正设计概算。批准后的技术设计文件将作为施工图设计的依据。技术设计文件的内容与初步设计类似,但此时的技术方案和技术细节都已基本确定。

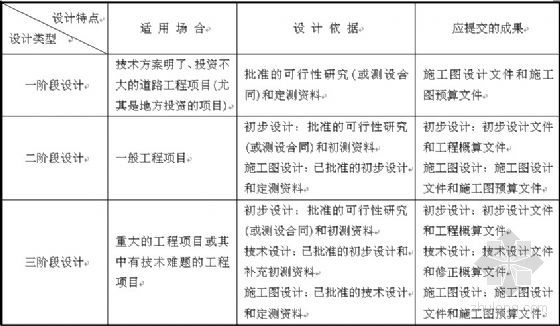

工程设计类型选择组合表表1-3
⑶施工图设计
一阶段施工图设计应根据批准的可行性研究和定测资料,拟定修建原则,确定设计方案和工程数量,提出文字说明和图表资料以及施工组织计划,编制施工图预算,满足审批的要求,适应施工的需要。
两阶段(或三阶段)施工图设计应根据批准的初步设计(或技术设计)和定测(或补充初测)资料,进一步对所审定的修建原则、设计方案、技术决定加以具体和深化,最终确定工程数量,提出文字说明和适应施工需要的图表资料以及施工组织计划,编制施工图预算。
⑷设计文件组成

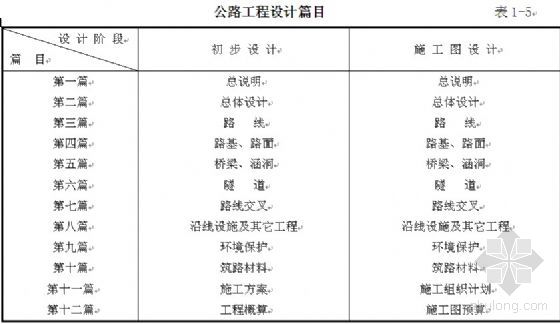

为了便于对设计工作进行管理(核定和审查等),避免设计文件内容的遗漏,提高工程设计质量,必须对设计文件的编制方法、编制内容、内容顺序以及格式做出严格的要求。表1-5是1996年交通部颁发的《公路工程基本建设项目设计文件编制办法》中提出的设计文件规范篇目。初步设计和施工图设计的篇目类似,但两者的设计深度要求不同。技术设计文件的篇目可参照该表进行。
4)列入年度基本建设计划
当建设项目的初步设计和概算经上报批准后,才能列入国家基本建设年度计划。建设单位根据国家计委颁发的年度基本建设计划控制数字,按照批准的可行性研究报告和设计文件,编制本单位的年度基本建设计划,报经批准后,再编制物资、劳动、财务计划。这些计划分别经过主管机关审查平衡后,作为国家安排生产、宏观调控物资和财政拨款(或)贷款的依据,并通过招标或其它方式落实施工单位和监理单位。
5)施工准备
为了保证施工的顺利进行,在施工准备阶段,建设单位、勘测设计单位、施工单位、监理单位和建设银行均应在自己的职责范围内,针对施工的要求充分做好各项准备工作。
建设主管部门应根据计划要求的建设进度,组建基本建设项目的专门管理机构,办理登记及拆迁,做好施工沿线有关单位和部门的协调工作,抓紧配套工程项目的落实,提供技术资料,落实材料、设备的供应。
勘测设计单位应按照技术资料供应协议,按时提供各种图纸资料,做好施工图纸的会审及移交工作。
施工招投标中中标并已签订工程承包合同的施工单位应组织机具、人员进场,进行施工测量,修筑便道及生产、生活等临时设施,建立实验室,组织材料、物资采购、加工、运输、供应、储备,做好施工图纸的接收工作,熟悉图纸的要求,编制实施性施工组织设计和施工预算,提出开工报告。
监理招投标中中标并已签订监理合同的监理单位应组织监理机构,建立监理组织体系,熟悉施工设计文件和合同文件;组织监理人员和设备进场,建立中心实验室;根据工程监理规划规定的程序和合同条款,对施工单位的各项准备工作进行检查、验收、审批,合格后,签发开工令。
建设银行应会同建设、设计、施工单位做好图纸的会审,严格按计划要求进行财政拨款或贷款,做好建设资金的调拨计划。
6)工程施工
在开工报告批准后,施工单位即可正式施工。施工过程中,施工单位应遵照合理的施工程序,按照设计要求、施工规范及进度要求,确保工程质量,安全施工。坚持施工过程组织原则,加强施工管理,大力推广应用新技术、新工艺、新方法、新设备和新材料,努力缩短工期,降低造价,做好施工记录,建立技术档案。
7)竣工验收、交付使用
建设项目的竣工验收是基本建设全过程的最后一个程序。竣工验收是一项十分细致和严肃的工作,必须从国家和人民的利益出发,按照国家建委《关于基本建设项目竣工验收暂行规定》和交通部颁发的《公路工程竣工验收办法》的要求,认真负责地对全部基本建设工程进行总验收。竣工验收包括两部分内容,一是工程技术验收,二是工程资金决算,是对工程质量、数量、期限、生产能力、建设规模、使用条件的审查,应对建设单位和施工单位编制的固定资产移交清单、隐蔽工程说明和竣工决算等进行细致检查。
当全部基本建设工程经过验收合格,完全符合设计要求后,应立即移交给生产部门正式使用。在验收时,对遗留问题、存在问题要明确责任,确定处理措施和期限。
养护和大、中修工程,即固定资产的更新与技术改造,原则上也应参照基本建设程序,按交通部有关规定执行。
