砌体工程常见的施工质量问题有哪些

问题一:原材不达标

问题分析

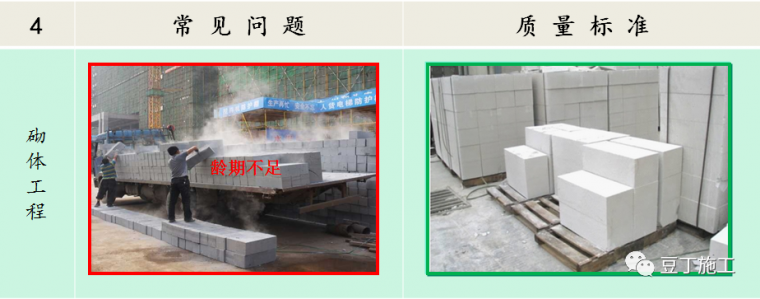

(1)砌块龄期不足。

(2)尺寸偏差过大。

管控措施

(Ⅰ)提前备料,加气块龄期应达到28d。

(Ⅱ)砌体材料进场时,应严格验收,不合格予以退回。

问题分析

(1)砂浆配合比不到位。

管控措施

(Ⅰ)大力推广使用成品砂浆。

(II)根据砌块类型和强度要求,合理控制砌筑砂浆稠度。

(III)砌筑砂浆应随拌随用。当施工期间最高气温超过30℃时,应在2h内使用完毕。

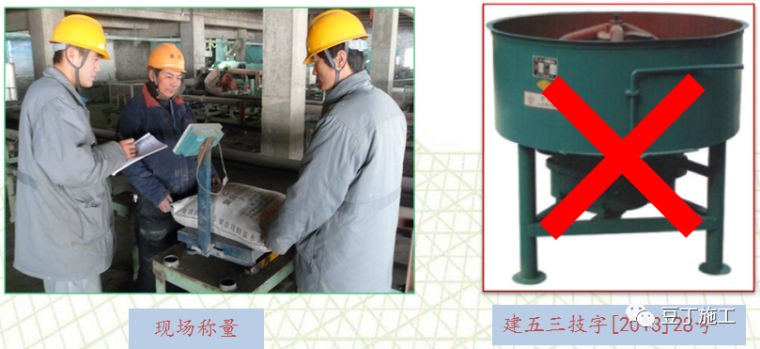

( Ⅳ )根据砼配合比通知单,准确称量,严禁使用卧式砂浆搅拌机、盘式和灰机。

问题二:排版深化不到位

问题分析

(1)施工前未进行砌体排版。

管控措施

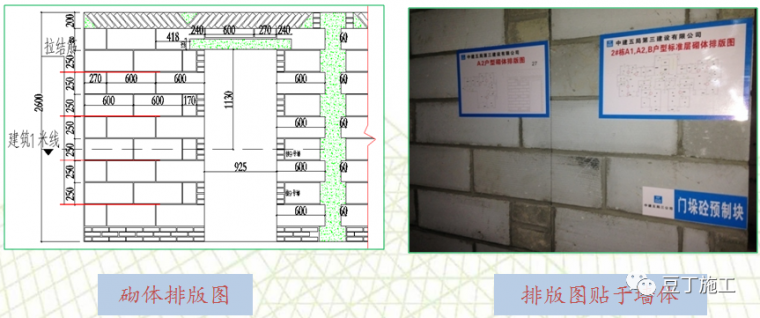

(Ⅰ)施工前须对砌体排版深化,排版应从上至下,底部高差大于30mm时用细石混凝土铺底填平。

(Ⅱ)排版经审核后贴于待施工墙面。

( III )深化排版:

由项目技术负责人与机电经理联合编制,每皮砖和灰缝厚度门、窗洞口的尺寸过梁、构造柱位置预制块、植筋位置管道洞、配电箱和消防栓等具体位置。

问题三:砌筑质量差

问题分析

(1)加气块随意劈砍。

管控措施

(Ⅰ)宜采用专用加气块切断机切割配块。

问题分析

(2)通缝、假缝,顶砌灰缝不饱满。

管控措施

(Ⅰ)砌筑时宜采用双面勾缝。

(Ⅱ)外墙必须灰缝饱满,以防渗漏水。

问题分析

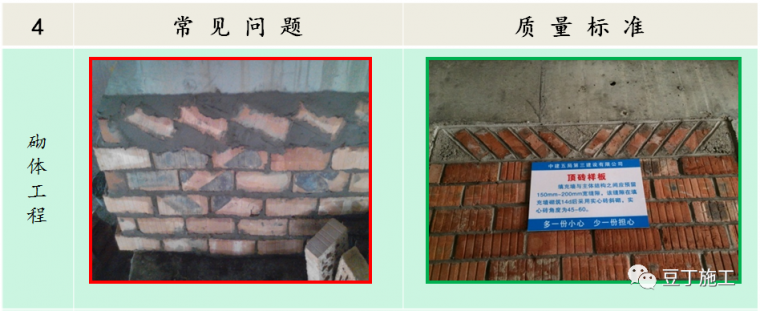

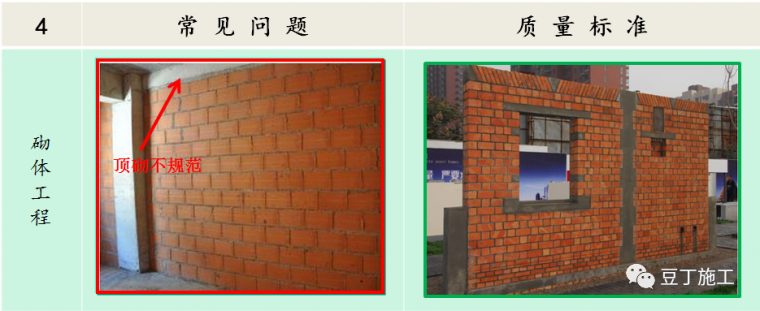

(3)随砌随顶。

管控措施

(Ⅰ)顶砌严禁一次到位,砌筑间歇时间不小于14天。

(Ⅱ)顶砖砌筑宜成45-60度,两端和墙中采用预制砼三角块填塞。

问题分析

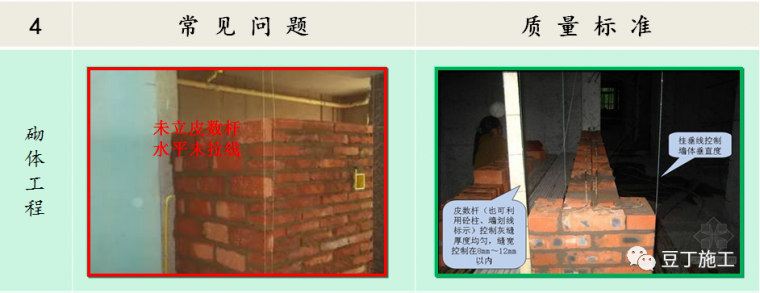

(4)未立皮数杆,水平未拉线造成灰缝不均匀。

(5)转角处、门洞处、构造柱未吊线检查,垂直度得不到保证。

管控措施

(Ⅰ)应根据砌体排版图立皮数杆,水平向拉线,竖向吊线。

(Ⅱ)浇筑反坎、立好皮数杆后方可进行植筋。

(Ⅲ)砌筑过程随时吊线检查其垂直度。

问题四:构造措施不符合要求

问题分析

(1)构造柱设置不规范。

(2)构造柱无加密箍等。

管控措施

(Ⅰ)构造柱的设置严格按砌体排版图要求进行设置。

(Ⅱ)构造柱上下端必须设置加密箍。

问题分析

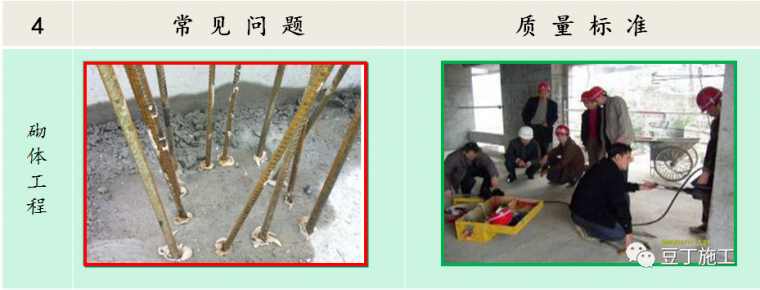

(3)植筋钻孔深度不够,清孔不干净,植筋胶质量不达标。

管控措施

(Ⅰ)钻孔后应及时清孔,验收合格方可进行下道工序。

(Ⅱ)植筋胶送检合格后方可使用。

(Ⅲ)按规范要求进行拉拔试验。

问题分析

(4)过梁正反倒置,伸入墙体长度不足。

管控措施

(Ⅰ)过梁伸入墙体两端不小于240mm。

问题分析

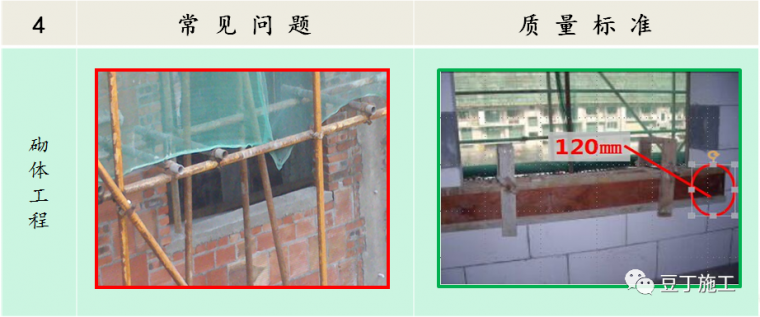

(5)窗台压顶设置不规范。

管控措施

(Ⅰ)窗台压顶伸入墙体两端不小于120mm。

(Ⅱ)外窗台内高外低,向外坡水20mm(最好优化设置成企口)。

问题分析

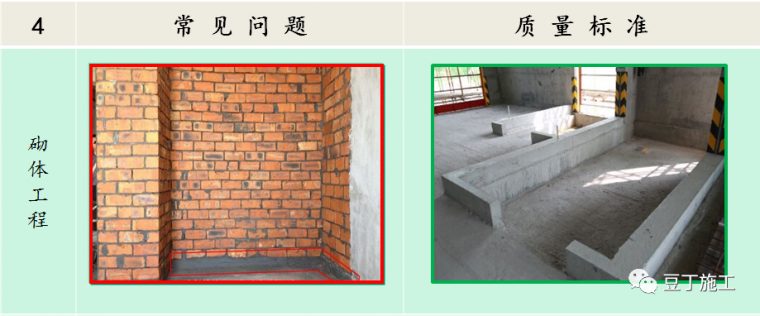

(6)厨卫、烟道等反坎设置不到位。

管控措施

(Ⅰ)厨卫返边宜与主体混凝土结构一次浇筑。二次浇筑时间滞后主体结构3~5层,后浇时预留倒U型插筋。

问题五:机电配合不到位

问题分析

(1)随意开槽打凿。

管控措施

(Ⅰ)线管线盒安装时需弹线切槽敷设。

(Ⅱ)采用砌体直埋方式,线盒、开关箱附近50cm处不得固定。

(Ⅲ)空调洞、套管、配电箱、线盒等宜采用预制形式,保证构造要求,减少孔洞修补,确保成型美观。

砌体工程,施工质量问题
