01、验槽时必须具备的资料
(1)详勘阶段的岩土工程勘察报告;
(2)附有基础平面和结构总说明的施工图阶段的结构图;
(3)其他必须提供的文件或记录。
02、验槽前的准备工作
(1)察看结构说明和地质勘察报告,对比结构设计所用的地基承载力、持力层与报告所提供的是否相同;
(2)询问、察看建筑位置是否与勘察范围相符;
(3)察看场地内是否有软弱下卧层;
(4)场地是否为特别的不均匀场地、是否存在勘察方要求进行特别处理的情况,而设计方没有进行处理;
(5)要求建设方提供场地内是否有地下管线和相应的地下设施。
03、验槽流程
(1)在施工单位自检合格的基础上进行。施工单位确认自检合格后提出验收申请;
(2)由总监理工程师或建设单位项目负责人组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。
04、验槽的主要内容
不同建筑物对地基的要求不同,不同的基础形式其验槽的内容也不同。
1、天然地基验槽
天然地基验槽应检验下列内容:
1)根据勘察、设计文件核对基坑的位置、平面尺寸、坑底标高;
2)根据勘察报告核对基坑底、坑边岩土体和地下水情况;
3)检查空穴、古墓、古井、暗沟、防空掩体及地下埋设物的情况,并应查明其位置、深度和形状;
4)检查基坑底土质的扰动情况以及扰动的范围和程度;
5)检查基坑底土质受到冰冻、干裂、受水冲刷或浸泡等扰动情况,并应查明影响范围和深度。
天然地基验槽前应在基坑或基槽底普遍进行轻型动力触探检验,检验数据作为验槽依据。
遇下列情况之一时,可不进行轻型动力触探:
1)承压水头可能高于基坑底面标高,触探可造成冒水涌砂时;
2)基础持力层为砾石层或卵石层,且基底以下砾石层或卵石层厚度大于1m时;
3)基础持力层为均匀、密实砂层,且基底以下厚度大于1.5m时。
2、地基处理工程验槽
对于换填地基、强夯地基,应现场检查处理后的地基均匀性、密实度等检测报告和承载力检测资料。
对于增强体复合地基,应现场检查桩位、桩头、桩间土情况和复合地基施工质量检测报告。
对于特殊土地基,应现场检查处理后地基的湿陷性、地震液化、冻土保温、膨胀土隔水、盐渍土改良等方面的处理效果检测资料。
3、桩基工程验槽
设计计算中考虑桩筏基础、低桩承台等桩间土共同作用时,应在开挖清理至设计标高后对桩间土进行检验。
对人工挖孔桩,应在桩孔清理完毕后,对桩端持力层进行检验。对大直径挖孔桩,应逐孔检验孔底的岩土情况。
05、验槽方法
验槽方法通常主要采用观察法,而对于基底以下的土层不可见部位,要先辅以钎探法配合共同完成。
观察法

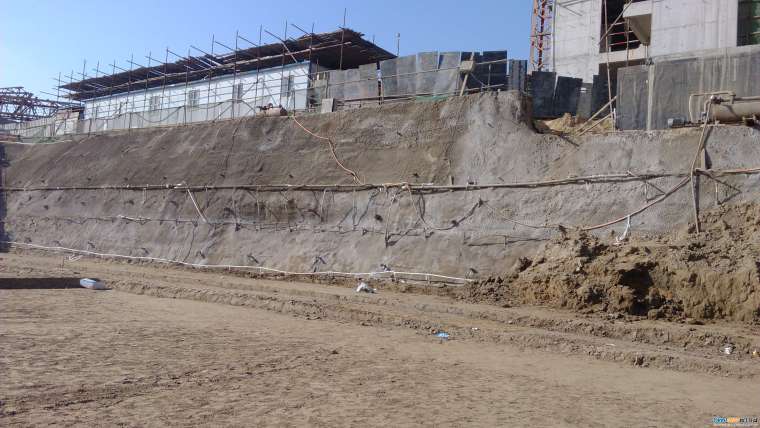

观察槽壁、槽底的土质情况,验证基槽开挖深度,初步验证基槽底部土质是否与勘察报告相符,观察槽底土质结构是否被人为破坏。
基槽边坡是否稳定,是否有影响边坡稳定的因素存在,如地下渗水、坑边堆载或近距离扰动等(对难于鉴别的土质,应采用洛阳铲等手段挖至一定深度仔细鉴别)。
基槽内有无旧的房基、洞穴、古井、掩埋的管道和人防设施等。如存在上述问题,应沿其走向进行追踪,查找其在基槽内的范围、延伸方向、长度、深度及宽度。
在进行直接观察时,可用袖珍式贯入仪或其他手段作为验槽辅助。
轻型动力触探
轻型动力触探进行基槽检验时,应检查下列内容:
1)地基持力层的强度和均匀性;
2)浅埋软弱下卧层或浅埋突出硬层;
3)浅埋的会影响地基承载力或基础稳定性的古井、墓穴和空洞等。
轻型动力触探宜采用机械自动化实施,检验深度及间距应按下表执行。检验完毕后,触探孔位处应灌砂填实。

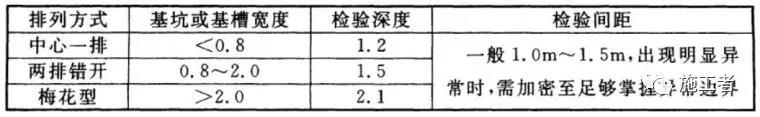

▲表:轻型动力触探检验深度及间距(m) 06局部不良地基的处理
通过验槽及分析钎探资料,发现槽底局部异常后,应根据地基土的土质情况、工程性质和施工条件,采取适宜的处理方法,以减少或避免地基不均匀沉降。
(1)局部硬土的处理:挖掉硬土部分,以免造成不均匀沉降。处理时要根据周边土的土质情况确定回填材料,如果全部开挖较困难时,在其上部做软垫层处理,使地基均匀沉降。
(2)局部软土的处理:在地基土中由于外界因素的影响(如管道渗水)、地层的差异或含水量的变化,造成地基局部土质软硬差异较大。
如软土厚度不大时,通常采取清除软土的换土垫层法处理,一般采用级配砂石垫层,压实系数不小于0. 94;当厚度较大时,一般采用现场钻孔灌注桩、混凝土或砌块石支撑墙(或支墩)至基岩进行局部地基处理。
