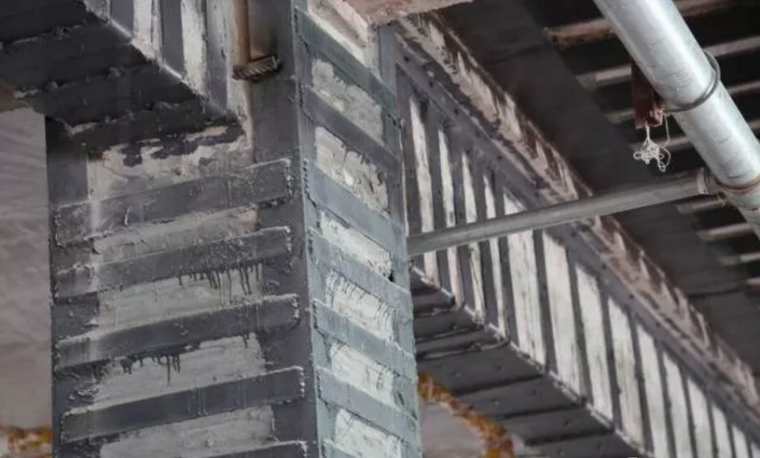

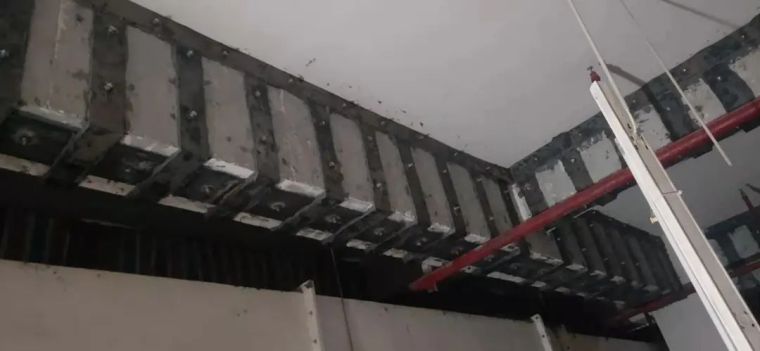

六个影响粘钢效果的因素,你知道是什么吗

1、存在空鼓

原因:

1、密封不严产生漏胶。

2、注胶孔及排气孔位置不当,注胶施工顺序不妥。

3、钢板与混凝土间隙不均匀,注胶速度过快。

4、由于胶液向混凝土中渗透,造成顶部或边角位置胶层空缺。

解决方法:

1、保证钢板、注胶嘴、排气孔周边不漏胶且及时封堵注胶嘴、排气孔。

2、注胶孔及排气孔的设置间距应根据实际情况而定,一般间距不得超过100cm;粘贴钢板的最底端应设有注胶孔,最高位置、边缘、边角位置应设有排气孔,确认排气孔附近已注胶饱满并均匀出胶后,再对排气孔进行封堵;注胶时应遵循从低到高、从一端到另一端的原则,避免无序操作,保证邻近注胶嘴及排气孔出胶后再移换注胶位置。

3、尽可能保证钢板与混凝土间隙均匀一致;低速均匀注胶,保证胶液渗透、流动时间。

4、采用低速慢注施工;最高位置的注胶孔及排气孔应保压灌注一段时间,当胶液位置下降时应及时补充;最高位置或边角位置必须设置排气孔。

2、注胶速度慢,胶液流量小

原因:

1、管道堵塞或漏气。

2、高压灌浆机压力不足。

3、灌钢胶品质不良,粘度太大。

解决方法:

1、检查灌浆机和注胶工具,保证管道密封及畅通,确保灌浆机压力正常,有问题及时维修等。

2、长时间灌注,每隔一定时间要用丙酮清洗灌胶机及管道。

3、灌钢胶选用低粘度有利于后期胶体灌注以及注胶饱满度,同时灌钢胶粘度应在合适的范围,兼顾材料的力学性能和安全性能。

3、能用粘钢胶代替灌钢胶吗

答案是:不可以,因为二者存在多种不同,无法替代使用。

1、密度不同:灌钢胶为1.1~1.2g/cm,为液体胶,粘钢胶为1.7~1.8g/cm,为膏体胶,灌钢胶流动性更好,更适宜作为灌胶料。

2、施工工艺不同:灌钢胶是先固定钢板,使钢骨架与原构件之间留有2~3mm左右的缝隙,将胶液注入钢板与混凝土之间。粘钢胶是先将混匀的胶料均匀覆于混凝土表面或钢材表面,然后粘贴钢板并用钢架固定。

4、如何控制用量避免浪费

型钢骨架与混凝土基材间缝隙的宽度决定了胶缝的厚度,对灌钢胶的用量起到了直接的影响。正常情况下,可以通过控制胶缝厚度最低,来减少灌钢胶的用量。

1、缀板部位的用胶量,首先受角钢与混凝土基材间缝隙宽度的影响。另外,焊接则是影响缀板部位灌钢胶用量的另一重要因素。若焊接较粗糙,缀板与角钢焊接部位厚度会增加,导致缀板与混凝土基材间缝隙增大,注胶时用胶量也将上升。

2、灌钢胶自身的性质也会影响到胶体的用量。由于密度不相同,不同灌钢胶在相同体积下质量也存在差异。同样质量的灌钢胶,低密度型体积更大、更有优势,对造价能够起到节约的作用。

5、灌钢胶可以应对高低温、潮湿环境吗?

常规的灌钢胶是无法同时满足这些情况的。针对高温、低温、潮湿环境,卡本均有对应的定制化产品:

1、卡本高温结构胶:120℃以下的高温环境固化使用。

2、卡本低温结构胶:-15℃以上的低温环境固化使用。

3、卡本潮湿结构胶:相对湿度80%以上,及水下环境固化使用。

卡本的浸渍胶、粘钢胶、灌钢胶、植筋胶等均有针对低温、高温、潮湿环境的定制产品,可以满足您在不同环境下的施工。

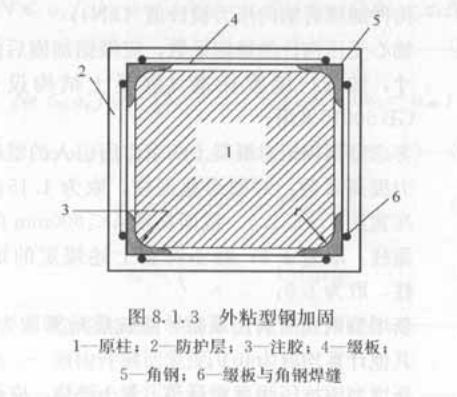

6、钢材与基材之间预留的缝隙是多少?

根据《混凝土结构加固设计规范》GB 50367-2013,第8.3.4条规定:外粘型钢的胶缝厚度宜控制在3~5mm;局部允许有长度不大于300mm、厚度不大于8mm的胶缝,但不得出现在角钢端部600mm范围内。

7、灌注胶的验收指标有哪些?

根据《建筑结构加固工程施工质量验收规范》GB 50550-2010 第9.6条可得:

1、胶粘强度检验。粘贴后,应该在接触压条件下,静置养护7d。到期后应立即进行现场检验与合格评定。具体检测内容参考《建筑结构加固工程施工质量验收规范》GB 50550-2010 附录U。

2、注胶饱满度探测。用仪器或敲击法进行探测,探测结果以空鼓率不大于5%为合格。若检测空鼓率超限,应在探明的确切位置上钻孔,并通过注射器补胶。

粘钢,质量验收规范
