工序:
准备工作(①大理石背网铲除②六面 防护③专业粘结剂拉毛) 弹线核对编号根据安装图试拼基层处理(清理浮灰及刷素水泥浆) 水泥砂浆结合层石材专用 粘结剂铺地面石材开缝石材专用胶调 色补胶晶面处理
重点说明:
1、厨卫石材铺贴前,须通过 48小时蓄水试验。防水应采用柔性防水涂料,须纵横防水涂层各一遍及保证达到设计规范要求的厚度, 以保证防水层密封性。防水层未干前严禁进行蓄水试验,如蓄水过 程中发现水变浑浊或泛乳白色,说明防水层养护时间不够或产品质 量存有问题,防水层已被水溶解、破坏,防水失败,须重做。厨卫 湿区(如沐浴房、浴缸)的墙面防水涂层高度不低于1800mm,干 区的墙面防水涂层高度不低于300mm。
2、石材铺贴采用32.5MPa普通硅酸盐水泥混合中砂或粗砂,(含泥量不大于3%)1:3配比,作为结合层。
3、石材需做六面防护,石材六面防护须纵横各一遍,待第一遍防护干了以后开始刷第二遍防护,干后进行下道工序。大理石应先铲除 背后网格布后进行六面防护。
4、石材面层铺贴前应用专用锯齿状胶刮刀背面刮一层粘结剂,晾干后再进行铺贴。浅色石材应采用白色石材专用粘结剂。

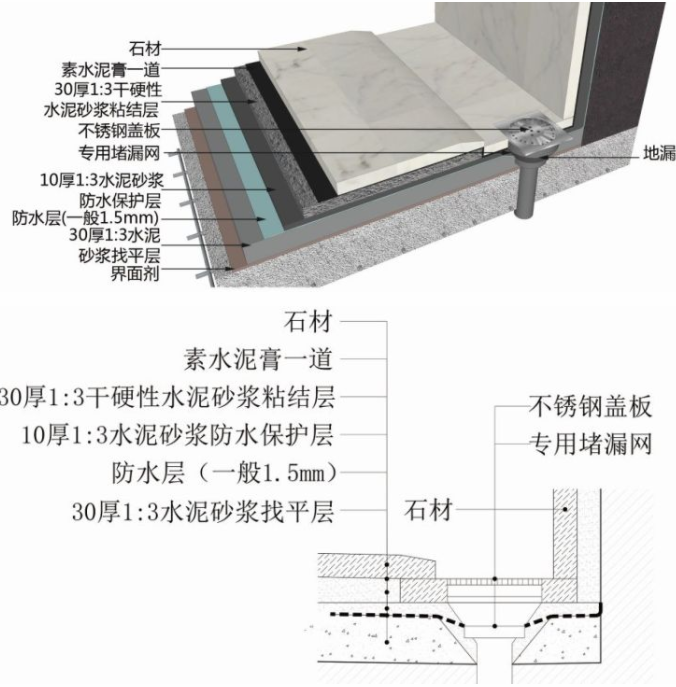

02 地面地漏安装
重点说明:
1、地漏定位需提前地面排版,实地放线,尽量设置在靠近下水管处。

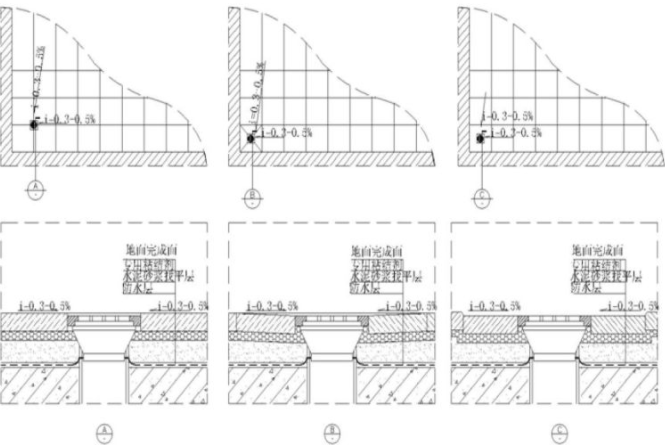

2、地漏、排水管口径需符合排水流量要求,排水管需设置盛(存)水弯。 3、地面找坡符合排水要求,找坡率0.3%~0.5%。。
4、单体空间15平米以上建议做双地漏。
5、建筑没有高差层,建议露台做地沟。
重点说明:
1、楼板开孔需大于排水管管径40mm~60mm,孔壁需进行凿毛处理。需用专用模 具支撑,浇捣需用水泥砂桨分二次以上封 堵浇捣密实。
2、地漏的排水管口标高应根据地漏型号 确定,使排水管与地漏连接紧密。
3、地漏安装时周边的砂桨应填充密实。 4、地漏、排水管口径需符合排水流量要求,排水管需设置盛(存)水弯。

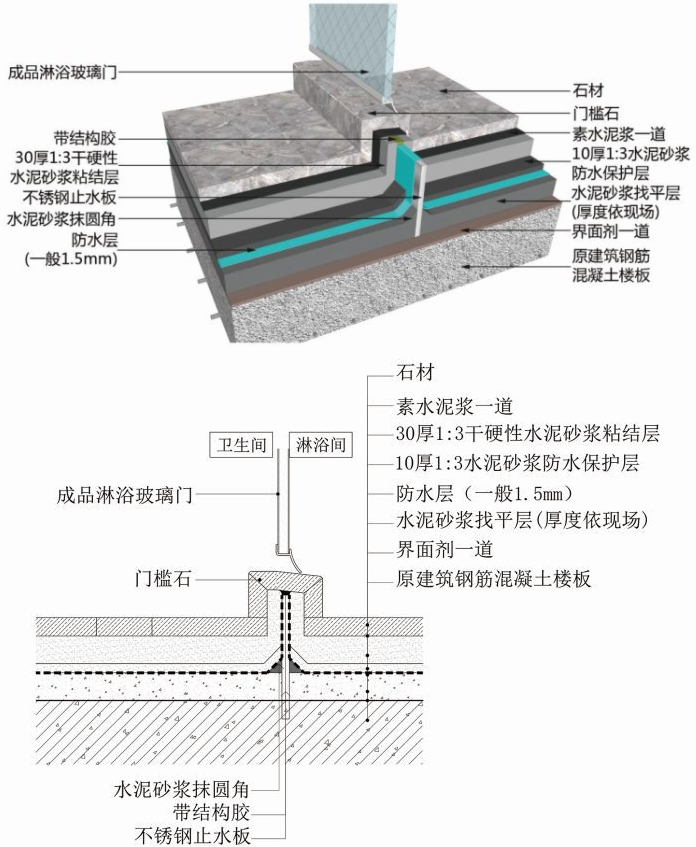

03 淋浴石材施工
工序:
准备工作弹线翻边钢筋预植 翻边制模浇捣防水处理刷水泥浆结合层铺砂浆刷专用粘结剂铺地面石材灌缝 、擦缝石材晶面处理
重点说明:
1、淋浴房挡水条需按设计图纸要求于现场弹线,结构楼面预植6mm圆钢,间距不大于 300mm,在顶端处焊接6mm圆钢连接,制模 浇捣翻边,翻边处地面应预先凿毛,采用细 石砼(瓜子片)浇捣,挡水翻边与墙体交接 处应伸入墙体 20mm,并与地面统一作防水 处理。靠墙安装的玻璃开门五金合页,需预 埋 3mm厚镀锌铁件与结构墙体固定。
2、挡水条靠淋浴房侧需做止口及倒坡,挡 水条与墙面交接处需用云石胶嵌实。
3、地沟宽度应根据地漏规格确定。
4、淋浴房石材需用湿铺工艺铺贴。

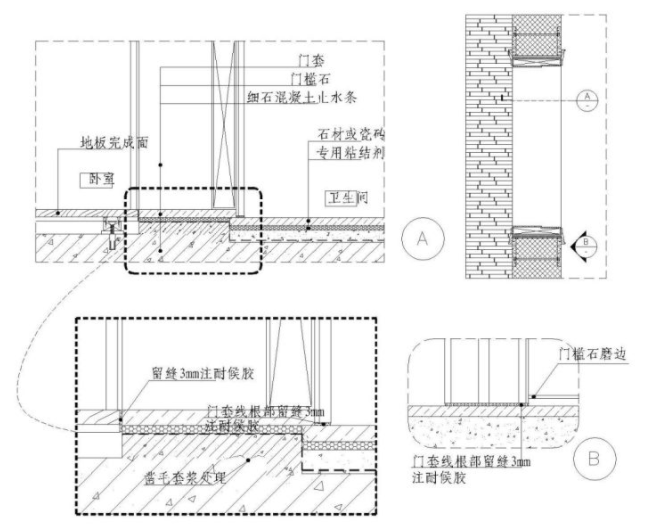

04 厨卫门套根部防水施工

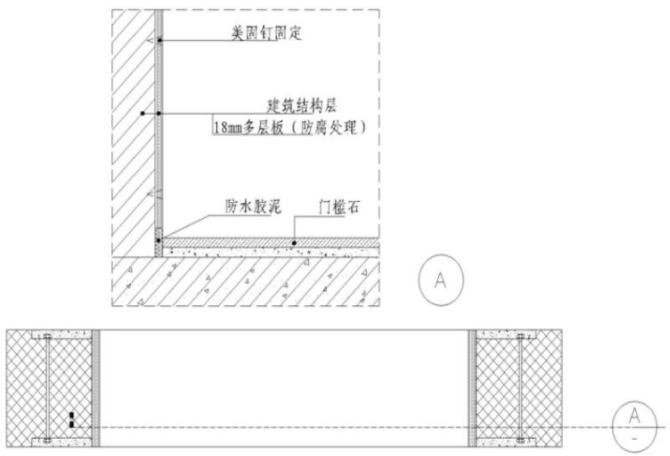

厨卫门套根部防水施工示意工
重点说明:
1、卫生间、厨房间门框基层板根部离门槛石面留缝约20mm,根部用防水胶泥填实,以防止水气渗入门框内引起油漆饰面变形发霉。
2、门框基层需进行三防处理(防火、防腐、防潮)。
厨卫门套、门槛石安装示意图01
重点说明:
1、门樘板下口做止水条,止水条下需凿毛套浆处理,并与 地面做统一防水。止水条标高 应低于室内水平约10mm,门槛 石用专用粘结剂铺贴。
2、石材门槛与地板交接处留 3mm缝注耐候胶(颜色同地板或门槛石的色系)。
3、为避免门套受潮发霉,门套及门套线安装在门槛石上,门 套线根部留 3mm缝注耐候胶 (颜色与门套线同色系或按设 计要求)。
厨卫门套、门槛石安装示意图
重点说明:
1、门樘板下口做止水条,止水条
下需凿毛套浆处理,并与地面做 统一防水。止水条标高应低于室 内水平约10mm,门槛石用专用 粘结剂铺贴。
2、石材门槛与地板交接处留 3mm缝注耐候胶(颜色同地板或
门槛石的色系或按设计要求)。
3、门套线根部留3mm缝注耐候 胶(颜色与门套线同色系或按设
计要求)。

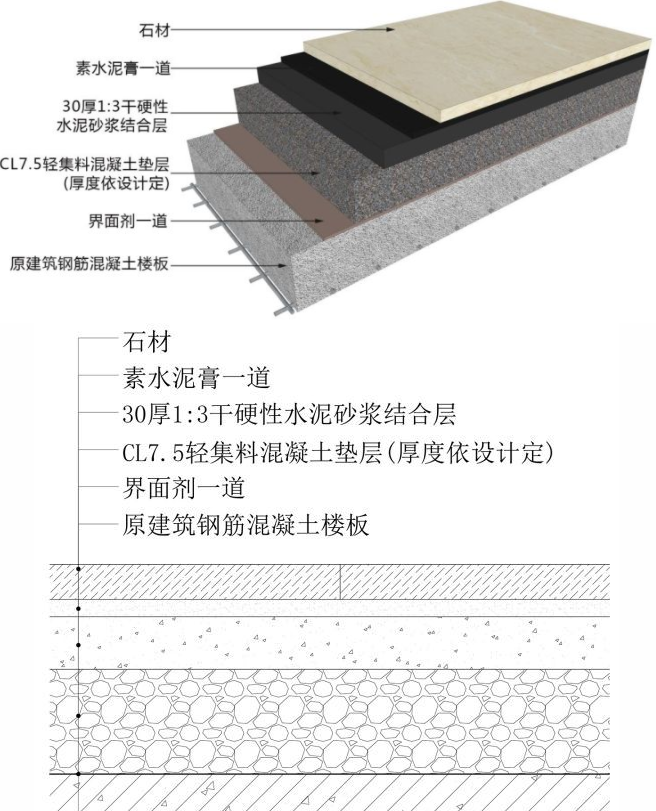

05 楼梯地面石材饰面示意图
地面石材饰面示意图
工序:
准备工作弹线检查编号根据安装图试拼基层处理刷水泥浆结合层铺砂浆刷 石材专用粘结剂铺石材灌缝、擦缝 (瓷砖)晶面处理
重点说明:
大理石楼梯施工需按设计图纸要求于现场弹
线,线型及防滑条的形式需按设计要求施工。深色石材采用32.5MPa普通硅酸盐水泥混 合中砂或粗砂,(含泥量不大于3%)1:3 配比作结合层,刷石材专用粘接剂,铺贴石材。

06 石材加厚边施工示意图
石材加厚边施工示意图
重点说明:
为保证石材色彩、肌理的美观,台面加厚条与台面板同块料中切取,切割时应从背面向 上切割,背面与背面粘结,使得拼缝处密实。
07 地毯与踢脚线收口
地毯与踢脚线收口节点

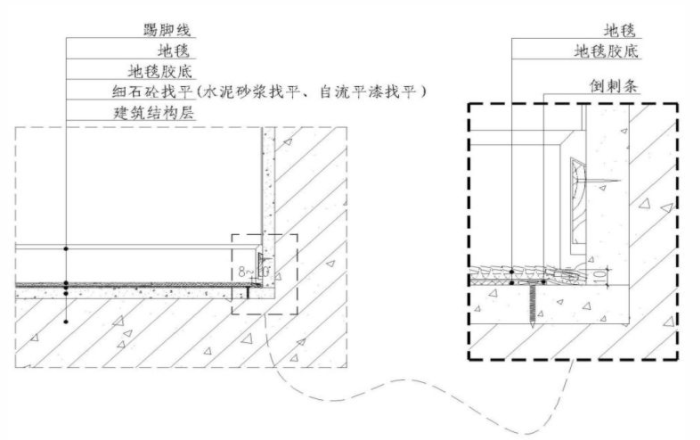

工序:
基层处理弹线、套方、分格、定位地毯 剪裁钉倒刺板挂毯条铺设衬垫铺设地 毯细部处理及清理
重点说明:
地毯地面须采用水泥砂浆找平处理,待完全 干透后,方可铺设地毯。踢脚线根部需预留 8~10mm的缝隙(根据地毯的厚度),地毯胶 垫须符合室内环保及防火要求。
2地面地毯与石材拼铺界面节点
重点说明:
为使接缝处地面收口美观,地毯与大理石交接处采用 5~8mm厚15mm高不锈钢收边处 理,不锈钢与石材用 AB胶粘结。

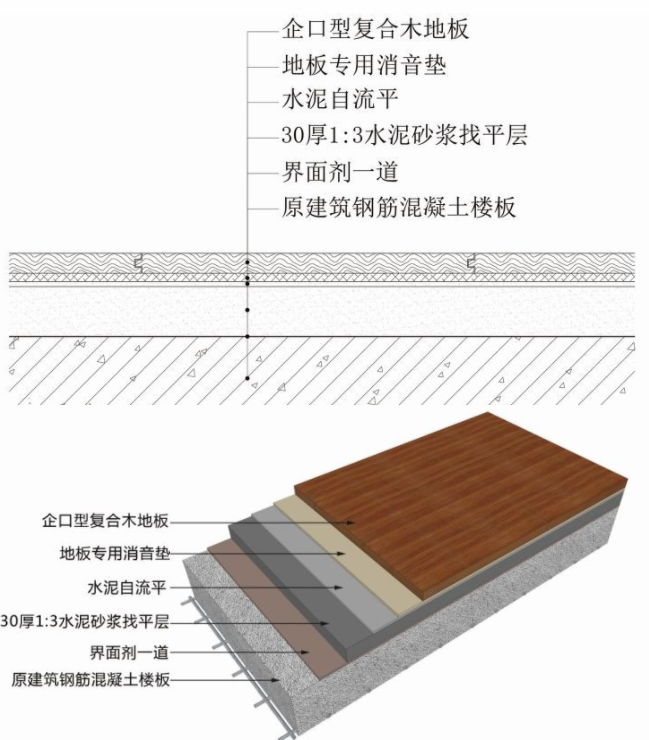

08 木地板铺装施工
工序:
基础清理标高定位套浆处理细 石砼浇捣、找平铺贴防潮膜铺实木地板
重点说明:
1、地面找平后平整度需符合国家有关要求,
且达到一定的干燥度方可铺贴。
2、基层板铺设时应在建筑地面上铺塑料防
潮薄膜,接口处互叠用胶布粘贴,防止水气 进入。
实木地板铺装示意图

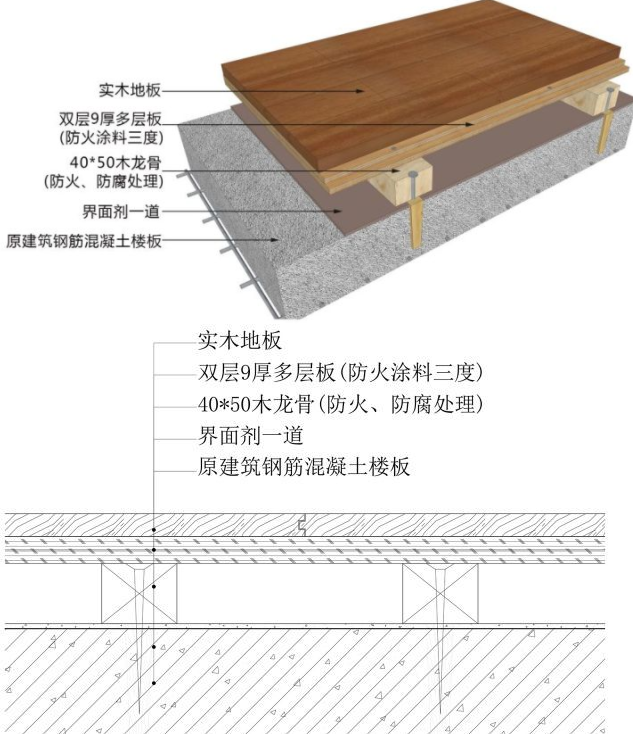

工序:
放样安装地垅撒防蛀粉安装防 潮多层板铺贴防潮膜铺实木地板
重点说明:
1、木地龙须采用松木类烘干处理(含水率符合当地湿度要求)及三防处理(防火、防 潮、防虫),规格不小于 50mm30mm。采 用专用地垅美固钉固定,地面沿墙四周需用 木龙骨加固。
2、铺设12mm多层板,背面满涂三防涂料 (防火、防潮、防虫),规格为6102440mm作 45 o工字法斜铺(自攻螺丝 固定)。
3、地板下需铺设防潮膜,接口处互叠用胶 布粘贴,防止灰尘、水气进入。

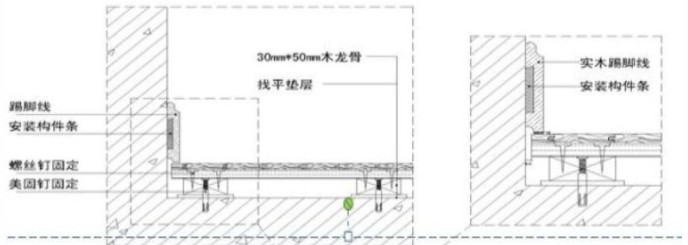

实木地板与踢脚线收口节点
工序:
放样配料工厂加工现场施工安装
重点说明:
1、踢脚线要求工厂加工,现场安装,6m内不得拼接,接缝应留在活动家具等隐蔽部位。阴阳角需作45o拼接,采用卡式安装,不得在表面用枪钉固定。
2、成品踢脚木皮厚度应不低于60C,油漆需符合环保要求。
3、成品踢脚背面必须刷防潮漆或贴平衡纸。
4、踢脚阳角收口应在工厂制作完成后现场安装。
5、踢脚应在墙面批灰打磨完成后安装。
6、地板与大理石围边、门槛石部位需留 3mm缝隙,并采用与地板同色系的耐侯胶填缝,墙体边沿(踢脚线内)预留 8~10mm伸缩缝。

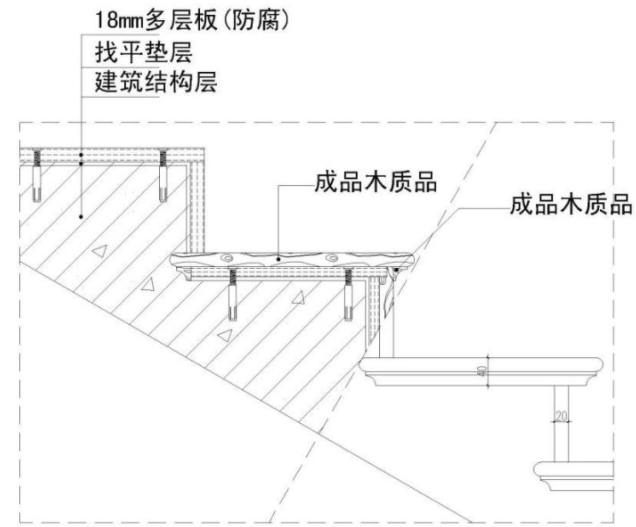

楼梯地面木地板饰面示意图
工序:
放样配料基层板安装面板工厂 加工现场施工安装
重点说明:
1、楼梯实木踏板应工厂化加工(含水率应 符合当地的湿度),油漆面符合耐磨性要求,采用 AB胶与木基层板粘结固定,木基层板作三防处理(防火、防潮、防虫)。
2、楼梯踏板背面需用封底漆封闭,以防止 变形。
3、楼梯踏板收口线型应避免方角,以防止 使用磨损。

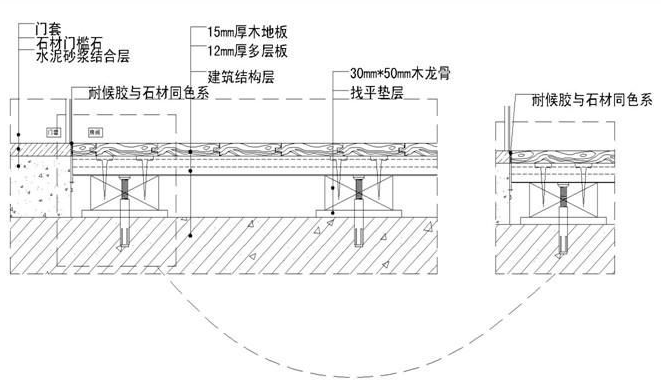

09 地面木地板与石材收口
地面木地板与石材拼铺节点(硬碰拼铺方式)
重点说明:
地板与大理石围边交接处预留 3mm地板伸缩缝,采用与地板同色系的耐侯胶填缝。为防止成品受污染及控制胶缝宽直度,打胶时需先用美纹纸定位。
工程项目经营管理是施工企业管理的重要组成部分,
地面木地板与门槛石界面收口节点
重点说明:
地板与石材围边交接处预留 3mm地板伸缩缝,采用与地板同色系的耐侯胶填缝。为防止成品受污染及控制胶缝宽直度,打胶时需先用美纹纸定位。

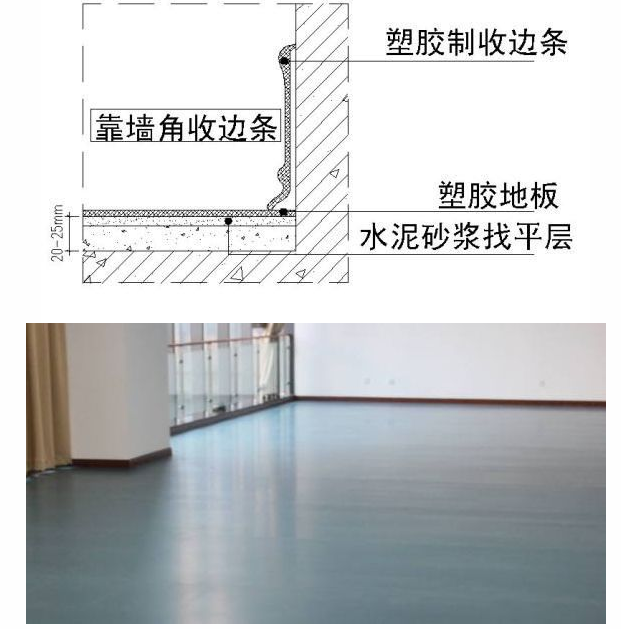

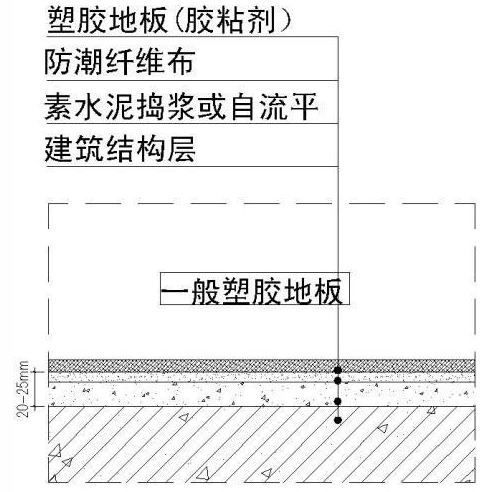

10 地面地胶板施工
重点说明:
1、基层应达到表面不起砂、不起皮、不起灰、不空鼓,无油渍,手摸无粗糙感。
2、基层与塑料地板块背面同时涂胶,胶面不粘手时即可铺贴。铺贴时,将气泡 赶净。块材铺设时,两块材料之间应紧 贴并没有明显接缝。卷材铺设时,两块 材料的搭接处应采用重叠法切割,一般 是要求重叠 3厘米,注意保持一刀割断。
3、为避免拼接缝的产生及存有卫生死角, 踢脚与地面连接处制作成内圆角或踢脚与地面整体铺贴
