操作要点:
墙 、柱根部:
1、压脚板
1)墙柱模板根部周边 200mm 宽混凝土平整度控制在 2mm 以内。
2)压脚板安装位置应按照墙柱边线向外延伸模板厚度确定。
3)压脚板为 150mm 宽、板边切直的 18mm 厚胶合板,待墙柱钢筋绑扎完成后,间隔 200mm 用水泥钉将其固定在楼板面上,压脚板之间不得重叠。
4)在砼浇筑前一天用砂浆封密压脚板周边缝隙,以防漏浆。
2、海绵条
当墙柱模板平整度偏差达 2cm 以上时,为了防止模板底面漏浆,在墙柱模板外圈板底粘贴 5mm 厚 50mm 宽的海绵条,海绵条距板内侧 3mm,防止漏浆引起烂根。
3、清扫口
如墙柱与楼面一次性支模,应在墙、柱模在根部留设清扫口(100100mm);如墙柱与楼面分开支模分开浇筑则分别在梁、柱交接处留设清扫口。
阴阳角部位、 竖向拼缝:
1、较大缝隙部位,在验收前,要求木工班组截取同缝隙宽度相同模板条进行封堵塞实,较小缝隙部位在验收前要求木工班组贴海绵条进行缝隙封堵,待模板拆除后再将胶带拆除。
2、现场组装时各块模板拼缝处要粘贴憎水性海绵条,粘贴海绵条时要往后退 2~3mm,保证模板挤压时与模板持平。

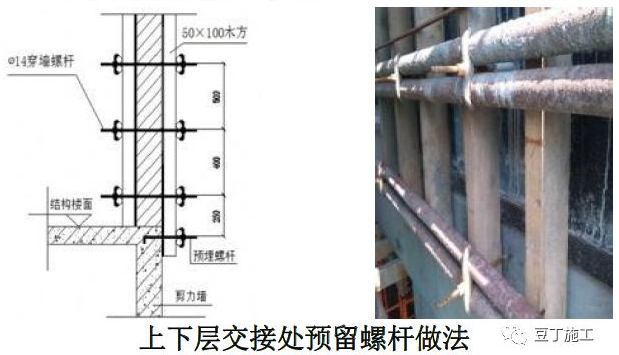

3、外围柱、剪力墙模板(上下层交接部位)为防止外围剪力墙、柱上下层交接处出现错位、吊脚、漏浆,剪力墙、柱配模时模板高度多配 150-200mm,支模时下挂,在下层混凝土预埋螺杆作为模板底部加固,防止楼层错缝,接茬处粘贴海绵条,外围增加一条板条加固。
梁、 板面及交接处:
1、楼板模板大的拼缝均采用硬拼接缝,采用手刨刨平,接缝宽度2mm。

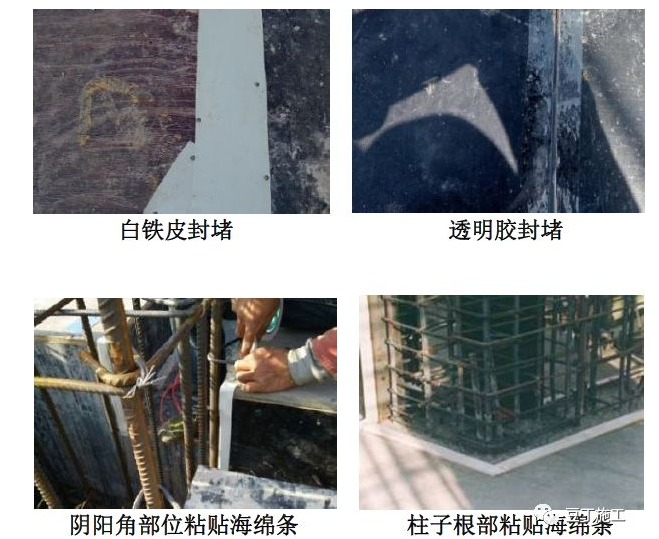

2、洞口及宽度大于 1cm 的板缝采用镀锌铁皮粘贴封堵。
3、宽度小于 1cm 的板缝可采用透明胶带粘贴。
4、顶板模板与梁侧模接缝,梁侧模与梁底模之间接缝贴海绵条以防止漏浆。
5、为了保证顶板与墙体相交的阴角顺直、方正,与墙体相交的边龙骨要求顶面及接触侧面刨平刨直,并在模板侧边粘贴海绵条。
质量要求:
1、模板拼缝大于 2mm 的部位按照模板接缝处理措施全数处理 。
2、模板拼缝处理后应严密。
