梁板钢筋绑扎施工工艺

1、梁钢筋绑扎工艺流程

1)模内绑扎:画主次梁箍筋间距放主梁次梁箍筋穿主梁底层纵筋及弯起筋穿次梁底层纵筋并与箍筋固定穿主梁上层纵向架立筋按箍筋间距绑扎穿次梁上层纵向钢筋按箍筋间距绑扎

2)模外绑扎(先在梁模板上口绑扎成型后再入模内):画箍筋间距在主次梁模板上口铺横杆数根在横杆上画放箍筋穿主梁下层纵筋穿次梁下层钢筋穿主梁上层钢筋按箍筋间距绑扎穿次梁上层纵向钢筋按箍筋间距绑扎抽出横杆落骨架于模板内

2、板钢筋安装工艺流程

清理模板模板上画线绑板下受力筋绑负弯矩钢筋

操作要点:

1、在梁侧模板上画出箍筋间距,摆放箍筋。

2、先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开;穿次梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋;放主次梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整箍筋间距使间距符合设计要求,绑架立筋,再绑主筋,主次梁同时配合进行。

3、框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点,锚固长度及伸过中心线的长度要符合设计要求。框架梁纵向钢筋在端节点内的锚固长度也要符合设计要求。

4、绑梁上部纵向筋的箍筋,宜用套扣法绑扎。箍筋的接头(弯钩叠合处)应交错布置在两根架立钢筋上,其余同柱。

5、箍筋在叠合处的弯钩,在梁中应交错绑扎,箍筋弯钩为 135 度,平直部分长度为 10d,如做成封闭箍时,单面焊缝长度为 5d。

6、梁端第一个箍筋应设置在距离柱节点边缘 50mm 处。梁端与柱交接处箍筋应加密,其间距与加密区长度均要符合设计要求。

7、板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在上。在主、次梁受力筋下均应垫垫块(或塑料卡),保证保护层的厚度。纵向受力钢筋采用双层排列时,两排钢筋之间应垫以直径25mm 的短钢筋,以保持其设计距离。梁筋的搭接长度末端与钢筋弯折处的距离,不得小于钢筋直径的 10 倍。

8、框架节点处钢筋穿插十分稠密时,应特别注意梁顶面主筋间的净距要有 30mm 或主筋 1.5d,以利浇筑混凝土。梁板钢筋绑扎时应防止水电管线将钢筋抬起或压下。

9、梁钢筋的绑扎与模板安装之间的配合关系:梁的高度较小时,梁的钢筋架空在梁顶上绑扎,然后再落位;梁的高度较大(1.2m)时,梁的钢筋宜在梁底模上绑扎,其两侧模或一侧模后装。

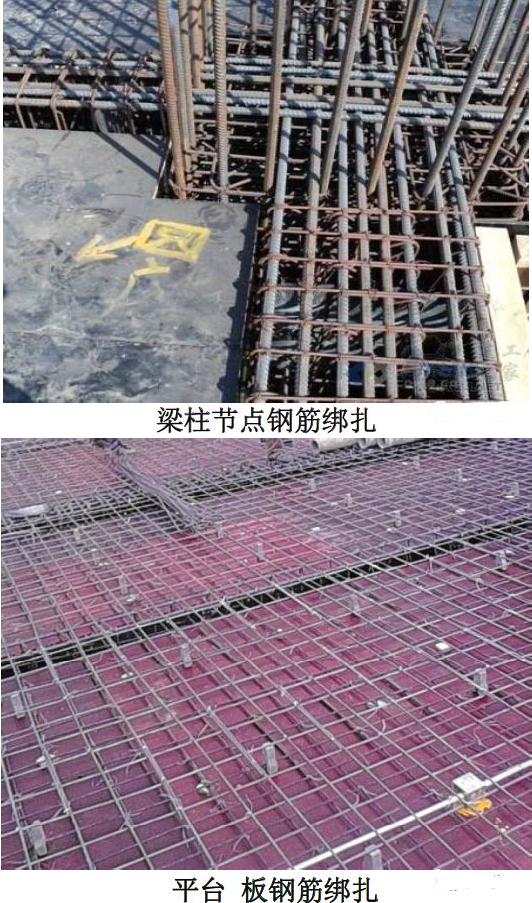

10、板钢筋安装前,清理模板上面的杂物,并按主筋、分布筋间距在模板上弹出位置线,按弹好的线,先摆放受力主筋、后放分布筋。预埋件、电线管、预留孔等及时配合安装。在现浇板中有板带梁时,应先绑板带梁钢筋,再摆放板钢筋。

11、底板筋一般先铺设短向钢筋,后铺设长向钢筋,双向板应满扣绑扎,下层钢筋伸入支座的长度不得小于 5d,并伸至梁中心线,上层钢筋伸入支座必须满足锚固要求。板面层筋绑扎方式与底筋相反,板面筋搭接应错开支座位置,在跨中搭接。

12、绑扎板筋时一般用顺扣或八字扣,除外围两根筋的相交点应全部绑扎外,其余各点可交错绑扎(双向板相交点须全部绑扎)。如板为双层钢筋,两层筋之间须加钢筋马凳,以确保上部钢筋的位置。负弯矩钢筋每个相交点均要绑扎。

13、板钢筋的下面垫好砂浆垫块,一般间距 1.5m。垫块的厚度等于保护层厚度,并满足设计要求;钢筋搭接长度与搭接位置的要求符合规定。

14、板筋上下层钢筋之间应设置相应的定位件以固定钢筋的位置,设置间距根据板厚在施工方案中必须加以明确。板钢筋绑扎后尽量避免踩踏,主通道部位设置跳板。

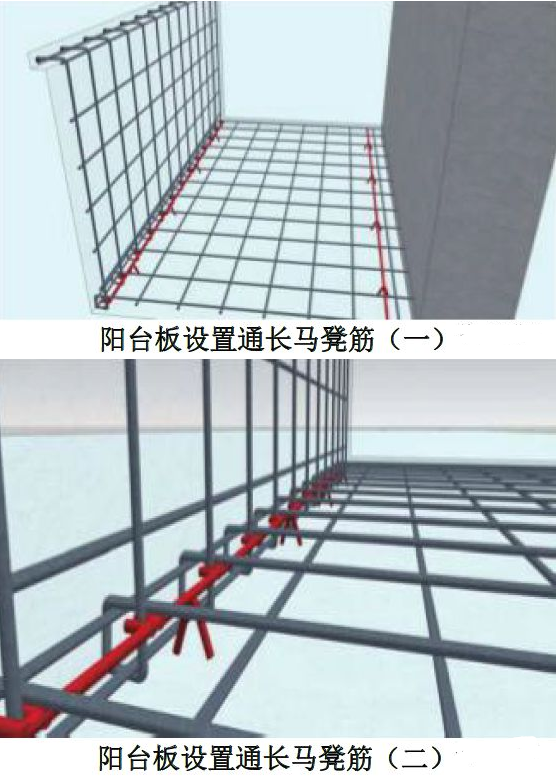

15、住宅工程的栏板可采用带定位卡的钢筋马凳对楼板上层钢筋和栏板主筋定位,长度可以与栏板通长,施工时,将定位筋放置在阳台楼板内外侧双排筋之间。

16、梁二排钢筋固定技术措施

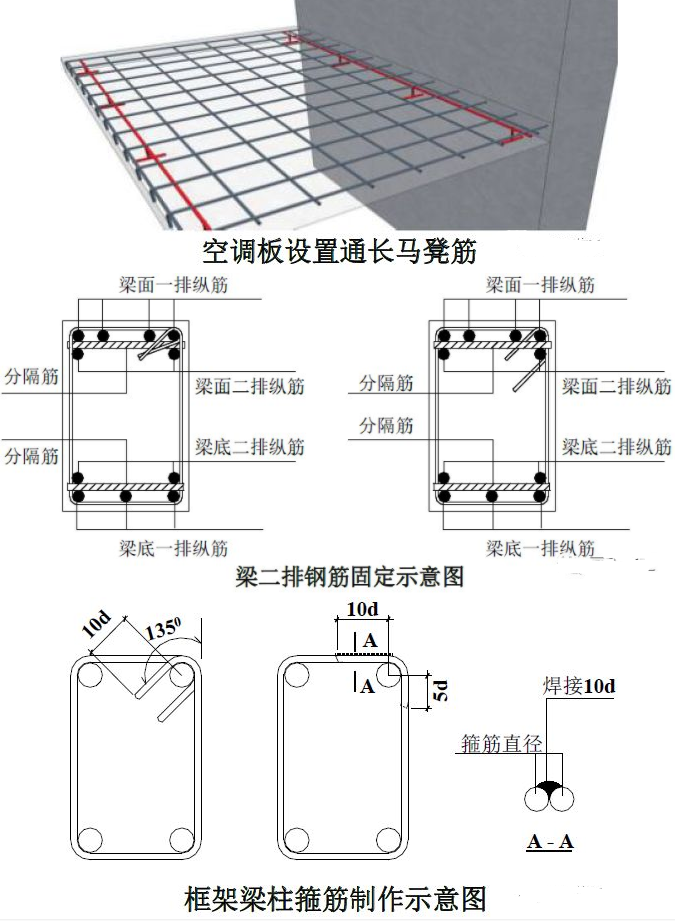

1)一、二排纵筋之间的净距不小于 25mm 和一排纵筋直径的较大者。如箍筋弯勾阻挡二排纵筋位置,应按下图所示处理。

2)分隔筋直径不小于 25mm 和纵筋直径的较大者,一、二排纵筋与分隔筋三者必须靠紧,用粗铁丝绑扎。

3)梁面第一分隔筋距支座 0.5m 处设置,以后每增加 3m 设一处,同一面纵筋每跨不少于 2 处。

4)梁底第一分隔筋距支座 1.5m 处设置,以后每增加 3m 设一处,每跨不少于 2 处。

17、框架梁、柱箍筋应符合下列要求:

1)框架梁、柱箍筋应制作 135弯头;当梁、柱纵筋较密,无法制作 135弯头时,应做成焊接封闭环式箍筋,不得焊伤箍筋。

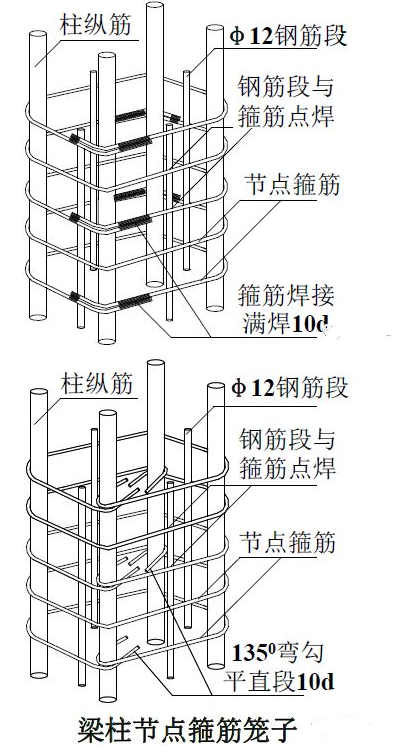

2)梁柱节点箍筋必须按设计要求的间距加密箍筋。当现场安装有困难时,可在柱每侧设置不少于 1根ф12 钢筋段与节点箍筋点焊制成钢筋笼,随绑扎后的梁筋一齐下沉至设计位置,如右图所示。

质量要求:

1、钢筋进场时,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》等的规定抽取试件作力学性能及重量偏差检验,其质量必须符合有关标准的规定。

2、钢筋规格、形状、尺寸、数量、锚固长度、接头位置,必须符合设计施工图纸及规范的规定,如有变更,需办理设计变更文件。钢筋下料准确,钢筋加工规范规范、准确,成品符合钢筋加工允许偏差。

3、锚固长度、搭接长度、接头错开符合要求。钢筋网片顺直,不得打弯,间距排距准确。

4、上铁的弯钩朝下,下铁弯钩朝上,光圆钢筋弯钩 180;附筋端头平齐,钩朝下;搭接头绑扎方法正确,绑扣结实,无松扣、跳扣。保护层厚度应准确。

5、次梁箍筋要与次梁主筋贴合。主次梁交接处,要严控截面尺寸。

梁板钢筋绑扎,施工工艺
