一个块段的施工一般可以模拟成一下几个工况:
挂蓝前移、就位;
绑扎块段钢筋、立模;
浇注块段混凝土,养护混凝土;
张拉预应力筋。

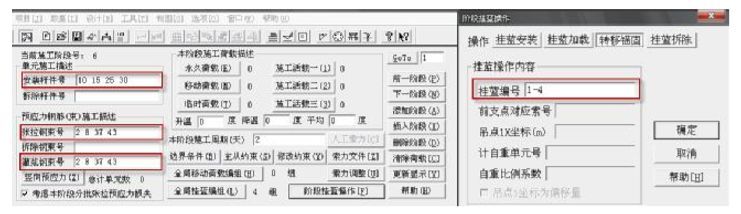

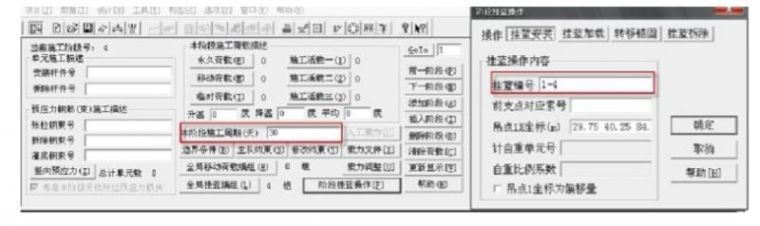

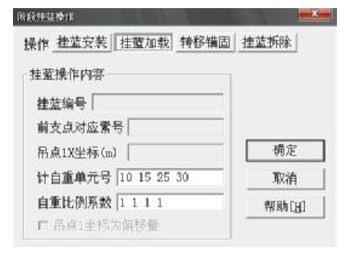

在桥博软件中有几种挂蓝操作方式,其中介绍二种方法:
方法 1:
基本方法:

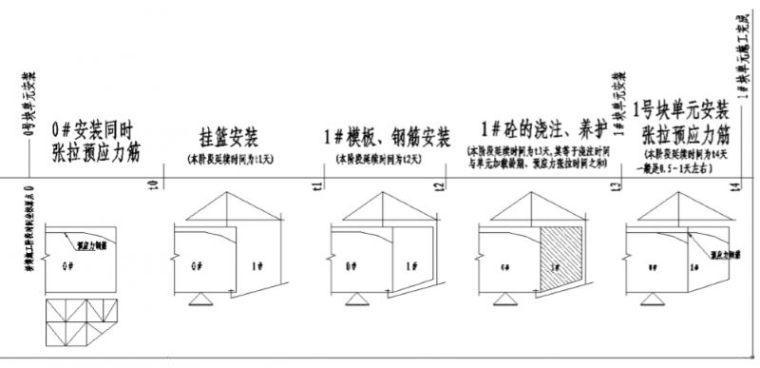

第 n 阶段:模拟挂蓝安装帮扎钢筋、立模、浇注混凝土。如果不是第一次安装挂蓝,可以同时在这个阶 段中拆除上一阶段的挂蓝。如果本阶段不是第一个施工阶段,对于现浇梁,本阶段的施工时间要大于加载 龄期(真实时间)。
第 n+1 阶段:挂蓝加载,以模拟混凝土的浇注;输入单元号和单元自重系数。
第 n+2 阶段:转移锚固,同时安装块段单元,张拉本阶段预应力钢束,模拟张拉脱模的工况。
当本块段操作完毕,重复 n~n+2 阶段的内容,进行 N+1 块段的施工。
注:这种情况下,位移计算不准确。原因为:n+1 阶段,自重已经计入,而自重本身产生的位移,此阶 段是没有计入的,在下阶段转移的时候,也没计入该部分影响。
方法 2:
简便方法:
第 n 阶段:进行挂蓝安装、如果不是第一次安装挂蓝,可以同时在这个阶段中拆除挂蓝;
第 n+1 阶段:安装 N 块段单元,以模拟混凝土的浇注; 第 n+2 阶段:张拉本阶段预应力钢束;本块段操作完毕,重复 n~n+2 阶段的内容,进行 N+1 块段的施工。

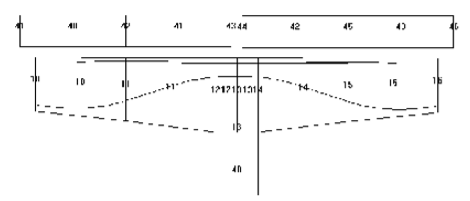

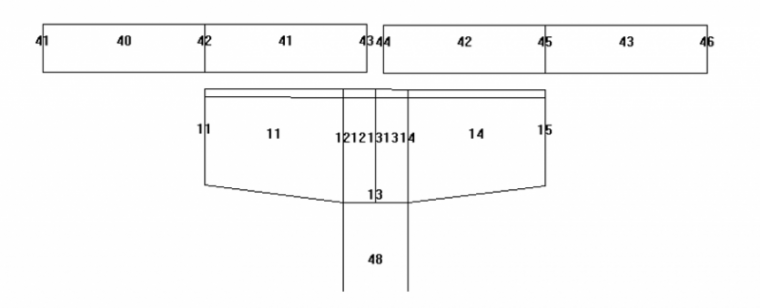

模拟挂篮施工时注意以下几点:挂篮加载阶段:只计混凝土的重量,不计刚度,单元作用在挂篮上。转移锚固阶段混凝土刚度已经形成,此时挂篮相当于空的。一般可在转移锚固时张拉预应力束,并且 习惯上同步灌浆。
