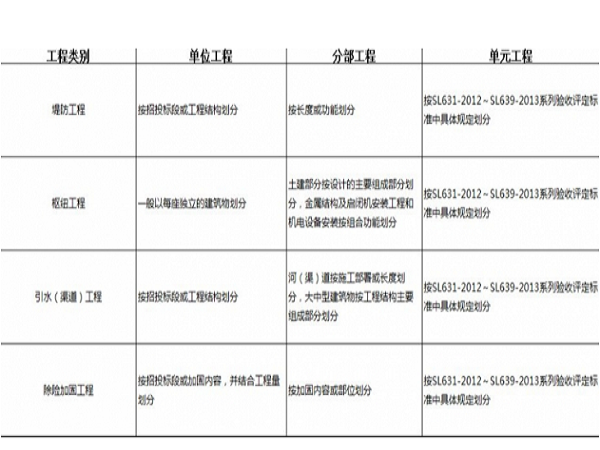

1、水利工程项目划分按级可划分为什么?
单位工程分部工程单元工程。
2、水利工程项目划分的原则是什么?
注意:单位中各个分部工程量(或投资)不宜相差太大,每个单位中分部数目不宜少于5个。
3、项目划分组织者是谁?
由项目法人组织监理、设计及施工等单位进行。
4、关于水利工程开工报审步骤是什么?
第一步:监理单位签发合同工程开工通知;
第二步:施工单位上报合同工程开工申请(包括开工报告、施工组织设计、各种专项方案申报、现场组织机构及主要人员报审、施工设备进场报验、原材料/中间产品进场报验等内容);
第三步:监理单位进行批复。
5、水利工程需不需要做分部工程开工申请?
水利工程需进行分部工程开工申请(附件包括分部工程施工措施计划、分部工程进度进度计划、确认的工艺实验成果、施工安全交底记录、施工技术交底记录)。
6、水利工程暂停施工、复工具体流程是什么?
都是监理单位先下指示或通知、施工再提交申请、最后监理单位进行批复。
7、水利工程中的计日工
监理机构经发包人批准,可指示承包人以计日工方式实施零星工作或紧急工作;监理单位先进行计日工工作通知施工单位再提交计日工工程量签证单及计日工单价报审。

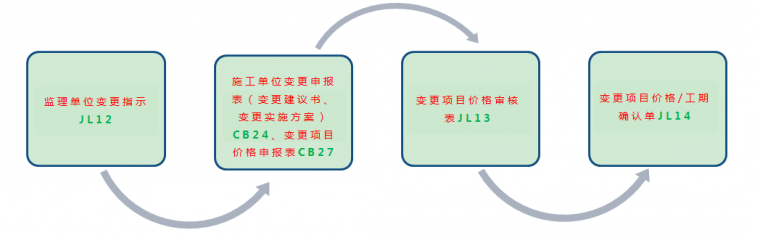

8、水利工程的变更流程
注:变更款由承包人列入工程进度付款申请单,由监理机构审核后列入工程进度付款证书。
9、水利工程哪些必需总监理工程师签字?
合同工程开工申请,施工组织设计、施工总进度、年进度、专项施工进度计划,专项施工方案,度汛方案,签发变更文件等。
