一工程定额的分类
工程定额是一个综合概念,是建设工程造价计价和管理中各类定额的总称,包括许多种类的定额,可以按照不同的原则和方法对它进行分类。
01按定额反映的生产要素消耗内容分类
可以把工程定额划分为劳动消耗定额、材料消耗定额和机具消耗定额三种。
(1)劳动消耗定额。简称劳动定额(也称为人工定额),是在正常的施工技术和组织条件下,完成规定计量单位合格的建筑安装产品所消耗的人工工日的数量标准。劳动定额的主要表现形式是时间定额,但同时也表现为产量定额。时间定额与产量定额互为倒数。
(2)材料消耗定额。简称材料定额,是指在正常的施工技术和组织条件下,完成规定计量单位合格的建筑安装产品所消耗的原材料、成品、半成品、构配件、燃料以及水、电等动力资源的数量标准。
(3)机具消耗定额。机具消耗定额由机械消耗定额与仪器仪表消耗定额组成。机械消耗定额是以一台机械一个工作班为计量单位,所以又称为机械台班定额。机械消耗定额是指在正常的施工技术和组织条件下,完成规定计量单位合格的建筑安装产品所消耗的施工机械台班的数量标准。机械消耗定额的主要表现形式是机械时间定额,同时也以产量定额表现。施工仪器仪表消耗定额的表现形式与机械消耗定额类似。
02按定额的编制程序和用途分类
可以把工程定额分为施工定额、预算定额、概算定额、概算指标、投资估算指标等。
(1)施工定额。施工定额是完成一定计量单位的某一施工过程或基本工序所需消耗的人工、材料和施工机具台班数量标准。施工定额是施工企业(建筑安装企业)组织生产和加强管理在企业内部使用的一种定额,属于企业定额的性质。施工定额是以某一施工过程或基本工序作为研究对象,表示生产产品数量与生产要素消耗综合关系编制的定额。为了适应组织生产和管理的需要,施工定额的项目划分很细,是工程定额中分项最细、定额子目最多的一种定额,也是工程定额中的基础性定额。
(2)预算定额。预算定额是在正常的施工条件下,完成一定计量单位合格分项工程或结构构件所需消耗的人工、材料、施工机具台班数量及其费用标准。预算定额是一种计价性定额。从编制程序上看,预算定额是以施工定额为基础综合扩大编制的,同时它也是编制概算定额的基础。
(3)概算定额。概算定额是完成单位合格扩大分项工程或扩大结构构件所需消耗的人工、材料和施工机具台班的数量及其费用标准,是一种计价性定额。概算定额是编制扩大初步设计概算、确定建设项目投资额的依据。概算定额的项目划分粗细,与扩大初步设计的深度相适应,一般是在预算定额的基础上综合扩大而成的,每一扩大分项概算定额都包含了数项预算定额。
(4)概算指标。概算指标是以单位工程为对象,反映完成一个规定计量单位建筑安装产品的经济指标。概算指标是概算定额的扩大与合并,以更为扩大的计量单位来编制的。概算指标的内容包括人工、材料、机具台班三个基本部分,同时还列出了分部工程量及单位工程的造价,是一种计价定额。
(5)投资估算指标。投资估算指标是以建设项目、单项工程、单位工程为对象,反映建设总投资及其各项费用构成的经济指标。它是在项目建议书和可行性研究阶段编制投资估算、计算投资需要量时使用的一种定额。它的概略程度与可行性研究阶段相适应。投资估算指标往往根据历史的预、决算资料和价格变动等资料编制,但其编制基础仍然离不开预算定额、概算定额。

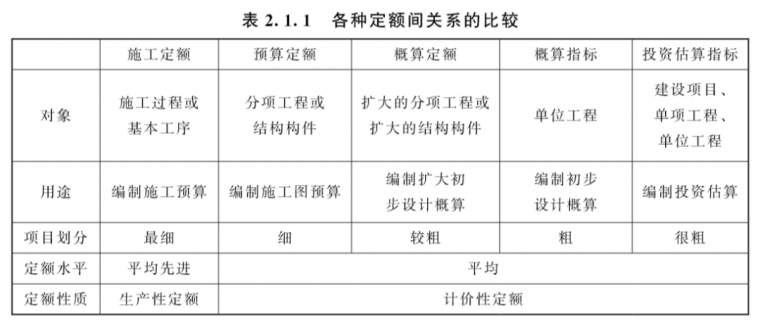

上述各种定额的相互联系可参见表2.1.1
03按专业分类
由于工程建设涉及众多的专业,不同的专业所含的内容也不同,因此就确定人工、材料和机具台班消耗数量标准的工程定额来说,也需按不同的专业分别进行编制和执行。
(1)建筑工程定额按专业对象分为建筑及装饰工程定额、房屋修缮工程定额、市政工程定额、铁路工程定额、公路工程定额、矿山井巷工程定额、水利工程定额、水运工程定额等。
(2)安装工程定额按专业对象分为电气设备安装工程定额、机械设备安装工程定额、热力设备安装工程定额、通信设备安装工程定额、化学工业设备安装工程定额、工业管道安装工程定额、工艺金属结构安装工程定额等。
04按主编单位和管理权限分类
工程定额可以分为全国统一定额、行业统一定额、地区统一定额、企业定额、补充定额等。
(1)全国统一定额是由国家建设行政主管部门综合全国工程建设中技术和施工组织管理的情况编制,并在全国范围内执行的定额。
(2)行业统一定额是考虑到各行业专业工程技术特点,以及施工生产和管理水平编制的。一般是只在本行业和相同专业性质的范围内使用。
(3)地区统一定额包括省、自治区、直辖市定额。地区统一定额主要是考虑地区性特点和全国统一定额水平做适当调整和补充编制的。
(4)企业定额是施工单位根据本企业的施工技术、机械装备和管理水平编制的人工、材料、机具台班等的消耗标准。企业定额在企业内部使用,是企业综合素质的标志。企业定额水平一般应高于国家现行定额,才能满足生产技术发展、企业管理和市场竞争的需要。在工程量清单计价方法下,企业定额是施工企业进行投标报价的依据。
(5)补充定额是指随着设计、施工技术的发展,现行定额不能满足需要的情况下,为了补充缺陷所编制的定额。补充定额只能在指定的范围内使用,可以作为以后修订定额的基础。
上述各种定额虽然适用于不同的情况和用途,但是它们是一个互相联系的、有机的整体,在实际工作中配合使用。
二工程定额的制定与修订
工程定额的制定与修订包括制定、全面修订、局部修订、补充等工作,应遵循以下原则:
(1)对新型工程以及建筑产业现代化、绿色建筑、建筑节能等工程建设新要求,应及时制定新定额。
(2)对相关技术规程和技术规范已全面更新且不能满足工程计价需要的定额,发布实施已满五年的定额,应全面修订。
(3)对相关技术规程和技术规范发生局部调整且不能满足工程计价需要的定额,部分子目已不适应工程计价需要的定额,应及时局部修订。
(4)对定额发布后工程建设中出现的新技术、新工艺、新材料、新设备等情况,应根据工程建设需求及时编制补充定额。
