路缘石安装施工工法

1、前言

路缘石指的是设在路面边缘的界石,简称缘石。它是作为设置在路面边缘与其它构造带分界的条石,起到保障行人,车辆交通安全和保证路面边缘齐整的作用,同时起到利于排除路面水的作用。

路缘石主要有:立缘石(侧石),平缘石(平石)、专用路缘石(包括弯道路缘石、隔离带路缘石、反光路缘石、减速路缘石)等。路缘石宜用石材或混凝土制作。

2、工法特点

本工法通过优化设计路缘石的顺直度,稳固度,混凝土的抗压强度,加快了施工进度,能够创造较高的经济效益。

3、适用范围

本工法适用于快速路、一级公路、城市道路等工程的施工,也可用于乡镇及小区道路的施工。

4、工艺原理

4.1 通过确定合理的施工工艺和顺序,保证工程质量、加快施工速度。

5 、施工工艺流程及操作要点

5.1 施工工艺流程

5.1.1工艺流程

路缘石预制运输施工放样路缘石垫层浇筑路缘石安装靠背浇注养生

5.1.2混凝土路缘石质量要求:

采用C30混凝土的立沿石,其成型的表面应平整、棱角整齐、无裂纹、色泽一致。其外形尺寸应符合设计要求,允许偏

差应符合下表的规定。

混凝土路缘石外观质量允许偏差表

5.2 操作要点

测量放线:核对道路中心线无误后,依次丈量出路面边界,进行路边线放样,定出边桩以控制方向和高程。直线段的边桩与边桩间可拉施工线作准绳,桩距为10m;曲线弯道及交叉路段均按设计半径,加密边桩,桩距为5m,路口桩距为1~5m,保证曲线圆弧尺寸。宜用全站仪、经纬仪、水准仪测设。

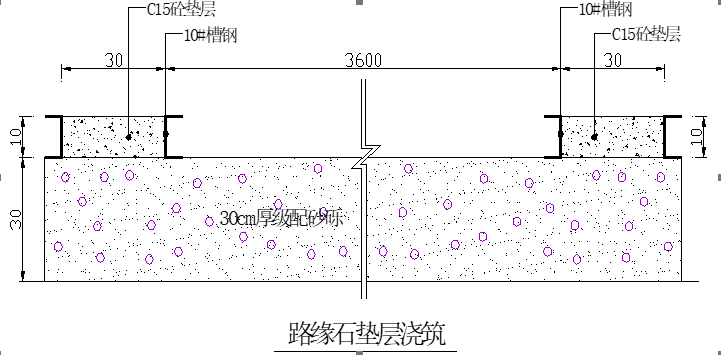

路缘石安装:钉桩挂线后,沿基础一侧把路缘石依次排好。安装路缘石之前,先支模浇筑100mm厚C15混凝土垫层,再拌制1:2砂浆铺底,砂浆厚30mm,按放线位置安装路缘石。

事先计算好每段路口路缘石块数,砌筑时路段短时由一侧路口切点安砌到另一侧路口切点;路段长时由中间向两端铺砌与路口异型缘石顺接。路缘石调整块应作机械切割成型或以现浇同强度等级混凝土制作,不得用砖砌抹面方式做路缘石调整块,雨水口处的路缘石应与雨水口配合施工,相邻路缘石缝隙用8mm厚铁板或塑料板控制,相邻路缘石的缝隙应均匀一致。

路缘石安装后,必须再挂线,调整路缘石至顺直、圆滑、平整,对路缘石进行平面及高程检测,当平面及高程超过标准时应进行调整。无障碍路缘石应按设计要求安装。路缘石安装合格后及时采用C15混凝土进行后背浇筑和水泥砂浆勾缝,以保证路缘石稳定。采用湿法养生3天,其间应防止碰撞。

路缘石安装的基本要求:路缘石稳固,并应做到线条平直、曲线圆顺,表面洁净不被污染,路缘石的勾缝应严密。路缘石混凝土抗压强度符合设计要求。

6、材料与设备

6.1材料

路缘石材质要求:路缘石采用C30混凝土加工而成,混凝土强度必须满足要求,要求其色泽均匀,表面无裂纹,棱角完整,外观一致,无明显斑点、色差,装卸时不准摔、砸、撞、碰,以免造成损伤。

6.2 劳动组织

本工法的劳动组织应配备的技术管理及操作人员如表6.2.1。

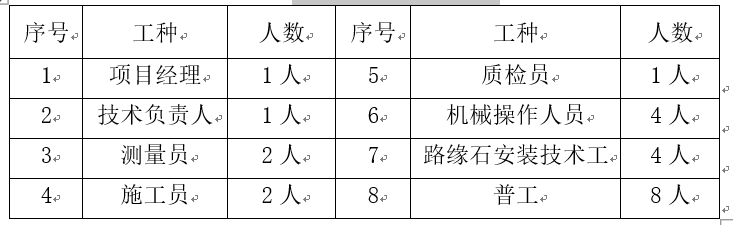

表6.2.1 劳动组织

6.3 机具设备

本工法应根据工程实际情况,选用叉车、运输车、小型自卸车、搅拌机等设备,如表6.2.2。

表6.2.2 机具设备

7、质量控制

7.1 质量标准

《市政道路工程施工质量验收标准》(J109862007/XJJ

0302006)

《城镇道路工程施工与质量验收规范》CJJ12008

路缘石允许偏差表

注:1.随机抽样中,量三点取最大值;

2.曲线段缘石安装的圆顺度允许偏差结合工程具体制定。

7.2 质量控制措施

7.2.1制定质量安全管理办法,并以文件形式下发,项目部经理负责检查落实。

7.2.2根据施工段的地质地形条件,制定合理的施工方案。

7.2.3成立以项目经理为组长的质量管理小组,分工明确,责任到人。加强对施工人员进行质量教育、技术交底,明确质量标准和施工工艺,保证施工质量。

8、安全措施

8.1开工前,对全体人员进行安全生产教育,安全员进行施工安全检查;

8.2机械操作手要严格执行操作规程,确保各种设备、车辆安全运行;

8.3做好劳保工作,配齐劳保用品,确保职工的人身安全;

8.5及时进行检查,消除隐患,防患于未然;

8.6临时防护措施应与永久防护工程相结合。

路缘石安装,施工工法
