1)降水井施工工艺流程
井点测量定位挖孔埋护筒钻机就位钻孔吊放井管回填井管与孔壁间滤料(粗砂或砾石)洗孔井管内下水泵、安装抽水控制电路试抽水井点正常工作降水完成拔管封井
2)施工要点
(1)按设计方案及现场实际进行井点定位并明确标识。
(2)采用冲击钻成孔,孔径700mm,以满足抽水管内置放潜水泵的要求。同时,采用泥浆护壁,施工工艺同钻孔桩。
(3)成孔后立即清孔,然后尽快安装井管,井管的滤管部分尽可能放置在透水层部位。井管放入后,用滤料如中粗砂或砂砾石回填井管与孔壁间的空间,防止坍塌,井点地面以下50-100cm的范围用粘土回填密实。
(4)安装水泵前,用压缩空气法进行洗井,以抽去因钻孔而产生的混浊泥水直至水质变清为止。
(5)水泵安装后,经检查无误后即可进行试抽水,以检查抽水设备、抽水与排水系统能否满足降水要求。
(6)井管制作要求:底部1m为沉淀管,中间为过滤管(2m),滤水管外均包一层30目~40目的尼龙网。上部为井管(2+L)。井管采用380(内径大于潜水泵外径)80mm无砂管和包网填砾过滤管。
(7)井深须超设计50cm,以满足滤料必须的空间。

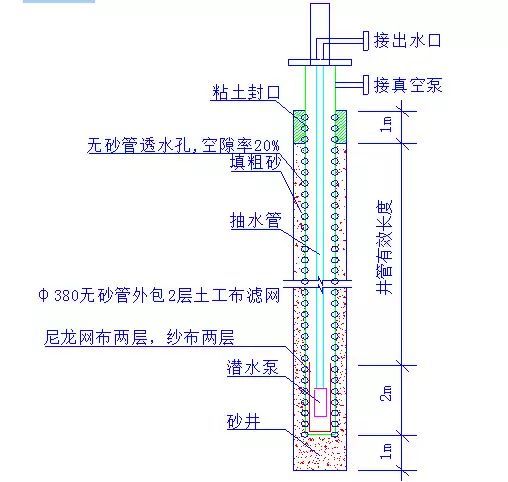

井点结构如下图:
井点结构图
降水运行:
1)试运行首先要准确测定各井口和地面标高、静止水位,然后开始试运行,以检查抽水设备、抽水与排水系统能否满足降水要求。否则,应增加井点数量。
2)降水井正常工作降水应在基坑开挖前二十天进行,以便提前疏干地层滞水,降低地下水位,提高土层自稳能力,顺利进行无水作业。降水运行过程中,做好各井的水位观测工作,及时掌握承压含水层水头的变化情况。
降水运行期间,现场实行24小时值班制,值班人员要认真做好各项质量记录。降水运行过程中对降水运行的记录,及时分析整理,绘制各种必要图表,以合理指导降水工作,提高降水运行的效果。降水运行记录每天提交一份,对停抽的井及时测量水位。
