灰土挤密桩施工常见问题及处理方法

一、什么是灰土挤密桩

1.灰土挤密桩(lime soil column)

利用成孔过程中的横向挤压作用,桩孔内土被挤向周围,使桩间土挤密,然后将灰土或素土(黏性土)分层填入桩孔内,并分层夯填密实至设计标高。

2.水泥粉煤灰碎石桩(CFG)

用长螺旋钻机钻孔或沉管桩机成孔后,将水泥、粉煤灰、碎石及石屑加水混合搅拌料,泵压或经下料斗投入孔内、灌注而成的桩体。

二、适用范围

1、灰土挤密桩法

适用于处理地下水位以上的湿陷性黄土、素填土、杂填土等地基。可处理地基的深度为5~15m。 但当地基土的含水量大于24%、饱和度大于65%时,不宜选用灰土挤密桩法或土挤密桩法。

灰土挤密桩法和土挤密桩法具有原位处理、深层挤密和以土治土的特点,在我国西北和华北地区广泛用于处理深厚湿陷性黄土、素填土和杂填土地基时,具有较好的经济效益和社会效益。

2、水泥粉煤灰碎石桩

水泥粉煤灰碎石桩复合地基属于刚性桩复合地基,具有承载力提高幅度大,地基变形小等优点。并可适用于多种基础形式:条基、独立基础、箱基和筏基等。

CFG桩法适用于处理粘性土、粉土、砂土和已自重固结的素填土等地基。对淤泥质土应按地区经验或通过现场试验确定其适用性。

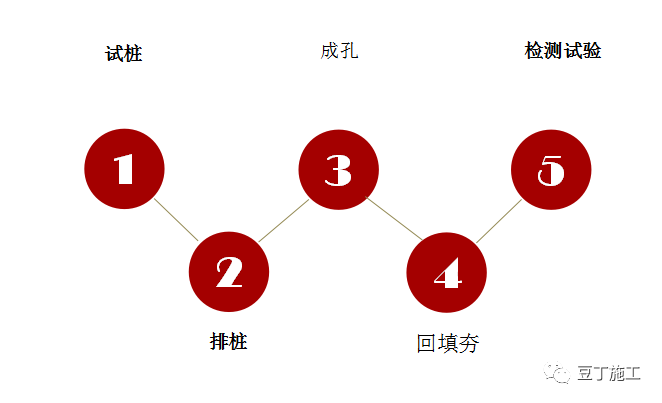

三、施工方案

1、试桩

夯填施工前应进行夯填工艺试验,确定合理的分次填料量和夯击次数。通过成孔、夯填工艺和挤密效果试验,确定桩体填料高度,夯击次数等各项参数,以达到桩体压实系数不小于0.97和桩间土挤密系数不小于0.90的设计要求,指导大面积施工。

2、排桩

根据设计桩位平面位置布置图施工放样定点,通过坐标控制点,准确放出每根桩位点,用石灰点做出点位标识,检验无误后开始施工,并做好施工记录。

有梅花桩、三角桩、平行桩。

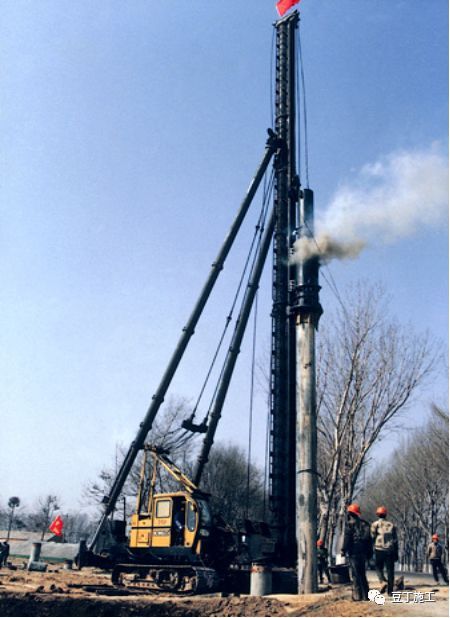

打桩机

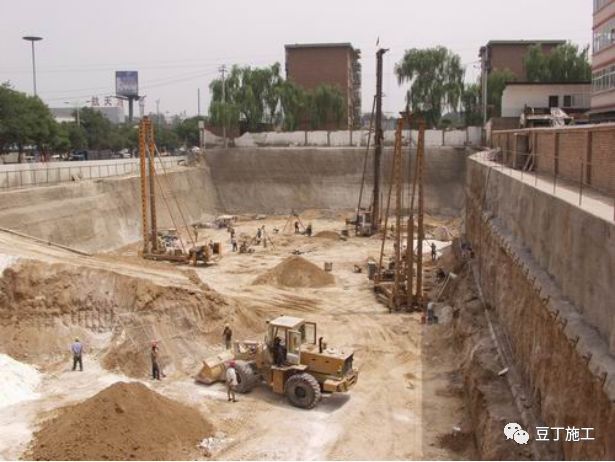

3、成孔

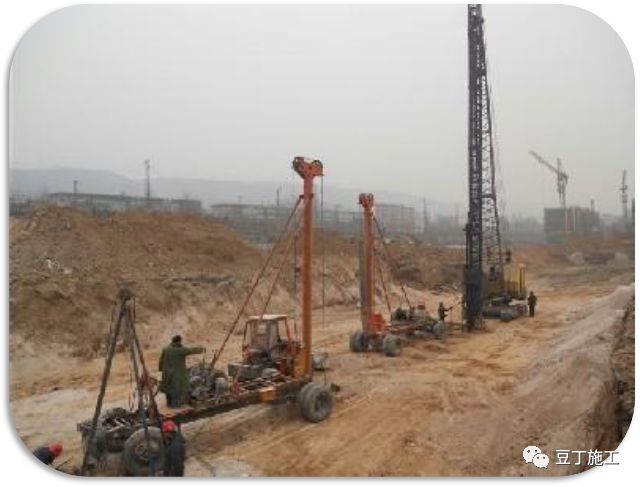

成孔顺序采用从路线中心向两侧间隔1~2孔跳打成孔,成好一个孔用盖板盖一个空,成孔时专人做好记录。

桩机就位,使其平整稳固,吊架吊起桩管,对准桩位点,通过锤击及桩管自重,将桩管压入土中。

桩尖刚接触表面时,采用低垂轻击,入土1~2m正常后,采用预定的速度、螺距、锤击桩管至设计深度。

锤击过程中,经常校核桩管竖直度,发现倾斜立即纠正。

沉管至设计深度时停止锤击,关闭油门,及时匀速拔管,防止管与土层粘结,造成难以拔出或塌孔现象。

成孔过程中出现挤孔时,应隔点补打,不得漏点。

成孔检测,包括桩径、桩间距、成孔深度,并做好施工记录。

犁形夯实锤

4、成桩

灰土拌合均匀,自检后经监理工程师检测合格后,用小铲车运至现场。

桩孔回填夯实顺序采用从路线中心向两侧间隔1~2孔调填夯实。

夯锤形状采用下端呈抛物线垂体形的梨形锤,锤重100kg,夯锤直径280mm。

每桩孔回填前,用锤重将孔底夯实,分层回填夯实,单次成桩深度易为30~40cm,填料、夯实交替进行,完成单桩施工。

回填时做到均匀下料,均匀夯击,保证夯击锤重落距及次数。

回填夯实至设计标高顶面高出10cm后,用素土封顶处理。

5、检测试验

成桩后,应及时抽样检验灰土挤密桩或土挤密桩处理地基的质量。主要检查施工记录、检测全部处理深度内桩体和桩间土的干密度,并将其换算为平均压实系数和平均挤密系数。抽样检验的数量,对一般工程不应少于桩总数的1%,对重要工程不应少于桩总数的1.5%。

灰土挤密桩或土挤密桩地基竣工验收时,承载力检验应采用复合地基载荷试验。检验数量不应少于桩总数的0.5%,且每项单体工程不应少于3点。

四、问题处理方法

灰土挤密桩,施工工艺,常见问题,处理方法
