如何防治水平施工缝渗漏

本项目地下防水施工队伍具有类似工程施工经验,项目部在施工前期,编制了有针对性的施工方案及技术交底,内容齐全,对施工均有很好的指导作用。施工过程中采取了下列措施,有效防治了侧墙水平施工缝渗漏问题。

1 旧砼接触面处理到位

砼结构施工时,对水平施工缝砼基面凿毛进行严格控制,一是进行全面凿毛,二是保证凿毛深度1~2mm,三是清理浮浆颗粒,四是施加水泥基界面剂。通过采取上述措施,凿毛面积比例达到100%,凿毛深度2mm,砼表面无浮浆颗粒,保证了新旧砼面接触充分。

2 水平施工缝砼基面清理干净

砼结构施工时,涂止水胶之前和浇筑砼前分别对水平施工缝砼基面杂物和垃圾进行彻底清理。通过采取上述措施,在后续结构砼浇筑时水平施工缝砼基面干净无垃圾和杂物,保证了新旧砼的紧密结合。

3 水平施工缝防水做加强层

水平施工缝防水做加强层,涂聚氨酯。SBS防水卷材加强层施工符合防水要求。

4 遇水膨胀止水胶尺寸及性能满足要求

施工缝采用的遇水膨胀止水胶膨胀率不小于150%,性能满足设计要求。使用量充足,断面尺寸满足设计图纸要求。止水胶施工完成后,采用塑料膜做好成品保护,避免雨水浸泡导致膨胀失效,保证砼浇筑前合格率100%。浇筑砼后,止水胶膨胀量能将施工缝处的空隙充分填充。

5 侧墙模板底部与砼面封缝严实

砼结构施工时,对侧墙模板底部缝隙进行了严格排查和控制,一是加强底部模板支撑,二是排查模板缝隙,进行封堵处理。通过采取上述措施,后续施工的结构侧墙模板底部缝隙处理严实,砼浇筑时未发生漏浆现象。

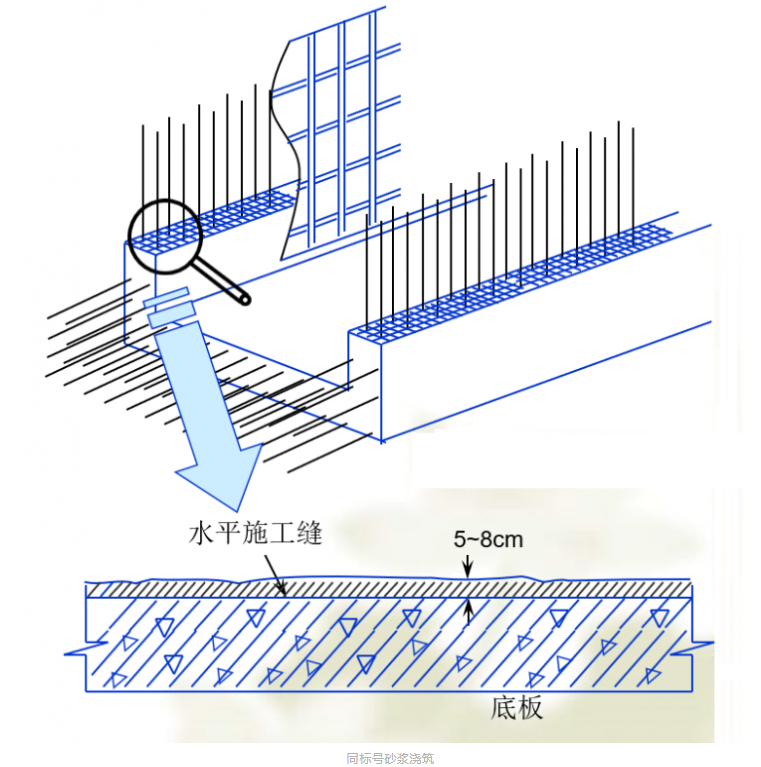

6 同标号砂浆浇筑厚度控制

砼结构施工时,根据水平施工缝的长度和砂浆浇筑厚度,控制好同标号砂浆浇筑的总方量。同标号砂浆浇筑厚度控制在5~8cm。同标号砂浆浇筑沿水平施工缝均匀浇筑,杜绝集中浇筑和间隔浇筑。

7 按操作规程振捣

每个施工段不少于2个振捣棒,数量满足砼浇筑时振捣的要求。现场砼振捣严格按照按操作规程进行砼振捣。

通过以上对策实施,本项目地下结构水平施工缝位置渗漏点数量得到了有效的控制,防治了渗漏通病,实施效果见下图。

水平施工缝,施工缝渗漏,防治措施
