【土石方工程】
1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算
2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.3
3. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5
【地基处理与边坡支护工程】
1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算
项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m2
2.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算
【桩基工程】
1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m
2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额S措施项目计算,工效损失按每立方米增加1.5工日的普工计算。
【砌筑工程】
1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.25
3.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。高度超过3.6m者,人工乘以系数1.15。2砖以内执行砖墙定额。
4.砌石说明:石板铺地沟底板执行石盖板项目,人工费乘以系数1.2。地沟石板盖板按150mm考虑,实际与项目不同时,可以换算
5.垫层:基础回填砂夹石、灰土时,执行垫层相应项目,其人工乘以系数0.95。
6.垫层:散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数1.2
【混凝土及钢筋混凝土工程】
1.现浇混凝土杯形基础按现浇混凝土独立基础项目执行,人工费乘以系数1.1
2.坡屋面混凝土按相应定额项目执行,混凝土用量乘以系数1.05
3.现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板的项目执行,人工乘以系数1.45。
4.垫层 :散水、防滑坡道混凝土垫层,按垫层项目计算,人工乘以系数1.2
5.垫层 :楼地面商品混凝土垫层,按商品混凝土垫层项目执行,人工乘以系数0.9
6.预制构件制作、安装及灌浆 : 除用塔式起重机,卷扬机吊装外,若单层房屋盖系统构件必须在跨外安装时,按相应的构件安装定额的机械费乘以系数1.18
7.高层建筑吊装费按相应定额项目乘以系数1.65
8.钢筋工程 : 砌体钢筋加固执行现浇构件钢筋项目,钢筋用量乘以系数0.97
9.弧型钢筋制安按相应项目执行,人工费乘以系数1.2
【金属结构工程】
1.钢网架安装定额按平面网格结构编制,如设计为筒壳、球壳及其他曲面结构,其相应项目安装定额人工、机械费乘以系数1.20
2.钢桁架安装按直线型桁架编制,如设计为曲线、折线型桁架,其相应项目安装定额人工、机械费乘以系数1.20
3.钢架桥安装按直线型构件编制,如设计为曲线、折线型钢桥,其相应项目安装定额人工、机械费乘以系数1.30
4.钢柱安装在混凝土柱上,其机械乘以系数1.43
5.高层建筑吊装费按相应定额项目乘以系数1.65
【木结构工程】
1.木屋架 : 屋架需刨光者,人工乘以系数1.15,木材材积乘以系数1.08
2.檩条:圆木檩条项目内已包括刨光工料,如设计规定檩条需滚圆取直时,其木材材积乘以系数1.05,人工乘以系数1.22。
【门窗工程】
1.金属门窗:双层窗按定额单价乘以系数2计算
2.厂、库房大门木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数1.26
3.门窗扇包镀锌铁皮,以双面为准,如设计规定为单面包铁皮时,其工料乘系数0.67
4.木门窗套、木筒子板、木窗台板(除特殊注明外)木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数1.35
【保温、隔热、防腐工程】
1.池槽保温隔热、池底保温隔热按地面保温隔热项目执行,人工费乘以系数1.2;池壁保温隔热按墙面保温隔热项目执行,人工费乘以系数1.2
2.防腐工程
①各种面层均不包括踢脚线,除聚氯乙烯塑料地面外,其他整体面层踢脚线,按整体面层相应项目计算,其人工乘以系数1.6;块料面层踢脚线,按块料面层相应项目计算,其人工乘以系数1.56,若遇做法与本分部定额不同时,按2015年《XX省建设工程工程量清单计价定额房屋建筑与装饰工程》册相应项目执行。
②块料面层以平面砌块料面层为准,立面砌块料面层,执行平面砌块料面层相应项目,其人工乘以系数1.38
【楼地面】
1.彩色水磨石楼地面嵌条分色以四边形分格为准,如采用多边形或美术图案者,人工乘以系数1.2
2.螺旋形楼梯装饰面执行相应楼梯项目,乘以系数1.15
【墙柱面工程】
1.抹灰:圆弧形、锯齿形、不规则形墙柱面抹灰,按相应项目人工乘以系数1.15
2.镶贴块料
①圆弧形、锯齿形和其他不规则的墙柱面镶贴块料面层时,人工乘以系数1.15。
②仿石砖按面砖定额执行,人工乘以系数1.20。
③带美术图案的陶瓷艺术砖按面砖定额执行,人工乘以系数1.20
④墙柱(梁)饰面 : 墙、柱面装饰面层,如果用两种及以上材料构成,执行拼色拼图案项目,人工乘以系数1.30,材料乘以系数1.10
⑤柱、梁面及零星项目干挂石材的钢骨架按墙面干挂石材钢骨架项目执行,人工乘以系数1.1。
【天棚工程】
1.天棚面层在同一标高者为平面天棚,天棚面层不在同一标高者为跌级天棚。跌级造型天棚,其面层安装人工费乘以系数1.20

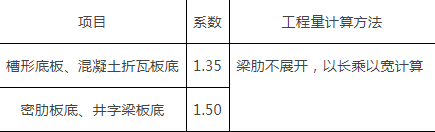

2.槽形板底、混凝土折瓦板、密肋板底、井字梁板底抹灰工程量按下表规定乘以系数计算:
3.阳台底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内。阳台如带悬臂梁者,其工程量乘以系数1.30
4.雨篷底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内。雨篷如带悬臂梁者,其工程量乘以系数1.20
【油漆、涂料、裱糊工程】
1.定额中的单层木门刷油是按双面刷油考虑的。如采用单面刷油,其定额含量乘以系数0.49计算
2.木楼梯(不包括底面)油漆,按水平投影面积乘以系数2.3,执行木地板油漆相应子目
【其他工程】
1.招牌的面层套用天棚相应面层项目,其人工费乘以系数0.8。
2.压条、装饰条:
①如在天棚面上钉直形装饰条者,其人工乘以系数1.34;钉弧形装饰条者,其人工乘以系数1.6,材料乘以系数1.1
②墙面安装弧形装饰线条者,人工乘以系数1.2,材料乘以系数1.1
③装饰线条做图案者,人工乘以系数1.8,材料乘以系数1.1。
【拆除工程】
1.楼梯表面块料拆除按楼地面块料拆除项目执行,人工乘以系数1.4
2.混凝土梁、板、柱单个构件的局部拆除按相应定额项目乘以系数1.25
【措施项目】
1.综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用。满堂基础(独立柱基或设备基础投影面积超过20m2)按满堂脚手架基本层费用乘以50%计取,当使用泵送混凝土时则按满堂脚手架基本层乘以40%计取。外墙装饰(以单项脚手架计取脚手架摊销费除外)按外脚手架项目乘以系数40%计算。
2.坡屋面模板按相应定额项目执行,人工乘以系数1.1。
3.别墅(独立别墅、连排别墅)各模板按相应定额项目执行,材料用量乘以系数1.2
4.后浇带模板按相应构件模板项目综合单价乘以系数2.5,包含后浇带模板、支架的保留,重新搭设、恢复、清理等费用。
5.现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度0.4m的,其模板按异形柱项目执行;现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度0.8m的,其模板按墙定额执行,定额乘以系数1.4;现浇混凝土一字形短墙中心线长度0.4m且1m的,其模板按墙的定额项目执行,定额乘以系数1.2;现浇混凝土一字形短墙中心线长度0.4m的,其模板按矩形柱定额项目执行。
6.有梁板模板定额项目已综合考虑了有梁板中弧形梁的情况,梁和板应作为整体套用。弧形梁模板为独立弧形梁模板。圈梁、基础梁的弧形部分模板按相应圈梁、基础梁模板套用定额乘以系数1.2计算(异形柱)
7.大型机械设备进出场及安拆 : 拖式铲运机的进场费按相应规格的履带式推土机乘以系数1.1
8.塔式起重机轨道式基础包括铺设和拆除的费用,轨道铺设以直线为准,如铺设为弧线时,弧线部分定额人工、机械乘以系数1.15。
9.现浇钢筋混凝土楼梯,以图示露明尺寸的水平投影面积计算,不扣除小于500mm楼梯井所占面积。楼梯的踏步、踏步板平台梁等侧面模板,不另计算。阶梯形(锯齿形)现浇楼板每一梯步宽度大于300mm时,模板工程按板的相应项目执行,综合单价乘以系数1.65
10.二次装饰装修工程按超过部分的定额综合单价(基价)乘以系数。
