人防工程给排水设备安装5个规范细则

一、人防施工控制要点

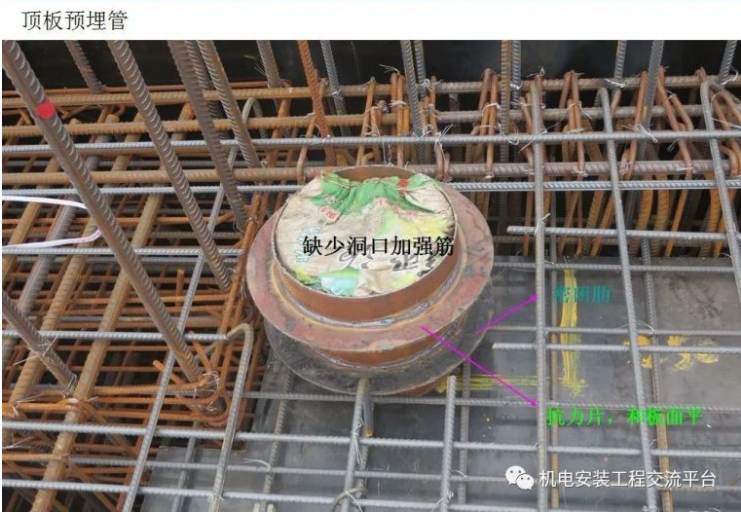

(一)预留预埋施工的质量控制

人防工程在土建结构施工阶段,涉及到各专业的预留预埋较多,在施工前应进行图纸会审,各专业分工明确。在结构施工过程中,各专业需要与土建施工密切配合,专业工长要做好过程控制和现场施工监督。为保证施工质量,工程施工中应对隐蔽工程作好记录,并应进行中间或分项检验,合格后方可进行下一工序的施工。

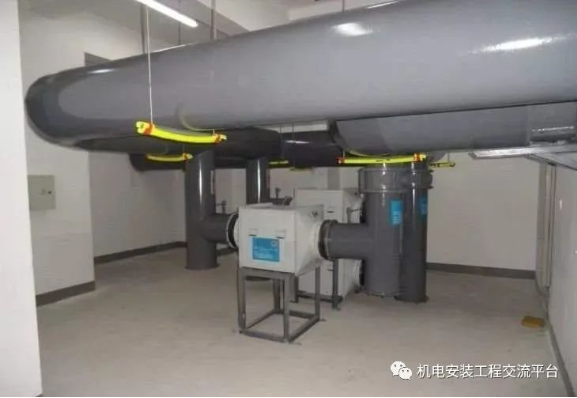

(二)管道设备安装的质量控制

人防管道和设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。防空地下室施工须按《人民防空地下室设计规范》(GB50038-2005)、《人民防空工程施工及验收规范》(GB50134-2004)、《人民防空工程质量检验评定标准》、《地下防水工程质量验收规范》(GB50208-2002)等有关设计和施工规范施工。施工图须按人防主管部门或其委托审查机构审查合格,方可施工。

为保证人防工程施工质量,人防工程专用防护防化设备的安装应选择具有人防安装资质的施工单位。

(三)消防、给排水的安装

(1)与防空地下室无关的管道不宜穿过人防围护结构,上部建筑的生活污水管、雨水管、燃气管不得进入防空地下室。

(2)穿过防空地下室顶板、临空墙和门框墙的管道,其公称直径不宜大于150mm,此时在穿墙处应设置刚性防水套管。若管径大于150mm,在其穿墙(穿板)处应设置外侧加防护挡板的刚性防水套管。

(3)穿越防护外墙、临空墙以及顶板的所有给排水管道要预留刚性防水套管,必须于防护外墙及顶板内侧设置公称压力不小于1.0MPa的防爆波阀门,防爆波阀门平时开启,战时关闭。若管道穿过防护单元之间的防护密闭隔墙,应在防护密闭隔墙两侧设置防护阀门(指普通闸板阀或截止阀,工作压力大于1.0Mpa的钢芯阀),安装位置距穿人防墙、板部位不宜大于200mm。

(4)穿过人防围护结构的管道均应采用钢塑复合管或热镀锌钢管,不得使用铝塑复合管、pvc塑材管等。

(5)污水出水管上不但要设置防护阀门,其防护阀门符合第3条要求,还应在管道上设置止回阀。

二、采暖通风设备的安装

(1)凡用于人防工程的人防专用防护、防化设备竣工验收前应安装到位,且必须采用国家人防定点厂家的产品,由具有人防安装资质的单位进行安装。

(2)从清洁区开始第一道手动密闭阀至工程口部的管道及配件,应采用厚度2-3mm的钢板焊接制作。其焊缝应饱满、均匀、严实。

(3)染毒区的通风管道应采用焊接连接。通风管道与通风设备及密闭阀应采用带密封槽的法兰连接,其接触应平整;法兰垫圈应采用整圈无接口橡胶密封圈,橡胶厚度不应小于4mm。

(4)设备安装前应仔细检查安装方向是否正确,特别注意手动密闭阀的安装,阀门上箭头标志方向应与冲击波的方向一致,故在进风口阀门上箭头指向进风方向,而在排风口却逆向排风方向。

(5)对于一些细小检测设备也应注意不得漏装。如室内外压差测量装置(位于风机房或防化值班室)、气密测量管(位于工程口部)及放射性监测管、压差测量管、尾气取样管、增压管等(位于口部进风管上)。在施工过程中要根据图集《07FK02》确认其具体安装位置及作法进行安装。

(6)如若平时特殊需求要使用战时通风设备,应注意经常清洗和更换设备部件,保证战时通风质量不受影响。

(7)与各装饰单位的配合。风口安装所需的装饰面预留孔洞必须要与装饰协调让其根据我们提供的孔洞尺寸再结合室内综合布置的要求预留。

(8)与消防、弱电等机电设备安装配合。对于与火灾自动报警及消防联动系统和BAS楼宇自控系统相关的设备电气接口,我们配合其施工。在完成本专业单机试运转和系统调试后,配合消防、弱电分部进行BA系统和FAS系统的联动调试和综合效能检测。

三、人防设备安装

1. 脚踏电动两用风机安装,应符合下列要求 :风机及其附件应无缺损;脚踏、电动两用风机的机座可采用预埋钢板固定;脚踏、电动两用风机的支架应平正,其节点应采用焊接;风机运转时,应无卡阻和松动现象;电气装置的接地应符合设计要求。

2.防爆波悬板活门安装,应符合下列要求

活门座与胶板粘贴应牢固、平整,其剥离强度不应小于0.5MPa;悬摆板应启闭灵活,能自行开启到限位座,且开口朝下;悬摆板关闭后与活门座胶板应贴合严密;活门座胶板不得涂抹油漆。

3.给水排水设备安装

口部冲洗阀安装,应符合下列要求 :暗装管道时,冲洗阀不应突出墙面;明装管道时,冲洗阀应与墙面平行;冲洗阀配用的冲洗水管和水枪应就近设置。

防爆波闸阀安装,应符合下列要求:

闸阀宜在防爆波井浇筑前安装。闸阀与管道应采用法兰连接;闸阀的阀杆应朝上,两端法兰盘应对称紧固。闸阀应启闭灵活,严密不漏。闸阀开启方向应标示清晰,止回阀安装方向应正确。

(3)防爆防毒化粪池管道安装,应符合下列要求:

进、出水管应选用给水铸铁管。铸铁管应无裂纹、铸疤等。三通管应固定牢固、平直,其上部应用密闭盖板封堵。

(4)排水水封井管道安装,应符合下列要求:水封井盖板应严密,并易于开启;进、出水管安装位置应正确,接头应严密牢固;进、出水管的弯头应伸入水封面以下300mm。

(5)排水防爆波井的进、出水管管口应用钢筋网保护。网眼宜为30mm30mm;钢筋网宜采用直径为16~22mm的钢筋焊接制作。

总之,在人防工程施工过程中,需要对质量进行严格控制,其中结构阶段的预留预埋非常重要,因为对人防墙的后期开洞,不仅有严格的技术要求和施工难度,还会增加施工成本。在部分项目,按照设计要求,人防设备平时可不安装,在临战转换时限内进行安装,但各地区人防办的要求不同,工程要通过人防验收,一些设备还要根据当地要求进行安装,所以人防各系统管道、设备的施工质量控制应引起高度重视。
