水电安装工程亮点集锦,安装技术员必备技能

一、安装材料展示区

水电预埋样板与模板,砌体样板设置在一起,在一层相应位置做样板。

展示内容:预埋做法、强弱电线路排布、桥架制作安装、管道标识等做法。

二、用户电箱

用户电箱在主体施工时进行一次性预埋,减少安装用工及墙面修补。

三、预埋套管及线盒,位置准确、标高一致

成排开关插座安装:根据结构1000mm线和结构墙面线,确定成排线盒的高度及位置,墙内主筋做上标记,上下用两根钢筋穿接线盒,两侧加短钢筋与结构立筋焊接定位,盒口与模板面应平齐,固定端正牢靠,间距均匀。

四、给水与排水样板

五、管道井、电井

管道井、电井必须明处暗做,不留死角,做到大小房间一个样,明暗处处有亮点;管道套管必须封堵,管道、桥架、母线穿墙、板根部必须收口。

六、管道标识

施工工序:图样设计 模板制作或图样制作 位置确定及清理 喷涂或粘贴

标识所采用的颜色应根据管道面色确定,依照下表:

箭头大小形式见以下图表:

七、管卡安装

选择与管径匹配的卡环,卡环安装固定螺旋栓孔应保证管道顺治且居卡环中间,卡环与管道应紧密接触。圆钢卡环与不锈钢管、铜管连接固定时,卡环应套塑料保护软管,管道与支架间接触面应垫与角钢同宽度的隔离橡胶垫,扁钢卡环应与木托同宽,与螺杆应满焊连接;在与支架连接外应垂直,扁钢端部与支架宜留有5~8mm收缩余量,卡环端部外露支架的螺栓宜采用圆头螺帽收头,油漆涂刷应均匀。

U型卡环、管夹

八、管道穿越楼板做法

施工工序:套管制作与安装 防火泥封堵吊洞安装装饰圈刷漆

九、桥架做法

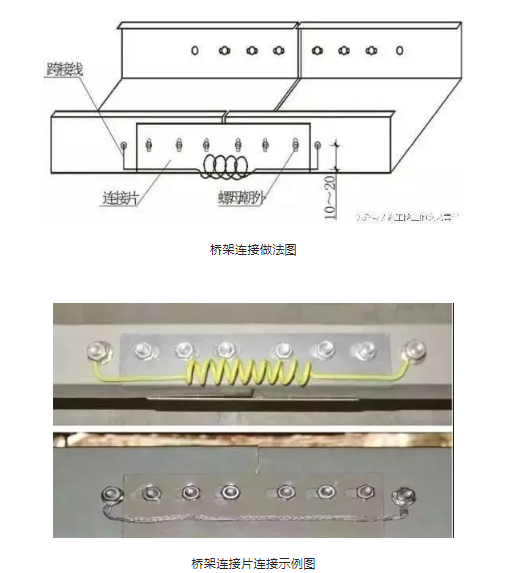

按图测量、放线、定位:支架安装时,应挂线与弹线找值,用水平尺找平,以保证成排管支架安装后横排竖直,桥架用连接片连接,垫圈、弹簧垫、螺母紧固,螺母应位于桥架外侧。处镀锌桥架外,相邻段桥架间应采用不小于4mm2;软铜线做接地跨接。在桥架外,沿桥架全长敷设不小于直径8的圆钢或-25x4镀锌扁钢接地母线每个支架和接地母线可靠跨接,接地母线刷黄绿相间油漆。桥架连接段连接的其优点是桥架底部无缝隙,整齐美观

十、配电室接地母线安装

用扁钢制作接地母线支架,支架末端加工成燕尾形,埋设深度不小于50mm,出墙平直端长度为10~15mm,上弯立面长度为40mm。支架安装间距为1m离地高度为300mm。

十一、水泵安装样板

十二、细石混凝土面层设备房主排水沟做法

地沟底部及侧面水泥砂浆粉刷或贴面砖,表面应平整、光洁、棱角方正。角钢上口应拉通线埋设,与预埋的钢板焊接,固定方正、上口平顺,与两侧地面交接平整,拼缝严密。砼面层施工时,应对支撑进行加固牢靠,防止角钢位移或变形。

十三、设备房应用整体效果

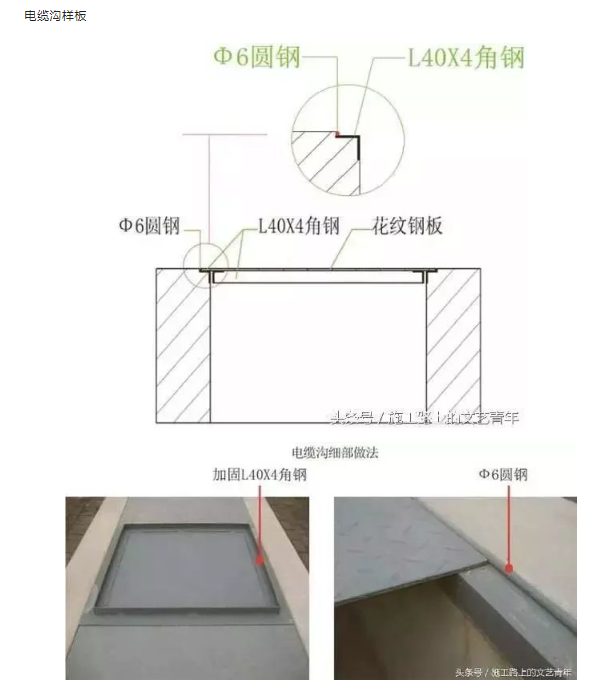

十四、电缆沟做法

为避免地沟花纹盖板铺设后与地面造成不平,宜在电缆沟侧面埋设角钢时内侧地面焊接直径6的圆钢,地面面层与圆钢上部平齐,角钢与圆钢焊接时应采用地面侧单面焊,双面焊易引起盖板铺设不平整。

十五、屋面避雷做法实物图

水电安装,安装技术员,技术员技能
