一、卫生间防水分类
卫生间做防水常见的防水材料有防水卷材,防水涂料及砂浆防水剂。卫生间因为面积比较狭小,管道众多,如果使用防水卷材不仅不易剪接,而且因为是在室内会有刺鼻性气味也不环保,因此现在比较常用的是防水涂料和砂浆防水剂,防水涂料施工现在相对成熟,成本较低,所以卫生间现采用防水涂料成膜工艺施工的较多,但涂刷完防水涂料之后也需要做一个砂浆的保护层。
二、施工工序
(一)异层排水卫生间防水施工工艺
洞口凿毛机电管根检查管根防水台阶、管洞孔洞浇捣基层清理地面R角及门槛挡水槛施工基层清理首道防水基层处理边角及防水薄弱区域加固涂刷聚氨酯防水层整体涂刷聚氨酯二次防水层三次涂刷聚氨酯防水层蓄水实验保护层浇捣地面找平层施工。
卫生间闭水
(二)同层排水卫生间防水施工工艺
洞口凿毛主立管制安吊洞机电管根检查管根防水台阶、管洞孔洞浇捣第一遍防水施工【基层清理地面R角及门槛挡水槛施工基层清理防水基层处理边角及防水薄弱区域加固涂刷聚氨酯防水层整体涂刷聚氨酯二次防水层三次涂刷聚氨酯防水层蓄水实验】保护层浇捣制作同层排水支管管道试水细石混凝土回填马桶支架安装台盆钢架制安机电管根检查管根防水台阶、管洞孔洞浇捣第二遍防水施工【基层清理地面R角及门槛挡水槛施工基层清理防水基层处理及墙面水泥基防水施工(水泥基涂刷)边角及防水薄弱区域加固涂刷聚氨酯防水层整体涂刷聚氨酯二次防水层三次涂刷聚氨酯防水层蓄水实验】保护层浇捣。
三、基层处理要求
(一)原结构基层的防水能力起很大作用,所以在土建移交时,必须要求土建单位对需做防水区域进行闭水试验,闭水高度20cm,闭水时间24小时。确定不漏水后,方可接收移交。
卫生间闭水
(二)管口处理
1.管口凿毛:
由于卫生间主立管安装时,管口开孔过小,导致吊洞时水泥砂浆无法将洞口完全封闭,故要求在主立管取孔完成后先对洞口进行凿毛处理。洞口凿毛形状为喇叭形,然后进行主立管安装。

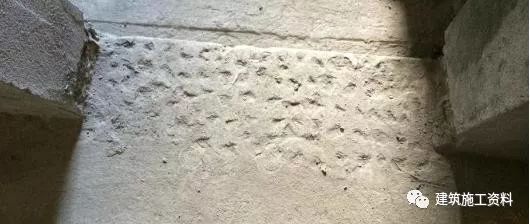

管口凿毛
管口凿毛
2.吊洞
吊洞时要求模板进行支模,支模时严禁使用铁丝吊模,也可以使用专业吊洞模具进行吊洞。吊洞要求分层浇捣,浇捣时要求先浇捣一半然后对管口进行养水,测试是否存在渗漏现象。如有渗漏采用堵漏王进行封堵,在试水直到发现不漏水后采用细石混凝土完全浇捣完成,制作成馒头包形状。

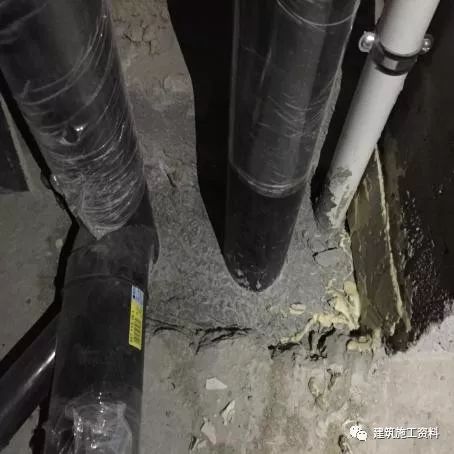

第一次吊洞

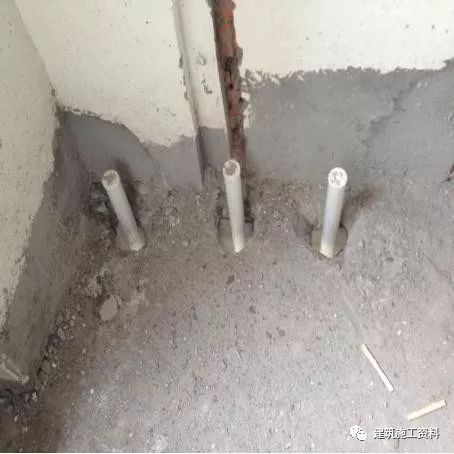

主立管养水
第二次浇捣
(三)结构性防水基层处理
防水施工部位的基层处理对防水效果起很大一部分作用,而一些结构性的基层处理往往被忽略,但这些结构基层才能确保防水效果,通常我们会对施工部位做:地面浮灰清理、止水门坎处理、干湿分区止水坎处理、R角制作等处理。
1.地面浮灰清理

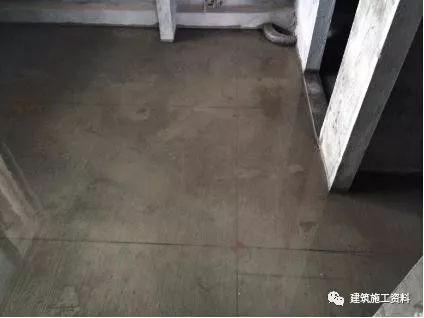

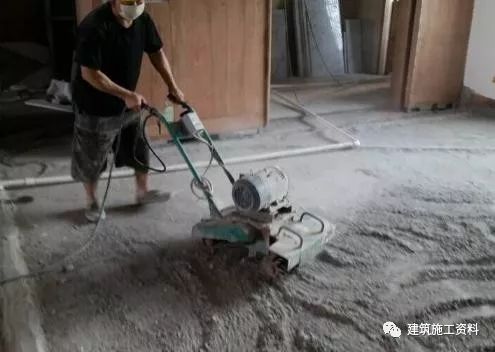

要求将地面及墙面所有浮灰进行清理,可采用人工处理也可使用浮灰清理机进行处理。
2.门槛处理
防水区域门槛必须制作止水坎。
工艺要求:
门槛两侧要求凿毛入墙30mm左右,门槛处地面要求全部凿毛。采用模板进行支模,高度以地面完成面往下30mm进行制作,看度等墙宽。浇筑必须采用细石混凝土进行浇筑。

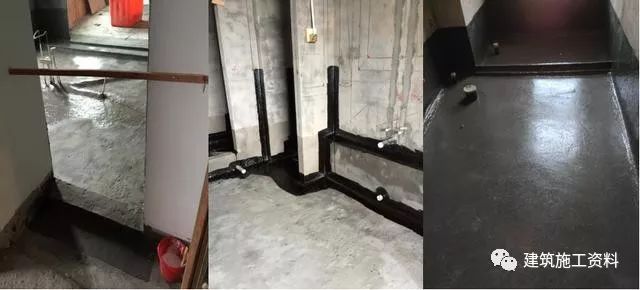

止水坎凿毛
止水坎浇捣
3.干湿分区处理
卫生间淋浴房与马桶区采用细石混凝土制作止水反坎进行隔离。
施工要点:
门槛两侧要求凿毛入墙30mm左右,门槛处地面要求全部凿毛。
采用模板进行支模,高度以挡水坎完成面往下30mm进行制作,宽度为喇叭形,上大下小。浇筑必须采用细石混凝土进行浇筑。
止水坎凿毛
4.R角制作
施工要点:
将墙面及地面土建原有作废线管及凹凸不平的位置处理平整。将地面阴角处采用水泥砂浆制作大于50mm的R角。要求表面平整光滑,与原结构衔接
R角制作
四、防水施工
(一)施工准备:
1、根据施工条件,需要有刷子,扫把,防水专用刮板;
2、根据地面进行清理;
3、浮灰清理干净,卫生整理,机电管根检查;
4、检查至防水无影响时方可开始施工;
(二)防水涂刷施工工序:

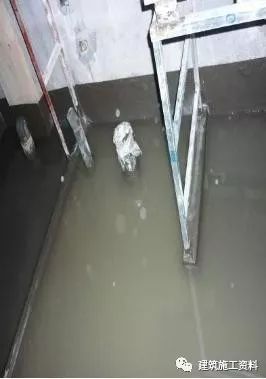

基层检查完成后,采用水泥基对地面及墙面进行水泥基涂刷,待干后涂刷第一道聚氨酯加强防水(局部涂刷),主要针对地面及地面阴角处以及薄弱位置进行加强性涂刷。第一道加强防水层晾干后涂刷第二道聚氨酯防水层(满刷)。第二道防水层晾干后涂刷第三遍聚氨酯防水层(满刷)并进行洒沙处理。待干后进行蓄水。蓄水高度为30mm,蓄水时间为24小时。
(四)防水质量验收标准:
1.涂膜防水层涂层应无裂纹、皱折、流淌、鼓包和露胎体现象。平均厚度不应小于设计厚度,最薄处不应小于设计厚度的80%
2、砂浆防水层表面应平整、牢固、不起砂、不起皮、不开裂、防水层平均厚度不应小于设计厚度,最薄处不应小于设计厚度的80%
3、密封材料嵌填严密、粘结牢固、表面平整、不得有开裂、鼓泡现象。
4、地面蓄水试验应达到24h以上,墙面间歇淋水应达到30min以上进行检验不渗漏。
监理验收

防水施工后保护
