室内燃气管道安装施工

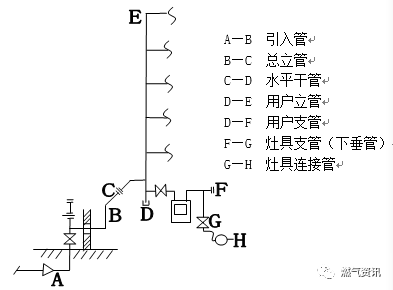

一、民用室内燃气管道由下图构成

二、用户压力

用户室内燃气管道的最高压力(表压MPa)

民用低压用气设备燃烧器的额定压力(表压KPa)

三、管材选用

1.室内燃气管道宜选用钢管,也可选用铜管、不锈钢管、铝塑复合管和连接用软管,并符合《城镇燃气设计规范》GB50028-2006的相关规定。

2.室内燃气管道采用的管道、管件、管道附件、阀门及其他材料应符合设计文件的规定,并应按国家现行标准在安装前进行检验,不合格者不得使用。安装前应对管道、管件、管道附件及阀门等内部进行清扫,保证其内部清洁。

3.燃气管道使用的管道、管件及管道附件当设计文件无明确规定时,管径小于或等于DN50,宜采用镀锌钢管或铜管。

四、流量计算

1、居民生活用燃气计算可按下式计算

Qh=kNQn

式中 Qh 燃气管道的计算流量(m3/h)

K 燃具同时工作系数

N 同种燃具或成组燃具的数目

Qn燃具的额定流量(m3/h)

2、商业用和工业企业生产用燃气计算流量应按所有用气设备的额定流量并根据设备的实际使用情况确定。

五、民用燃气室内管道安装程序

1.打楼板眼

2.排尺

3.绘制安装草图

4.下料,预制

5.现场配管

6.固定立管

7.吹扫

8.挂表

9.表后管安装

10.强度试验

11.严密性试验

12.刷油,防腐两道白磁漆

六、引入管敷设

1.燃气引入管不得敷设在卧室、卫生间、易燃或易爆品的仓库、有腐蚀性介质的房间、发电间、配电间、变电室、不使用燃气的空调机房、通风机房、计算机房、电缆沟、暖气沟、烟道和进风道、垃圾道等地方。

2.住宅燃气引入管宜设在厨房、外走廊、与厨房相连的阳台内等便于检修的非居住房间内。

3.商业和工业企业的燃气引入管宜设在使用燃气的房间或燃气表间内。

4.燃气引入管宜沿外墙地面上穿墙引入。室外露明管段的上端弯曲处应加不小于DN15清扫用三通和丝堵,并做防腐处理。寒冷地区输送湿燃气时应保温。

5.引入管可埋地穿过建筑物外墙或基础引入室内。当引入管穿过墙或基础进入建筑物后应在短距离内出室内地面,不得在室内地面下水平敷设。

6.燃气引入管穿墙与其他管道的平行净距应满足安装和维修的需要,当与地下管沟或下水道距离较近时,应采取有效的防护措施。

7.燃气引入管穿过建筑物基础、墙或管沟时,均应设置在套管中,并应考虑沉降的影响,必要时应采取补偿措施。

七、立管和水平管敷设

1.燃气水平干管和立管不得穿过易燃易爆品仓库、配电间、变电室、电缆沟、烟道、进风道和电梯井等。室内明设燃气管道与墙面的净距,当管径小于DN25时,不宜小于30mm;管径在DN25~DN40时,不宜小于50mm;管径等于DN50时,不宜小于60mm;管径大于DN50时,不宜小于90mm。

2.燃气水平干管宜明设,不宜穿过建筑物的沉降缝。

3.燃气立管不得敷设在卧室或卫生间内。立管穿过通风不良的吊顶时应设在套管内。

4.燃气水平干管和高层建筑立管应考虑工作环境温度下的极限变形,当自然补偿不能满足要求时,应设置补偿器。

八、支管敷设

1.燃气支管宜明设。燃气支管不宜穿过起居室(厅)。敷设在起居室(厅)、走道内的燃气管道不宜有接头。

2.住宅内暗埋地燃气支管应符合下列要求:

1)暗埋部分不宜有接头,且不应有机械接头。暗埋部分宜有涂层或覆塑等防腐措施。

2)暗埋的管道应与其他金属管道或部件绝缘,暗埋的柔性管道宜采用钢盖板保护。

3)暗埋管道必须在气密性试验合格后覆盖。

4)覆盖层厚度不应小于10mm。

5)覆盖层面上应有明显标志,标明管道位置,或采取其他安全保护措施。

3.住宅内暗封的燃气支管应符合下列要求:

1)暗封管道应设在不受外力冲击和暖气烘烤的部位。

2)暗封部位应可拆卸,检修方便,并应通风良好。

4.民用建筑室内燃气水平干管,不得暗埋在地下土层或地面混凝土层内。

九、室内管道安全规定

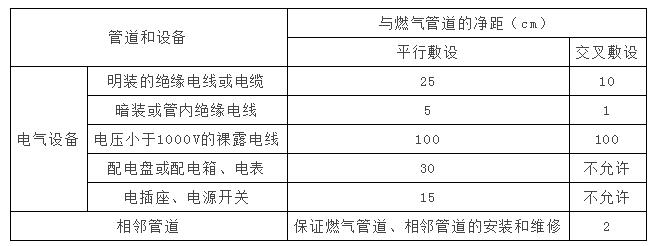

室内燃气管道与电气设备、相邻管道之间的净距

十、燃气表安装

1.用户燃气表的安装位置,应符合下列要求:

1)宜安装在不燃或难燃结构的室内通风良好和便于查表、维修的地方。

2)严禁安装在下列场所:

(1)卧室、卫生间及更衣室内;

(2)有电源、电器开关及其他电器设备的管道井内,或有可能滞留泄露燃气的隐蔽场所;

(3)环境温度高于45℃的地方;

(4)经常潮湿的地方;

(5)堆放易燃易爆、易腐蚀或有放射性物质等危险的地方;

(6)有变、配电等电器设备的地方;

(7)有明显振动影响的地方;

(8)高层建筑中的避难层及安全疏散楼梯间内。

2.住宅内高位安装燃气表时,表底距地面不宜小于1.4m;当燃气表装在燃气灶具上方时,燃气表与燃气灶的水平净距不得小于30cm;低位安装时表底距地面不得小于10cm。

十一、燃气管道的套管直径

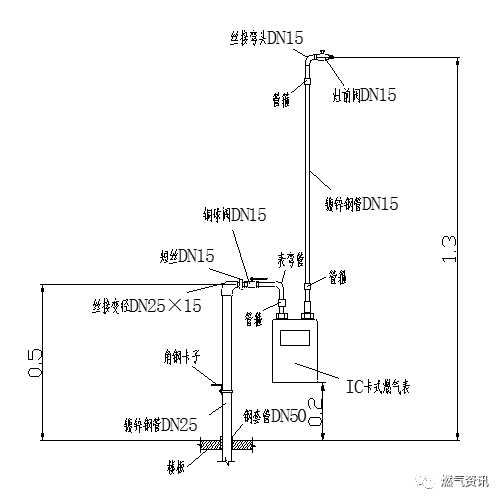

十二、室内燃气管道安装示意图

十三、附属管件安装

1.用户总阀门设在总立管上距地面1.5~1.7m,当引入管进入室内与总立管之间需采用水平管连接时,阀门可设在水平管上。

2.表前阀:

额定流量:Qn3m3/h 表前阀

商业 Qn25m3/h 若靠近总立管则可用总阀门做表前阀。

工业Qn40m3/h 表前后均需要安装阀门。

居民用户:1.6m3/h 用于居民生活用气一个燃气热水器。

2.5m3/h 用于居民生活用气加一个燃气锅炉(壁挂式)

3.单气活嘴(灶前阀):距地面1.2~1.4m,单气活嘴的位置(根据中国人行为习惯)设置在灶具左侧。

5.活接:为了安装和维修方便设置活接头,所在立管总阀门后必须设活接头,安装高度以方便操作为原则,设置水平干管过长可适当设计活接头(管箍)。

6.套管设置:穿越外墙、内墙、楼板都应加设套管,穿墙套管两端与墙面平齐,穿楼板应高出地面50mm。

十四、管道试验

1.试验介质宜采用空气,严禁用水。

2.试验用压力表应在检验的有效期内,其量程应为被测最大压力的1.5~2倍。弹簧压力表精度应为0.4级。

3.强度试验

1)试验范围应符合下列规定:

(1)居民用户为引入管阀门至燃气计量表进口阀门(含阀门)之间的管道;

(2)工业企业和商业用户为引入管阀门至燃具接入管阀门(含阀门)之间的管道。

2)进行强度试验前燃气管道应吹扫干净,吹扫介质宜采用空气。

3)试验压力应符合下列规定:

(1)设计压力小于10KPa时,试验压力为0.1MPa;

(2)设计压力大于或等于10 KPa时,试验压力为设计压力的1.5倍,且不得小于0.1 MPa。

4)设计压力小于10 KPa的燃气管道进行强度试验时可用发泡剂涂抹所有接头,不漏气为合格。设计压力大于或等于10 KPa的燃气管道进行强度试验时,应稳压0.5h,用发泡剂涂抹所有接头,不漏气为合格;或稳压1h,观察压力表,无压降为合格。

4.严密性试验

1)严密性试验范围应为引入管阀门至燃具前阀门之间的管道。

2)严密性试验应在强度试验之后进行。

3)低压管道试验压力不应小于5 KPa。试验时间,居民用户试验15min,商业和工业用户试验30min,观察压力表,无压力降为合格。
