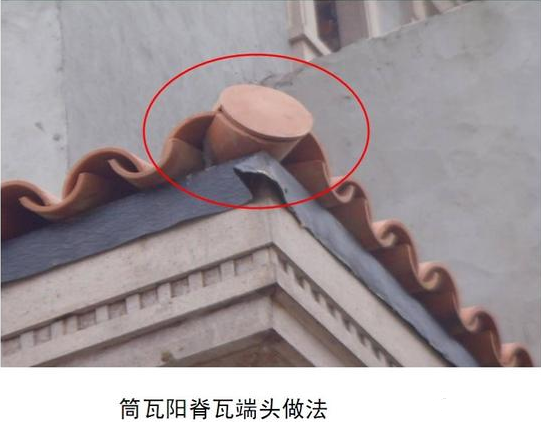

筒瓦、平板瓦施工工艺及质量注意事项

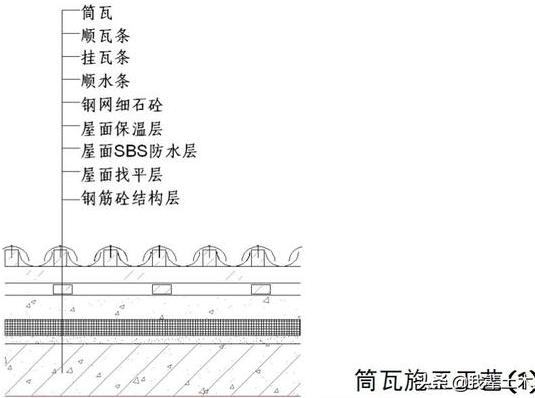

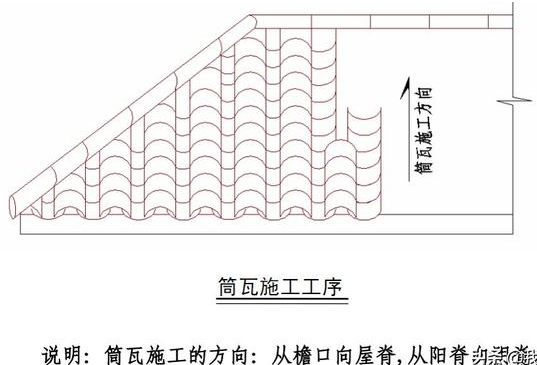

1.施工工序依次为:混疑土结构层ー找平层一防水层保温层-钢网砼保护层ー顺水条一挂瓦条一顺瓦条一筒瓦。

2.屋面基层找平层平整度不超过1cm,施工时确保阴脊与阳脊、檐口与屋脊拉通线

3.基层找平面用铁板压光。

4.防水层卷材铺贴从下而上竖向施工,卷材搭接符合设计和规范要求,粘结牢固,无起鼓和脱开现象

5.钢筋网细石砼保护层与结构混疑土板在防水层完成后用植筋(6)工艺连接,植篤钢筋与防水层结合点表面做密封处理,6植筋横、竖向间距为1.5-2米。

6.保温板与基层面结合可以用胶水掺水泥点粘。

7.钢丝网细石砼用C20塌落度<6cm,随捣随抹光,平整度不超过10m

8.顺水条规格4010杉木条,间距不大于400,挂瓦条规格3030杉木条,顺瓦条宽度30,厚度根据瓦弄净空而定,杉木条用水沥青涂刷防腐处理,用镀锌钢钉固定在钢砼上。

9.当屋面坡度>35度时,挂瓦条宜采取局部膨胀螺栓固定。

筒瓦施工工艺(2)说明

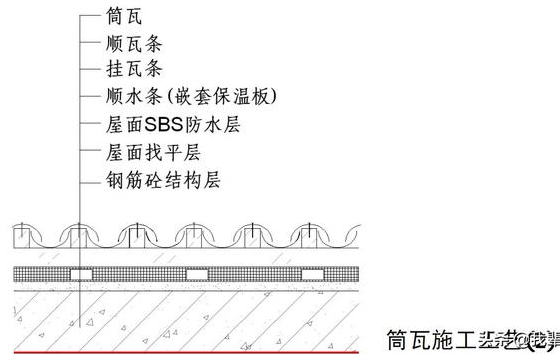

1.施工工序依次为:混凝土结构层-找平层-防水层顺水条(嵌套保温板)-挂瓦条-顺瓦条一筒瓦。

2.屋面基层找平层平整度不超过20m,施工时确保阴脊与阳脊、檐口与屋脊拉通线。

3.基层找平面用铁板压光

4.防水层卷材铺贴从下而上竖向施工,卷材搭接符合设计和规范要求,粘结牢固,无起鼓或脱开现象

5.顺水条宽30,厚根据保温板厚度确定,间距400用水沥青涂刷防腐处理。

6.保温板与基层面结合可以用胶水掺水点粘

7.挂瓦条规格3030杉木条,用水沥青涂刷防腐处理用镀锌钢钉固定在钢丝砼上。

8.当屋面坡度35度时,顺水条宜采用局部膨胀螺栓固定

筒瓦施工工艺(3)说明

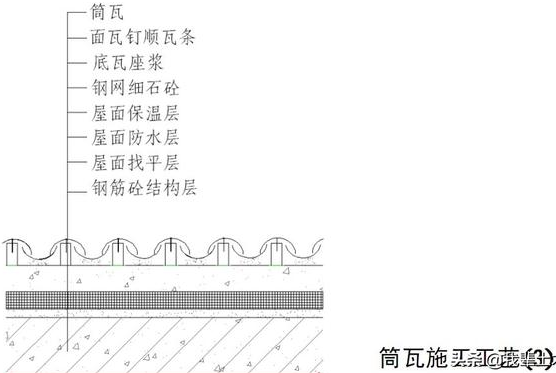

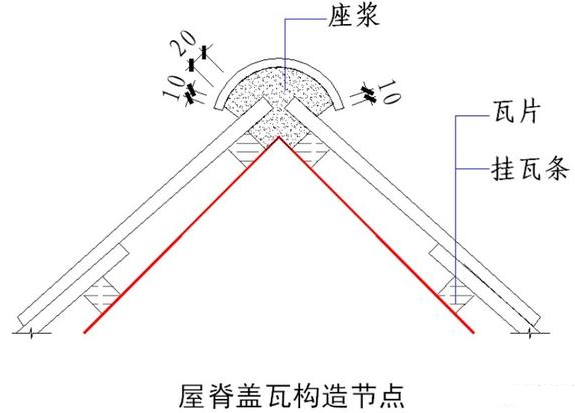

1.施工工序依次为:砼结构层-找平层-防水层一保温层-钢网混凝土保护层-座浆-顺瓦条一筒瓦

2.屋面基层找平层平整度不超过20mm,施工时确保阴脊与阳脊、檐口与屋脊拉通线

3.基层找平面用铁板压光

4.防水层卷材铺贴从下而上竖向施工,卷材搭接符合设计和规范要求,粘结牢固,无起鼓或脱开现象

5.钢筋网细石砼保护层与结构砼板用结构胶钻孔植筋(6)工艺连接,植筋钢筋与防水层结合点表面做

密封处理,6植筋横、竖向间距为1.5-2米。

6.保温板与基层面结合可以用胶水掺水点粘

7.钢丝网细石砼用C20塌落度6cm,随捣随抹光,平整度不超过10mm

8.用1:1:6混合砂浆座浆铺瓦,注意避免砂浆污染瓦片

9.面坡度35度时,不适合本工艺。

筒瓦施工工艺

平板瓦施工工艺说明

1.施工工序依次为:混凝土结构层-找平层一防水层顺水条一挂瓦条-水泥平板瓦。

2.屋面基层找平层平整度不超过1cm,施工时确保阴脊与阳脊、檐口与屋脊拉通线,保证顺直。

3.基层找平面用铁板压光。

4.防水层卷材搭接符合设计和规范要求,粘结牢固无起鼓或脱开现象

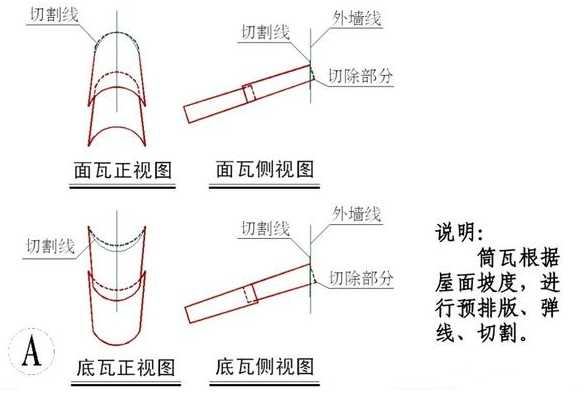

5.顺水条规格4010杉木条,间距为400;挂瓦条采用3#热镀锌角钢与3030杉木条相结合方式进行挂瓦,挂瓦条间距依据屋面瓦排版进行调整;杉木条要求釆用水沥青涂刷防腐处理。

6.镀锌角钢与结构砼层通过8mm加长膨胀螺栓进行固定,保证锚入结构层30,间距为800;3#镀锌角钢与3030杉木条釆用自攻镀锌螺丝进行固定,间距为500;平板瓦通过水泥钢钉固定在杉木挂瓦条上。

7.当屋面坡度40度时,设计无保温层时,要求按此节点施工;设计为有保温层时,要求对方案进行调

四、质量要求

1.平屋面的瓦不能有缺角(边、瓦抓),砂眼、裂纹、和翘曲 张口等缺陷。铺设后的屋面不得渗透水(可在雨天后检查)。

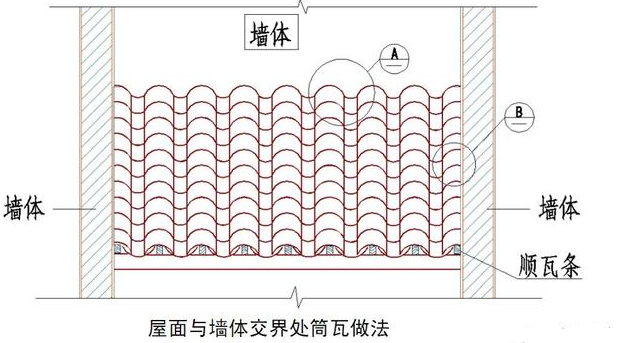

2.挂瓦应平整,搭接紧密,横平竖直,考屋脊一排瓦应挂上整

3.瓦,檐口瓦出檐尺寸一致,檐口平直整齐。

4.屋檐要平直,脊瓦搭口和脊瓦与盖瓦的缝隙、斜沟瓦与排水沟的空隙,均应用麻刀灰浆填实抹平,封固严密。

5.按照屋面瓦配色比例铺设,保证瓦屋面效果

6.铺贴牢固,没有松动;横竖成行、斜成线;屋面平整。

7.安装过程中,随时用直尺检查横向直线(直尺贴靠瓦的头部)和纵向直线(直尺贴靠瓦面圆弧最高点)并随时进行调整。

8.施工过程中应保持瓦表明整洁。

五、质量问题剖析

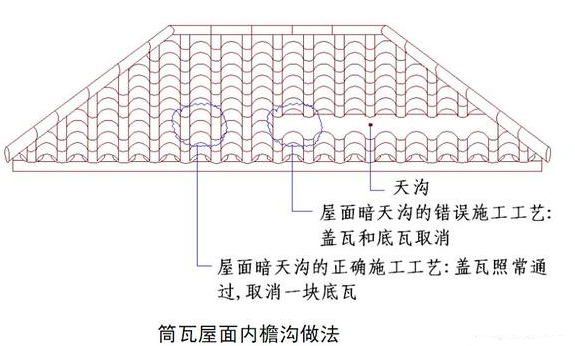

斜屋面倒置式防水、保温、细石混凝土、盖瓦应按图施工,保证各工序的施工质量,减少屋面渗漏隐患

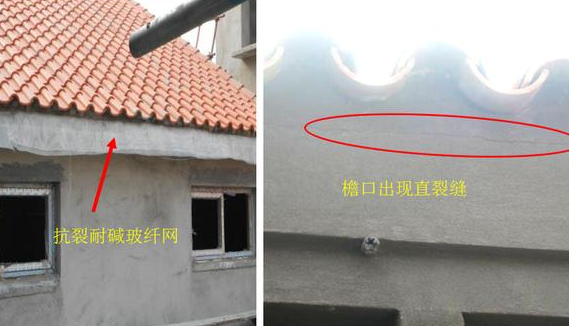

檐口处封口灰要密实,为防檐口出现直裂缝,檐口施工时需挂抗裂耐碱玻纤网。

筒瓦施工工艺,平板瓦施工工艺,质量事项
