首先先明确一点,软件中虽然对计算规则进行了内置,但是大家可以根据各地工程的具体情况自行调整。
接下来将本专业中需要重点注意的几条计算设置一一进行分析

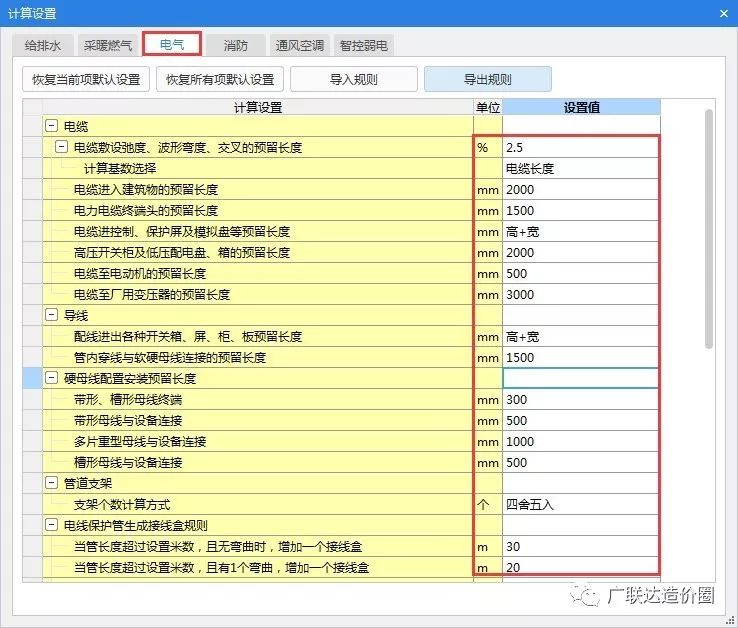

1、电缆的敷设驰度
电缆需要按照2.5%计算敷设驰度,关于计算基数软件提供了3种方式,以满足不同地区不同的算量要求。
方式1:电缆长度*2.5%
软件默认的计算基数是电缆长度,选择此项软件就会按照电缆本身长度乘以2.5%去计算敷设驰度,也就是说不管是桥架里面还是配管里面的电缆或者说裸电缆,都是它的计算基数,但是不包括预留。
方式2:(电缆长度+预留长度)*2.5%
这种方式电缆长度+预留长度是按照电缆本身长度+预留长度之和作为基数去计算,其中电缆长度同方式1。
方式3:(桥架内电缆长度+裸电缆长度)*2.5%
桥架内电缆长度+裸电缆长度则是桥架内长度+裸电缆长度作为计算基数,不包括配管里的长度。

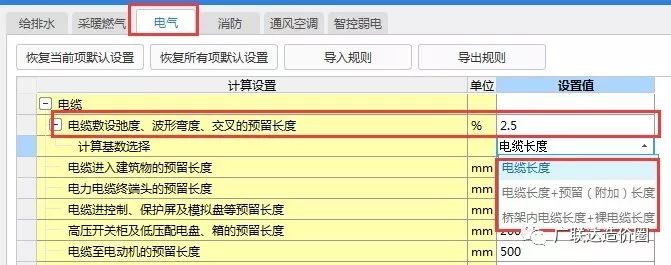

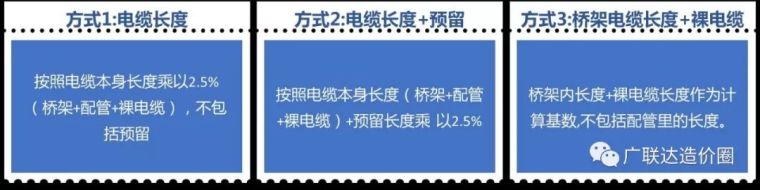

整体梳理一下,以上三种方式分别为:
至于实际工程中具体选择哪一项,需要结合当地的定额规则和实际工程要求进行选择。
2、电缆的预留长度

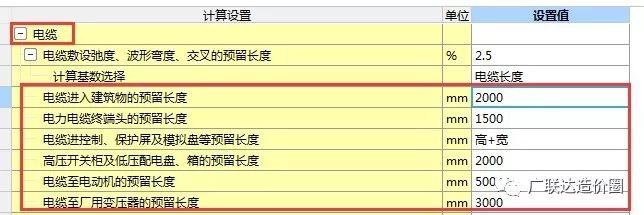

如图红框中为各种情况下电缆预留长度的计算。

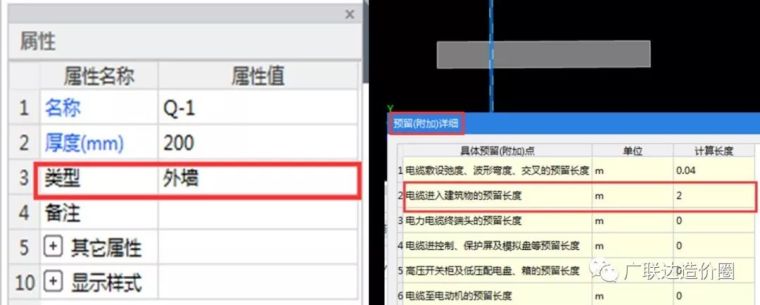

情况1:电缆进入建筑物时要计算2m的预留长度,软件中只要电缆通过外墙,在计算电缆长度时就会考虑增加2m的预留长度(注意墙的类型要设置为外墙)。
情况2:电缆终端头预留、进配电箱预留
当电缆进入配电箱的时候,软件会自动计算电缆终端头的预留长度,默认按照1.5m计算。同时也会按照配电箱的半周长计算预留值。即按配电箱的高+宽计算。
3、电线的预留长度
电线进入配电箱也要计算预留长度,通常的计算方式为配电箱半周长,即上图中显示的配电箱的高+宽,当然如果工程有特殊要求,比如有指定的预留长度,可直接在计算设置中输入对应的数值,则后续软件按照输入的数值计算预留长度。
4. 配线保护管接线盒计算
按照13清单计算规则,设计无要求时可以按照其规则进行接线盒计算,所以软件也将其进行了内置,同样,如果图纸有相关说明且与清单规则不同,则可以按照实际工程要求进行修改。后续生成接线盒的时候会按照计算设置的数值进行接线盒的计算。
5、明箱暗管情况管线的计算方式
软件在计算配管长度时默认是算到配电箱顶部的,但实际工程中有时候会出现明箱暗管的情况,也就是配电箱是明敷,管是暗敷。这种情况下,有些用户要求配管计算到配电箱中心,这时就要靠上图所示的计算设置了。

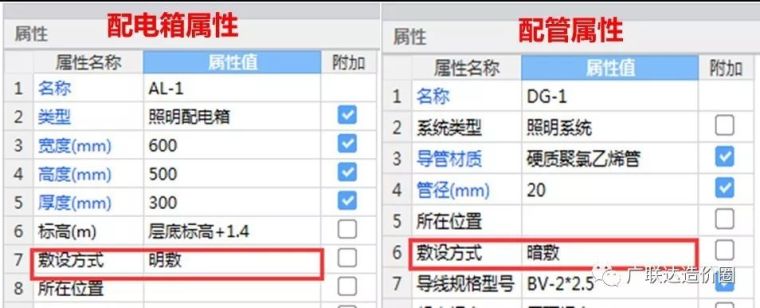

首先,按照要求绘制识别配电箱和配管,注意将敷设方式改为配电箱明敷,配管暗敷。
其次,将计算设置暗管连明敷设配电箱是否按管伸至箱内一半高度计算由默认的否改为是。则计算情况如下:
6、防雷接地中附加长度计算
按照计算规则内置了防雷接地中的附加长度计算,绘制模型之后软件自动计算3.9%的附加长度。
7、关于连接灯具、开关、插座是否计算预留

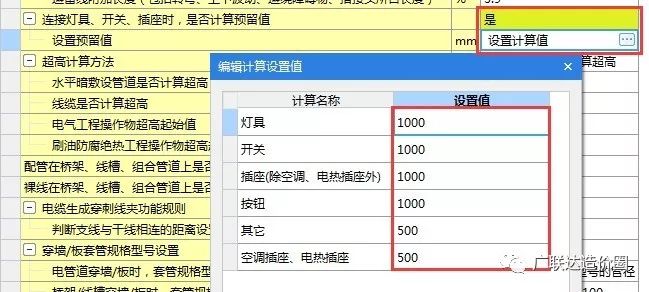

这条计算设置的使用原则为:如果定额中包含了这部分的预留,则按照软件默认的否进行设置即可。如果定额中未包含需要单独计算的话,则将此条计算设置改为是,然后根据需要进行预留值的设置,如下图:
8、超高工程量计算设置

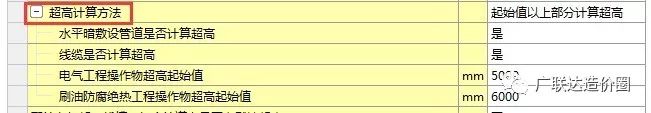

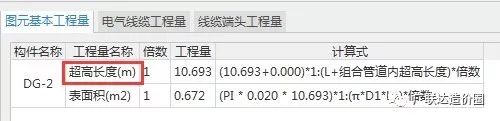

如上图可以设置工程中是否计算超高,软件默认当构件高度超高5m时,水平暗敷的管和线缆都会计算超高工程量,如下图所示:
大家经常问的为什么自己的工程中会出现超高工程量,就是以上原因导致的。当然至于是否计算,超过多少计算,大家都可以根据地区特性或者工程要求自行调整。
