基础、梁、板、柱、墙钢筋绑扎解析

独立基础、条形基础

基础底板钢筋绑扎:定位钢筋承台、地梁钢筋绑扎下层横向钢筋高强垫块绑扎成网柱子定位筋钢筋马凳上层纵向钢筋上层横向钢筋柱子、剪力墙插筋

1)在底板钢筋绑扎前,先按照设计要求钢筋间距,算出底板需要用的钢筋根数,在垫层上放出底板钢筋摆放的位置线和墙柱插筋位置线。

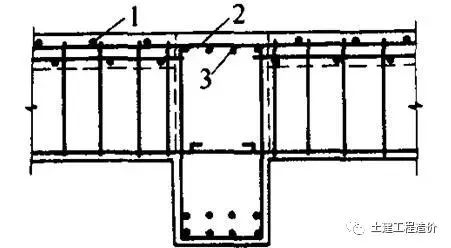

2)承台钢筋绑扎先铺底板下层钢筋。根据设计和规范要求,决定下层钢筋哪个方向钢筋在下面,绑完下层钢筋后,按间距0.8m 左右设置钢筋马凳,马凳及附加钢筋应支设在下层钢筋网上,不得直接落在保护层,在马凳上摆放纵横两个方向定位钢筋,钢筋上下次序及绑扣方法同底板下层钢筋。马凳高度H=承台高混凝土保护层厚上层双向钢筋直径下部钢筋单向钢筋直径,桩承台采用下图的钢筋马凳)间距800mm 左右设置,如下图:

3)底板钢筋的施工要求:钢筋绑扎要满扣绑扎且相邻绑扣为八字扣,扣头应向结构板内侧弯入。在绑扎钢筋前要用墨线弹出钢筋摆放间距线,按线绑扎。上层钢筋绑扎前要摆设好马凳铁,再绑上铁。

筏形基础

(1) 钢筋按型号、规格分类加垫木堆放,覆盖塑料布防雨雪。

(2)盘条I级钢筋采用冷拉的方法调直,冷拉率控制在4%以内。

(3)对于受力钢筋,I级钢筋末端(包括用作分布钢筋的I级钢筋)做180度弯钩,弯弧内直径不小于2.5d,弯后的平直段长度不小于3d。II级钢筋当设计要求做90度或135度弯钩时,弯弧内直径不小于5d。对于非焊接封闭筋末端作135度弯钩,弯弧内直径除不小于2.5d外还不应小于箍径内受力纵筋直径,弯后的平直段长度不小于10d。

(4)钢筋绑扎施工前,在基坑内搭设高约4m的简易暖棚,以遮挡雨雪及保持基坑气温,避免垫层砼在钢筋绑扎期间遭受冻害。立柱用ф50钢管,间距为3.0m,顶部纵横向平杆均为 50钢管,组成的管网孔尺寸为1.51.5m,其上铺木板,方钢管等,在木板上覆彩条布,然后满铺草帘。棚内照明用普通白炽灯泡,设两排、间距5m。

(5)基础梁及筏板筋的绑扎流程:

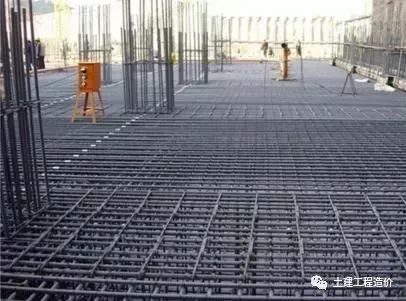

弹线纵向梁筋绑扎、就位筏板纵向下层筋布置横向梁筋绑扎、就位筏板横向下层筋布置筏板下层网片绑扎支撑马凳筋布置筏板横向上层筋布置筏板纵向上层筋布置筏板上层网片绑扎。钢筋绑扎前,对模板及基层作全面检查,作业面内的杂物、浮土、木屑等应清理干净。钢筋网片筋弹位置线时用不同于轴线及模板线的颜色以区分开。梁筋骨架绑扎时用简易马凳作支架。具体操步骤为:按计算好的数量摆放箍筋穿主筋画箍筋位置线绑扎骨架撤支架就位骨架。骨架上部纵筋与箍筋宜用套扣绑扎,绑扎应牢固、到位,使骨架不发生倾斜、松动。纵横向梁筋骨架就位前要垫好梁筋及筏板

下层筋的保护层垫块,数量要足够。筏板网片采用八字扣绑扎,相交点全部绑扎,相邻交点的绑扎方相不宜相同。上下层网片中间用马凳筋支撑,保证上层网片位置准确,绑扎牢固,无松动。

(6)钢筋的接头形式,筏板内受力筋及分布筋采用绑扎搭接,搭接位置及搭接长度按设计要求。基础架纵筋采用单面(双面)搭接电弧焊,焊接接头位置及焊缝长度按设计及规范要求,焊接试件按规范要求留置、试验。

柱子部分

钢筋绑扎:搭设柱筋支撑脚手架弹柱子线剔凿柱混凝土表面浮浆修理柱子筋套柱箍筋安装竖向受力筋 画箍筋间距线绑箍筋 安装垫块。

1、按图纸要求间距,计算好每根柱箍筋数量,在柱子钢筋上用粉笔划出箍筋间距。

2、从上往下套箍筋,将其与主筋采用缠扣绑扎。箍筋与主筋垂直,箍筋转角与主筋交接点均要绑扎,主筋与箍筋非转角部分的相交点也应全绑扎。箍筋的接头(即弯钩叠合处)应沿柱子竖向交错布置。

3、机械连接:竖向受力筋柱子主筋立起后,机械连接接头、套筒尺寸应符合设计及有关规范要求.

4、主筋封头处理

5、柱筋保护层:使用塑料卡环,,按照竖向间距500mm卡在柱角位置,水平方向按照400mm 设置,以保证主筋保护层厚度的正确。

6、在柱、梁的交接点处,柱的箍筋与梁的主筋应配套进行,将梁主筋穿好并绑扎成型后,再绑扎该处的柱箍筋。

7、柱基、柱顶、梁柱交接处箍筋间距应按设计要求加密。柱上下两端箍筋应加密,加密区长度及加密区内箍筋间距应符合设计图纸要求。如设计要求箍筋设拉筋时,拉筋应钩住箍筋。

8、柱子优先采用塑料卡环垫块,其纵横间距不得超过600mm。砖墙拉接筋伸出部分向上弯起,紧贴在模板之上,拆模后,砖墙砌筑之前将其剔出;柱插筋筋应至少设置定位支架定位支架用钢筋焊制。

梁部分

梁钢筋绑扎顺序:先大后小,先密后疏,先拐头后直锚(部分与其他工序有冲突的梁先绑,如单元间伸缩缝处深梁,造型突出部位的边梁等,一旦合上模板,钢筋绑扎难度将大大提升)。

1、首先在梁模板上按图纸要求画好箍筋间距。

2、底筋和支座加筋穿入与梁相邻的墙内备用。

3、.面筋绑扎:将两侧柱子拉到位,面筋留够锚固长度,然后与柱子用双扎丝绑扎固定(打完混凝土柱子不移位)。

4、.梁箍筋加密区为梁高的1.5倍(次梁交主梁处次梁不加密,主梁在两端加密3道),起步5公分画点,根据画出的点拿取相应个数的箍筋。

5、穿框架梁主筋套入箍筋 穿次梁主筋并套好箍筋放主、次梁架立筋隔一定间距将梁底主筋与箍筋绑牢绑架立筋最后绑扎主筋。

6、箍筋弯钩的叠合处,在梁上表面应交错绑扎,箍筋弯钩为135梁钢筋锚入柱内长度应符合设计要求。

7、主、次梁钢筋,要在主筋下垫好垫块,以保证主筋保护层的厚度。

8、将箍筋与面筋绑扎固定(采用八字扣,否则箍筋收踩踏后会逐渐扭转)。

9、将底筋穿到合适的位置,然后和箍筋绑扎固定,最后再穿入支座加筋(否则手伸不进去,无法绑扎底部箍筋)。

10、对于直径较小,且没有贯通筋的梁,应加强搭接区与支座处绑扎强度,避免受踩踏后面筋移动,带动箍筋倾倒。(架立筋搭接长度无特殊要求时为150mm)

11、腰筋分构造腰筋和抗扭腰筋,构造腰筋锚固15d,抗扭腰筋锚固LaE。

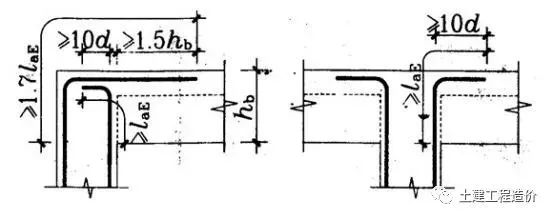

12.悬挑梁伸出支点长度为L,伸入支点长度大于等于L和1/3相邻净跨的较大值;作为其他梁支点时,梁两侧最边缘处面筋需做成牛头拐(向下到梁底同时12d;底部平直段次梁宽度+50mm和10d的较大值;斜段45,到面筋下留够一个保护层后弯折成直段 ,长度20d。)

13、梁够直锚长度的直锚,不够直锚的弯锚,直段为0.4La(同时过梁中或柱中5D) 然后打15D拐头;次梁的支点为梁时,底筋伸入支点12d(圆钢15d)。

14、支座加筋:一排在净跨1/3处断开,二排在净跨1/4处断开,且在邻跨上对称伸入相同长度(净跨取本跨和邻跨较大者)。

15、吊筋底部平直段=次梁宽+100mm ,梁高度800时斜段45,梁高度>800时斜段60,上部平直段20d。

板部分

工艺流程:清理模板模板上画线绑板下部受力钢筋机电管线安装设马凳筋绑上层钢筋验收浇筑砼

1、清扫模板上刨花、碎木、电线管等杂物。用粉笔在模板上画好主筋,分布筋间距。

2、画好间距,先摆受力钢筋,后放分布筋、预埋件、电线管、预留孔等及时配合安装。

3、纵向受力钢筋采用双层排列时,两排钢筋之间应垫以直径25mm的短钢筋,以保持其设计距离。

4、箍筋的接头(弯钩叠合处)应交错布置在两根架立钢筋上,其余同柱。

5、板的钢筋网绑扎与基础相同,但应注意板上部的负筋,要防止被踩下;特别是雨篷、挑檐、阳台等悬臂板,要严格控制负筋位置,以免拆模后断裂。

6、板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下、;当有圈梁或垫梁时,主梁的钢筋在上。

7、框架节点处钢筋穿插十分稠密时,应特别注意梁顶面主筋间的净距要有30mm,以利浇筑混凝土。

8、梁钢筋的绑扎与模板安装之间的配合关系:①梁的高度较小时,梁的钢筋架空在梁顶上绑扎,然后再落位;②梁的高度较大(1.0m)时,梁的钢筋宜在梁底模上绑扎,其两侧模或一侧模后装。

9、梁板钢筋绑扎时应防止水电管线将钢筋抬起或压下。

楼梯钢筋绑扎

铺设楼梯底模画位置线绑平台梁主筋绑踏步板及平台板主筋绑分布筋绑踏步筋安装踏步板侧模验收浇筑砼

1、在楼梯段底模上画主筋和分布筋的位置线。

2、根据设计图纸主筋、分布筋的方向,先绑扎主筋后绑扎分布筋,每个交点均匀。

剪力墙部分:

1、将预留钢筋调直理顺,并将表面砂浆等杂物清理干净。先立2~4 根纵向筋,并划好横筋分档标志,然后于下部及齐胸处绑两根定位水平筋,并在横筋上划好分档标志,然后绑其余纵向筋,最后绑其余横筋。如剪力墙中有暗梁、暗柱时,应先绑暗梁、暗柱再绑周围横筋。

2、剪力墙钢筋绑扎完后,把垫块或垫圈固定好确保钢筋保护层的厚度。

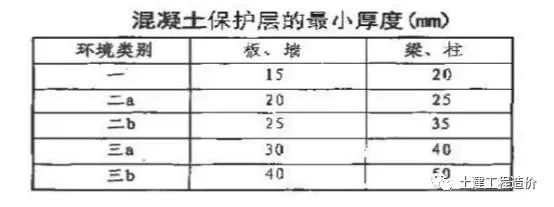

纵向钢筋的混凝上保护层最小厚度表:

3、剪力墙的钢筋网绑扎。全部钢筋的相交点都要扎牢,绑扎时相邻绑扎点的铁丝扣成八 字形,以免网片歪斜变形。

4、 为控制墙体钢筋保护层厚度,宜采用比墙体竖向钢筋大一型号钢筋梯子凳措施,在原位替代墙体钢筋,间距1500mm 左右。

5、 剪力墙水平分布钢筋的搭接长度不应小于1.2 ( 为钢筋锚固长度)。同排水平分布钢筋的搭接接头之间及上、下相邻水平分布钢筋的搭接接头之间沿水平方向的净间距不宜小500mm 。若搭接采用焊接时应符合《钢筋焊接及验收规程》的规定。

6、剪力墙竖向分布钢筋可在同一高度搭接,搭接长度不应小于1.2 laE;

7、剪力墙分布钢筋的锚固:剪力墙水平分布钢筋应伸至墙端,并向内水平弯折10d 后截断,其中d 为水平分布钢筋直径。

8、 剪力墙洞口连梁应沿全长配置箍筋,箍筋直径不宜小于6mm,间距不宜大于150mm。

9、混凝土浇筑前,对伸出的墙体钢筋进行修整,并绑一道临时横筋固定伸出筋的间距。墙体混凝土浇筑时派专人看管钢筋,浇筑完后,立即对伸出的钢筋进行修整。

10外砖内模剪力墙结构,剪力墙钢筋与外砖墙连接:绑内墙钢筋时,先将外墙预留的拉结筋理顺,然后再与内墙钢筋搭接绑牢。

工程造价,钢筋绑扎
