下面分享新手如何能快速掌握电气造价的精髓
一电气图纸的看图与识图
1、设计说明
设计说明中的建筑面积和建筑高度确定所做预算是几类工程;建筑高度确定超高费的级别。
2、图例表确定箱体、灯具、开关、插座等型号和安装高度。
3、系统图反映供电系统从哪来到哪去的整个脉络;平面图反映各种构件的具体位置和管线的布置长度
二电气图纸中各种代号的识别
1、箱体的编号

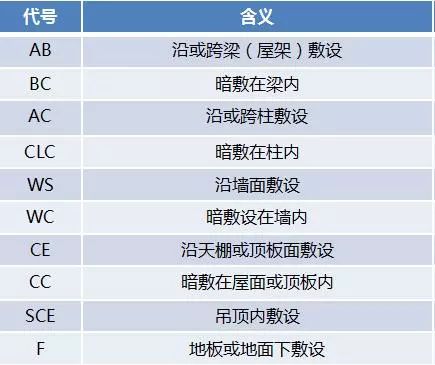

2、线缆敷设部位代码
3、线缆敷设部位代码
三配电箱
1、配电箱名称;尺寸:宽*高*厚;安装高度
2、安装方式:落地式,挂装式(暗装、明装)
落地式安装槽钢的计算方法:一台是(宽+厚)*2;
两台或是两台以上:宽+宽+。。。+厚)*2
四桥架
1、桥架计算方法:
按图纸量取平面长度和按标高计算垂直长度,两者分开算,定额中分槽式桥架和梯式桥架,桥架跨接定额中已含!
2、桥架的表示方法:
宽*高 例如:-300*100;宽+高确定套相应定额。
3、桥架支架:
吊杆长度=(顶标高-桥架敷设高度)*2;支撑型钢长度=桥架宽+100mm(两侧各加50mm)。支架间距参见《建筑电气工程施工质量验收规范》GB50303-2002第33页。
五电缆
1、电缆的计算:
按配电箱的回路计算,从图纸中量取平面长度和按标高计算垂直长度。
SC70:平+立(CC敷设立管长度=层高-配电箱安装高度-配电箱高;FC敷设立管长度=配电箱安装高度)
YJV-4*50+E25:预留+桥架内敷设长度+管内敷设长度+预留
以此类推计算其他N2N3N4回路,最后把管和电缆做个小计,其中电缆小计后各回路之和后*2.5%。
2、定额中电缆敷设是按3芯和四芯编制的,4芯不乘以系数;五芯的要乘以1.3,六芯的乘以1.6。
3、电缆头的计算(五芯、六芯。。。乘以系数):①按同规格型号的电缆每回路两个电缆头计算,电缆头个数=回路数*2;②按最大电缆芯径套定额。
4、电缆沟的计算(1~2根电缆上600mm,下400mm,深900mm,0.45m3/m;每增一根,宽度增加170mm,土方增加0.153m3/m)
5、电缆保护管:DN100套配管定额,止水钢板定额(直埋电缆引入管防火钢板制作安装),管的除锈刷油
六配管配线
1、管线计算和电缆一样,按配电箱的回路分别计算
例如AL箱(配电箱到灯具、开关、插座等电器,导线只预留配电线一端),AL箱WL1回路。
PC20:平+立(CC敷设立管长度=层高-配电箱安装高度-配电箱高;FC敷设立管长度=配电箱安装高度)
BV-2.5:(预留+管长度)*根数
穿线管分钢管(丝接、焊接)、塑料管(插接、黏接),KBG(压扣式连接)、JDG(套接紧定式)管等,分明配和暗配。
2、焊管的内外刷油
3、导线的各种预留长度
4、只布管仅穿铁丝不穿线的情况
5、执行管内穿线定额时,不穿引线,R*0.8,扣减全部钢丝辅材。
6、灯具、开关、插座、按钮等的预留线含在相应的定额中,不另行计算。
7、刨沟槽的计算。
8、图纸计算回路方法:量取一段后,铅笔做记号!
9、关于焊(压)接线端子、端子板外部接线定额:
①焊(压)接线端子定额适用于导线焊(压)接线端子,铜接线端子定额也适用于铜铝过渡端子。电缆不适用于本定额,因控制电缆及电力电缆终端头制作安装定额中已包括压接线端子和接线。
②端子板外部接线定额中,有端子定额已包括焊(压)端子工作内容,适用于软线和多股线;无端子定额适用于独股硬线。
10、导线在中间接线盒作中间连接或分支连接时,由于管内穿线项目已经综合考虑了接焊包头,因而不得另套基价项目;但导线如为多股铝导线或截面超过2.5mm2的多股铜芯线,导线的中间连接和分支连接采用终端接线端子时,则应以10个为单位,套用相应的焊铜接线端子或压铝接线端子项目。
七灯具、开关、插座
1、图纸数个数的方法。
2、CAD电子图数个数,量长度的方法。
3、应急灯安装执行标志、诱导装饰灯相应项目,应急灯包括安全出口、疏散指示灯、楼层指示灯等。
4、风扇定额(吊风扇、壁扇、轴流排风扇2-1802~2-1804,工作内容已包括安装调速开关项目,但其主材另算。
八防雷接地
1、防雷带的计算:
沿建筑物女儿墙敷设的避雷带
电梯机房顶的避雷带计算方法(平+立-与女儿墙避雷带连接的竖向避雷带)
敷设在屋顶内的避雷带两端要与女儿墙避雷带连接,竖向长度
均压环的计算
2、引下线的计算:
(建筑物女儿墙的高度+地下室高度+筏板基础厚度)*处数(建筑物钢筋做引下线定额中是按照两根钢筋编制的,如果要求四根,定额*2或是工程量*2)。
3、接地极:
基础钢筋做接地极以基础面积计入。
接地母线敷设分室内室外,室外接地母线定额中包括挖土方(上500mm,下400mm,高750mm,0.34m3/m,实际开挖量大于次数,多余的土方量套相应的土建定额)。
接地极、接地跨线。
九弱电(只做预埋箱体和管)
弱电系统:
有线电视系统
通信网络系统
对讲系统
安保系统
火灾报警系统
十室外电气
电缆敷设方式:直埋、电缆沟、电缆隧道等
1)直埋电缆必须是铠装的,铺砂盖砖
2)电缆沟中挖沟槽土方量的计算;砌砖或是现浇混凝土的计算;沟盖板的计算;电缆支架的计算;回填土的计算;
3)电缆沟中电缆井的计算。
4)电缆长度的计算:配电室至各栋楼电缆回路逐个计算。
L=(水平敷设长度+垂直敷设长度+预留长度)*1.025
注:L:电缆敷设工程量。
11
室外路灯
1、配电箱至各处路灯回路计算电缆长度
2、路灯个数(庭院灯、草坪灯等的分类统计)
3、路灯基座的计算(土方量;混凝土量;预埋铁件、预埋套管、接地)
注:在室外路灯工程电缆敷设线路中,电缆至沿途路灯的电缆分线连接方式有2种。
即应该按照不同的电缆分线连接方式,据实分别计算电缆头数量:
1、路灯电缆沿途路灯灯杆底部接线盒位置采用电缆断头制作电缆终端头,在灯杆分接线盒接线端子压线引线时,沿途中间位置路灯均应该计算2个电缆终端头制作安装的工程量,末端路灯灯杆位置只计算1个电缆终端头制作安装的工程量。这种施工工艺时造价和成本都比较高。
2、另一种施工工艺是在路灯沿途中间往路灯分接引线时,采用电缆分流器(亦称谓导线分流器)进行电缆中间所需要分接引线的芯线进行电缆分流器分支引接线到路灯,这样既不用计算电缆终端头工程量,只需要计算电缆分流器的安装以及材料价格。此施工工艺比较简单且造价成本会低。
