【注】铝模只配置标准层的铝模,非标层需要结合铝模、木模施工(如:首层是物业用房、外墙个别楼层存在造型挑檐等)。
一加固体系
(1)外墙加固体系必须是:内墙4道背楞,外墙5道背楞。背楞规格:墙背楞第一、二、三道采用80X30X2.5矩形管,第四、五道采用50X30X2.5矩形管。
(2)转角及异形墙体设置定型背楞;墙体的转角端必须设置对拉螺杆。
(3)立杆排布间距1200mm,龙骨平行短边方向布置。
(4)斜撑间距1600mm,距端600mm。
(5)K板二套;标准竖向支撑三套;悬挑构件(阳台、飘板)、楼梯设置四套支撑。
(6)对拉螺杆直径不应小于18mm。
二反坎优化
1、厨卫阳台反坎与主体结构一同施工,成型效果较好,避免后期二次结构时重新支设木模、浇筑混凝土。
2、反坎宽度同二次结构宽度;反坎高度要与砖的模数匹配,便于后期

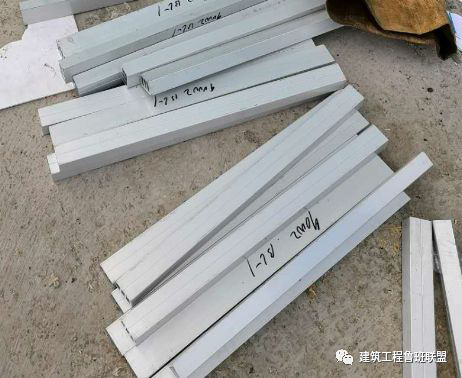

反坎增加背楞
反坎无背楞,出现涨模现象
4、反坎浇筑的方法有两种。
第一种是反坎做吊模,用吊架固定,吊架与顶板连接用穿墙螺栓固定。此种方法的弊端是:吊模、吊架固定困难;混凝土浇筑过程中容易出现偏移。

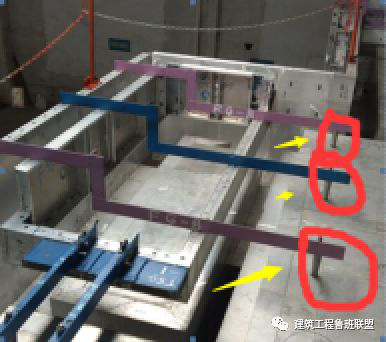

吊模、吊架
吊架通过穿墙螺栓与顶板连接
第二种方法是反坎放在下面与墙体连接。此种方法反坎的浇筑成型质量较好。需要注意:墙体浇筑时,混凝土塌落度要合适,确保混凝土能够流入反坎中,同时安排专人用手持振捣棒振捣,确保反坎混凝土振捣密实。
三门垛、下挂梁
与现浇剪力墙相邻的墙垛、门垛、窗跺300mm时一次性现浇,优化为现浇墙体。门洞过梁优化为下挂梁,门洞下挂梁梁底标高=门洞标高+10mm。
二次结构墙垛优化为现浇
过梁优化为下挂梁
四楼梯
楼梯设置上三步,并设置滴水线。
楼梯上三步
楼梯滴水线
五传料口
传料口采用铁质模板,在传料口模板的四边的下半部分按照顶板钢筋间距留置梳子口便于钢筋穿过,同时钢筋在传料口位置断开,便于后期传料。

传料口
模板上设置梳子口,通过钢筋
六窗户企口优化

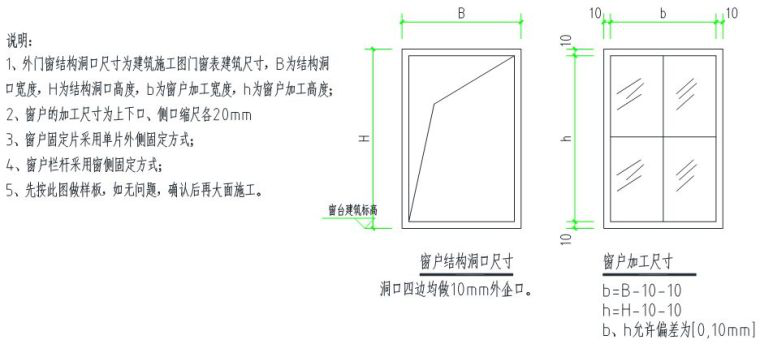

企口的设置根据建设单位、设计单位要求设计。常规设计方法:洞口尺寸不变,设置外企口。

企口成型效果
七给水管道压槽
厨卫房间预留给水管道压槽,剪力墙钢筋保护层厚度是15mm,压槽厚度是30mm。为便于压槽放置,水电压槽的位置的剪力墙水平筋放在内侧,竖向钢筋放在外侧。
压槽成型效果
八布料机位置
根据布料机的覆盖半径,确定布料机位置,放置布料机的房间的顶板支撑需做加密、加强。

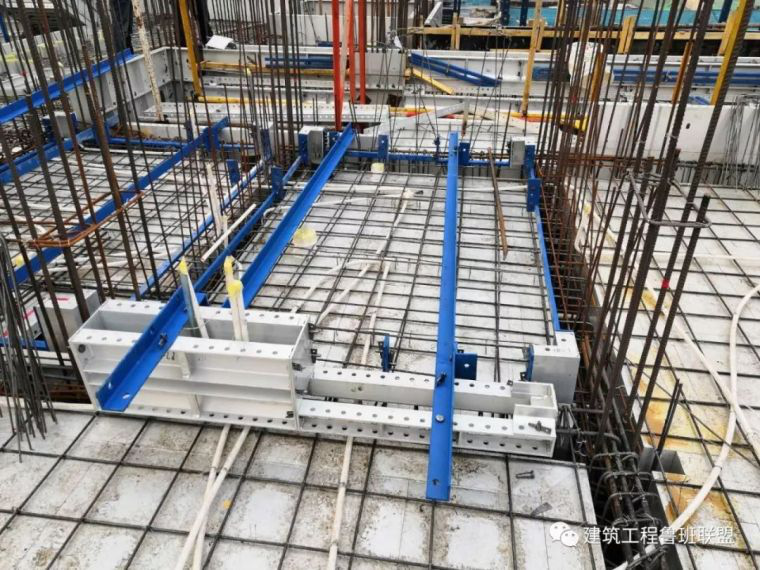

布料机覆盖半径
放布料机位置顶板支撑加密
