市政土石方工程定额工程量计算图文解析

一、全统市政定额土石方工程工作内容

1.人工土石方

(1)人工挖土方的工作内容包括:挖土、抛土、修整底边、边坡。

注:

1.砾石含量在30%以上密实性土壤按四类土乘以系数1.43.

2.挖土浓度1. 5m应计算人工垂直运输土方。超过部分工程量按垂直深度每1m折合成水平距离7m增加工日,深度按全高计算。

(2)人工挖沟、槽土方的工作内容包括:挖土、装土或抛土于沟、槽边1m以外堆放,修整底边、边坡。

注:一侧弃土时,乘以系数1.13.

(3)人工挖基坑土方的工作内容包括:挖土、装土或抛土于坑边1m以外堆放,修整底边、边坡。

(4)人工清理土堤基础的工作内容包括:挖除、检修土堤面废土层,清理场地,废土30m内运输。

(5)人工挖土堤台阶的工作内容包括:画线、挖土将刨松土方抛至下方。

(6)人工铺草皮的工作内容包括:铺设拍紧、花格接槽、洒水、培土、场内运输。

(7)人工装、运土方的工作内容包括:装车、运土,卸土,清理道路,铺、拆走道路板。

(8)人工挖运淤泥、流砂的工作内容包括:挖淤泥、流砂,装、运、卸淤泥、流砂,1.5m内垂直运输。

注:人工挖沟槽、基坑内淤泥、流砂,按土石方工程定额执行,但挖土深度1. 5m时,超过部分工程量按垂直深度每lm折合成水平距离7m增加工日,深度按全高计算。

(9)人工平整场地、填土夯实、原土夯实的工作内容包括:

1)场地平整:厚度30 cm内的就地挖填,找平。

2)松填土:5m内的就地取土,铺平。

3)填土夯实:填土、夯土、运水、洒水。

4)原土夯实:打夯。

注:一侧弃土时,乘以系数1.13.

全统市政定额指《全国统一市政工程预算定额》,下同。

2.机械土石方

(1)推土机推土的工作内容包括:推土、弃土、平整、空回,工作面内排水。

(2)铲运机铲运土方的工作内容包括:

1)铲土、弃土、平整、空回。

2)推土机配合助铲、整平。

3)修理边坡,工作面内排水。

(3)挖掘机挖土的工作内容包括:

1)挖土,将土堆放在一边或装车,清理机下余土。

2)工作面内排水,清理边坡。

(4)装载机装松散土的工作内容包括:铲土装车,修理边坡,清理机下余土。

(5)装载机装运土方的工作内容包括:

1)铲土、运土、卸土。

2)修理边坡。

3)人力清理机下余土。

(6)自卸汽车运土的工作内容包括:运土、卸土、场内道路洒水。

(7)抓铲挖掘机挖土、淤泥、流砂的工作内容包括:挖土、淤泥、流砂,堆放在一边或装车,清理机下余土。

(8)机械平整场地、填土夯实、原土夯实的工作内容包括:

1)平整场地:厚度30 cm内的就地挖、填、找平,工作面内排水。

2)原土碾压:平土、碾压,工作面内排水。

3)填土碾压:回填、推平,工作面内排水。

4)原土夯实:平土、夯土。

5)填土夯实:摊铺、碎土、平土、夯土。

(9)推土机推石渣的工作内容包括:集渣、弃渣、平整。

(10)挖掘机挖石渣的工作内容包括:

1)集渣、挖渣、装车、弃渣、平整。

2)工作面内排水及场内道路维护。

(11)自卸汽车运石渣的工作内容包括:运渣、卸渣,场内行驶道路洒水养护。

二、土石方工程定额工程且计算说明

1.土方说明

(1)人工土方。定额把劳动定额中的一、二类土设1个子目,取一类土5%,二类土95%,将砂性淤泥和赫性淤泥综合设一个子目,取砂性淤泥10%,黏性淤泥90%。

1)挖土方。定额用工数按劳动定额计算。

2)沟槽土方。沟槽宽度按劳动定额综合,取底宽1. 5m内50%,3m内45%,7m内5%,深度按劳动定额每米分层定额取算术平均值。

3)基坑土方。基坑底面积按劳动定额综合,取5㎡内30%, 10㎡内30%,20㎡内15%,50㎡内15%,100㎡内10%。深度按劳动定额每米分层定额取算术平均值。

4)开挖冻土按拆除混凝土障碍物子目乘0.8系数。

5)人工运土。按劳动定额计算。

6)平整场地、填土夯实。平整场地用工按劳动定额一、二类土,三类土,四类土综合,各取1/3。填土夯实密实度综合比例为85%,90% ,.95%,各取1/3。

7)土壤含水量超过25%以上时,由于土壤密度增加和对机具的赫附作用,挖运土方时,人工和机械乘以系数1.18,土方工程量按I十算规则计算。

(2)机械土方。

1)机械土石方项目划分主要是依据机械的作业性能划分。土方调运应按调运距离短、调运量少、调运费最低的原则编制施工组织设计。

机械台班预算定额数量的计算公式为:

2)推土机、铲运机。55kW以内推土机推土距离到40m止,75kW以上的推土机推土、石推距到80m止。推距接近或超过最大推距,则工效降低、费用增加,应采取铲运机调运土方。拖式3m,铲运机调运土方,调运距离到500m止。拖式

6 -8m铲运机调运土方距离调到800m止。拖式8一 10m,10---12m铲运机调运土距离调到800m止。自行式铲运机调运土方距离调到1800m止。

拖式及自行式铲运机,均按主机台班数的10%配推土机作辅机,以完成推开工作面、修整边坡等工作。

3)挖掘机。

①以挖掘机挖斗容量划分,并考虑正铲、反铲、拉铲挖掘形式,分装车和不装车编制定额项目。挖掘机挖土(石)的台班产量,按劳动定额中挖掘深(高)度综合计算台班产量,再换算为预算定额中机械台班数。

②辅助机械以75kW推土机配备,并随主机的工作条件选定配置台班数如下:配合挖掘机挖土不装车按主机台班量的10%配置;配合挖掘机挖土装车按主机台班量的90%配置;配合挖掘机挖渣不装车按主机台班量的100%配置;配合挖掘机挖渣装车按主机台班量的140%配置。

4)装载机装运土方。定额中分轮胎式装载机装松散土(装车)和自装自运土方的项目。装载机在装松散土装车前,如系原状土,则应由推土机破土,编制预算时增加推土机推土一项。

5)自卸汽车运土。定额中自卸汽车运土,适合配挖掘机。各种铲斗和装载机,也适合配人工装车。自卸汽车车型分为4.5t, 6.5t, 8t,10t,12t,15t,运输距离分为1km,3km,5km,7km,10km,13km,16km,20km,25km,30km,

自卸汽车运输道路条件按一、二、三类道路各占1/3综合计算。自卸汽车运输中对路面清扫和降低装载量(防止满载时的泼洒)的因素,在施工时应结合当地情况按各市定额管理部门规定作适当调整。

6)抓铲挖掘机挖土、淤泥、流砂。抓铲挖掘机挖土、淤泥、流砂按抓斗0. 5m,、1.0m选配机型,若采用0. 2m的机型则按0.5m定额台班量乘2.5系数计算,并考虑了装车、不装车因素按深6m以内、6m以外编制。辅助工按4人/台班(协助抓土3人,卸土或装车1人)配备,挖淤泥、流砂的湿度系数为1.25,难度系数为1.5。

7)有关辅助工工日的计算。机械土石方施工中,必不可缺少辅助人工,其工作内容为:工作面内排水,机械行走道路的养护,配合洒水汽车洒水,清除车、铲斗内积土,现场机械工作时的看护。根据《全国统一建筑工程基础定额》,推土、铲土、装载、挖填土方,按每1000m耐配6工日。

8)洒水汽车及水量。为保障土石方工程施工人员的健康和保障施工质量及安全行车,根据《全国统一建筑工程基础定额》,综合考虑了洒水汽车台班及水量。

9)机械幅度差系数。机械幅度差系数按建设部统一规定:土方1.25、石方为1.33,内容包括:

①施工中工序之间间隔、机械转移、配套机械之间的相互影响。

②施工初期与结束的工作条件,造成的工效差。

③工程质量、安全生产的检查发生的影响。

④正常条件下,施工机械排除故障的影响。

2.石方说明

岩石以普氏系数划分为松石、次坚石、普坚石和特坚石,以强度系数f表示。松石f为1.5一4;次坚石f为4-8;普坚石f为8-12;特坚石f为12一160

定额中未考虑f6以上的岩石开挖,若发生时需另行处理。

(1)人工凿石。人工凿石用工根据各省市现行定额对比分析,各类岩石用工级差取定为1.52,以松石为1,则次坚石1.52,普坚石2.31,特坚石3.51。松石用工采用湖南省1980年市政劳动定额,每立方米0.82个工日,其他各类岩石乘以上述系数,另按湖南省市政劳动定额,每立方米增加0.293个运输工作为人工清渣等辅助用工。

(2)人工打眼爆破。人工打眼爆破采用《全国统一建筑工程基础定额》的相应子目。

(3)机械打眼爆破。机械打眼爆破石方采用《全国统一建筑工程基础定额》的相应子目。

3.定额说明

(1)干、湿土的划分首先以地质勘察资料为准,含水率25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。挖湿土时,人工和机械乘以系数1.18,干、湿土工程量分别计算。采用井点降水的土方应按干土计算。

(2)挖土机在垫板上作业,人工和机械乘以系数1. 25,搭拆垫板的人工、材料和辅机摊销费另行计算。

(3)推土机推土或铲运机铲土的平均土层厚度小于30cm时.其推土机台班乘以系数1.25,铲运机台班乘以系数1.170

(4)在支撑下挖土,按实挖体积,人工乘以系数1.43,机械乘以系数1.20。先开挖后支撑的不属支撑下挖土。

(5)挖密实的钢渣,按挖四类土人工乘以系数2.50,机械乘以系数1.50.

(6)0.2m耐抓斗挖土机挖土、淤泥、流砂按0.5m耐抓铲挖掘机挖土、淤泥、流砂定额消耗量乘以系数2.50计算。

(7)自卸汽车运土,如是反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数1.20.

(8)石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在定额内。采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。抛掷和定向爆破另行处理。打眼爆破若要达到石料粒径要求,则增加的费用另计。

(9)定额不包括现场障碍物清理,障碍物清理费用另行计算。弃土、石方的场地占用费按当地规定处理。

(10)开挖冻土套拆除素混凝土障碍物子目乘以系数0.8.

(11)定额为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。

4.有关数据的取定

(1)人工工日的计算。

1)人工用量主要采用《全国市政工程统一劳动定额》(1985年),包括基本人工和其他用工,并结合市政工程特点,综合计算了人工幅度差。

2)人工幅度差=(基本用工+超运距用工)X人工幅度差率。人工幅度差率为10%,水平运距为150m,

3)综合工日=基本用工十超运距用工+人工幅度差+辅助用工。

(2)机械。凡劳动定额已确定了台班产量的,一律以台班产量计算;劳动定额没有确定台班产量的,以合理的劳动组合按小组产量计算,个别的根据现行定额取定。根据建设部统一要求,取消了定额中的其他机械费和价值在2000元以下的机械台班费。

(3)周转材料的场外运输。因各地情况不同,定额中不包括周转材料的场外运输。周转材料的场外运输,可按各地规定处理。

5.其他问题说明

(1)土石方体积均以天然密实体积(自然方)计算,回填土按碾压后的体积(实方)计算。定额给出了土方体积换算表。有的地区存在大孔隙土,利用大孔隙土挖方作填方时,其挖方量的系数应增加,数值可由各地定额管理部门确定。

(2)定额中管道作业坑和沿线各种井室(包括沿线的检查井、雨水井、阀门井和雨水进水口等)所需增加开挖的土方量按有关规定如实计算。

(3)定额中所有填土(包括松填、夯填、碾压)均是按就近5m内取土考虑的,超过5m按以下办法计算:

1)就地取余松土或堆积土回填者,除按填方定额执行外,另按运土方定额计算土方费用。

2)外购土者,应按实计算土方费用。

(4)定额中的工料机消耗水平是按劳动定额、施工验收规范、合理的施工组织设计以及多数施工企业现有的施工机械装备水平,根据有关规定计算的,在执行中不得因工程的施工方法和工、料、机等用量与定额有出人而调整定额(定额中规定允许调整的除外)。

三、土石方工程定额工程量计算规则

(1)定额的土、石方体积均以天然密实体积(自然方)计算,回填土按碾压后的体积(实方)计算。土方体积换算见表9-1.

(2)土方工程量按图纸尺寸计算,修建机械上下坡的便道土方量并人土方工程量内。石方工程量按图纸尺寸加允许超挖量。开挖坡面每侧允许超挖量:松、次坚石20cm,普、特坚石15cm。

(3)夯实土堤按设计断面计算。清理土堤基础按设计规定以水平投影面积计算,清理厚度为30cm内,废土运距按30m计算。

(4)人工挖土堤台阶工程量,按挖前的堤坡斜面积计算,运土应另行计算。

(5)人工铺草皮工程量以实际铺设的面积计算,花格铺草皮中的空格部分不扣除。花格铺草皮,设计草皮面积与定额不符时可以调整草皮数量,人工按草皮增加比例增加,其余不调整。

(6)管道接日作业坑和沿线各种井室所需增加开挖的土石方工程量按有关规定如实计算。管沟回填土应扣除管径在200mm以上的管道、基础、垫层和各种构筑物所占的体积。

(7)挖土放坡和沟、槽底加宽应按图纸尺寸计算,如无明确规定,可按表9-2,表9-3计算。

挖土交接处产生的重复工程量不扣除。如在同一断面内遇有数类土壤,其放坡系数可按各类土占全部深度的百分比加权计算。

管道结构宽:无管座按管道外径计算,有管座按管道基础外缘计算,构筑物按基础外缘计算,如设挡土板则每侧增加10cm。

(8)土石方运距应以挖土重心至填土重心或弃土重心最近距离计算,挖土重心、填土重心、弃土重心按施工组织设计确定。如遇下列情况应增加运距。

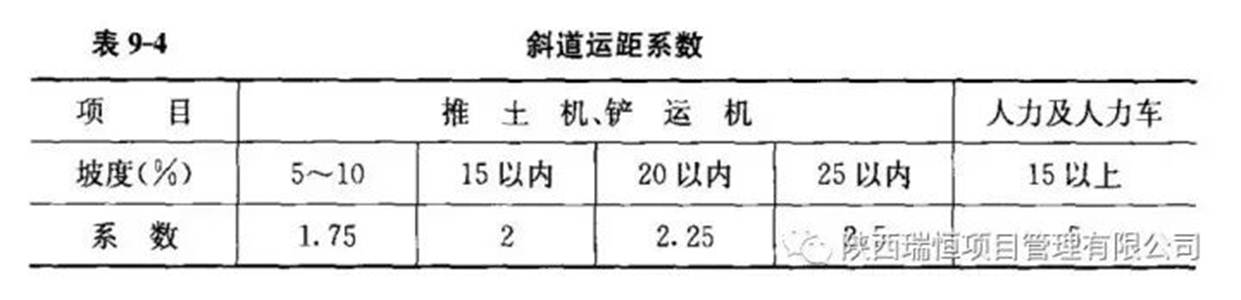

1)人力及人力车运土、石方上坡坡度在15%以上,推土机、铲运机重车上坡坡度大于5%,斜道运距按斜道长度乘以表9-4中的系数。

2)采用人力垂直运输土、石方,垂直深度每米折合水平运距7m计算。

3)拖式铲运机3m加27m转向距离,其余型号铲运机加45m转向距离。

(9)沟槽、基坑、平整场地和一般土石方的划分:底宽7m以内,底长大于底宽3倍以上按沟槽计算;底长小于底宽3倍以内按基坑计算,其中基坑底面积在150㎡以内执行基坑定额。厚度在30cm以内就地挖、填土按平整场地计算。超过上述范围的土、石方按挖土方和石方计算。

(10)机械挖土方中如需人工辅助开挖(包括切边、修整底边),机械挖土按实挖土方量计算,人工挖土土方量按实套相应定额乘以系数1.5。

(11)人工装土汽车运土时,汽车运土定额乘以系数1.1。

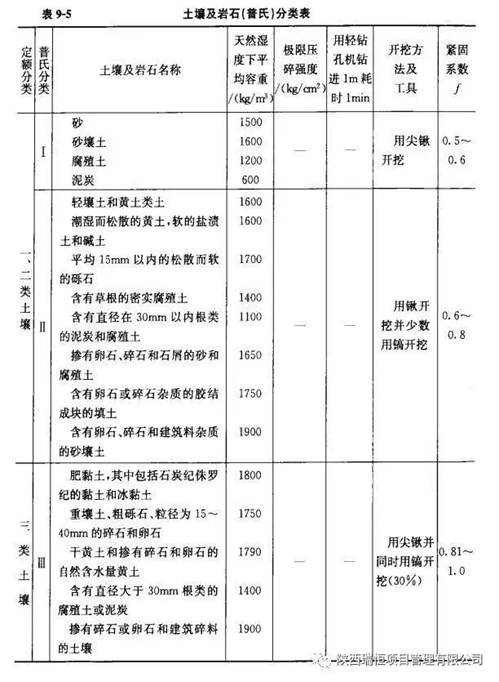

(12)土壤及岩石分类见土壤及岩石(普氏)分类表(表9-5).

土石方工程,定额工程量
