超前止水后浇带技术交底,不看就错过了!!!

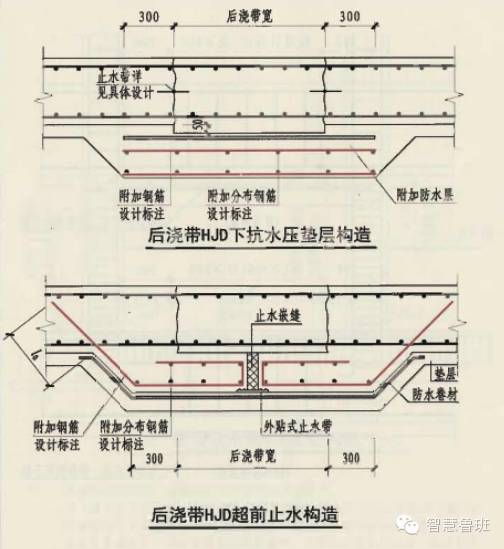

一般情况下,底板后浇带超前止水做法分两种:沉降后浇带和伸缩后浇带,具体做法见下图。

1施工准备

1、材料准备钢筋:按图纸设计要求,并经进场检验、复试合格。混凝土:商品混凝土,按设计要求,并应满足泵送要求。橡胶止水带:应满足《地下防水工程质量验收规范》(GB50208-2011)的要求。

2、机具、设备准备混凝土输送泵、塔吊、插入式振动棒、平板振动器、钢筋加工机械等。

3、劳动力准备钢筋工、模板工、混凝土工、防水工、电焊工等。

4、技术准备编制施工方案、进行技术交底、混凝土配合比检查,钢筋、防水材料复试等等。

5、作业条件

(1)垫层浇筑完成;

(2)各种材料、机械、劳动力到位,准备齐全。

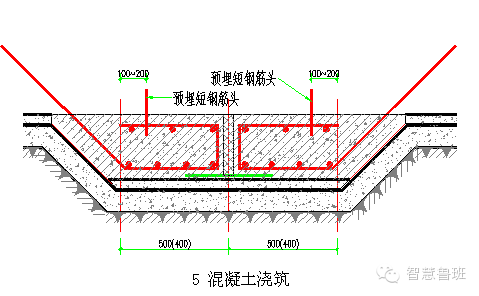

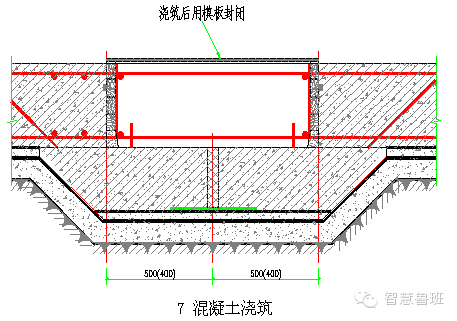

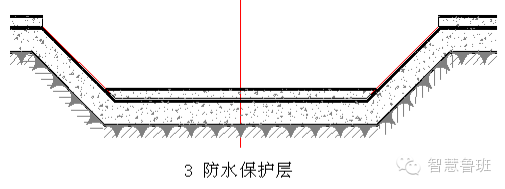

2施工工艺流程及操作要点

1、施工工艺流程挖土垫层防水层防水保护层钢筋绑扎混凝土浇筑筏板钢筋混凝土浇筑后浇混凝土

2、防水混凝土的配合比,应符合下列规定:

(1)胶凝材料用量应根据混凝土的抗渗等级和强度等级等选用,其总用量不宜小于320kg/m3 ;当强度要求较高或地下水有腐蚀性时,胶凝材料用量可通过试验调整。

(2)在满足混凝土抗渗等级、强度等级和耐久性条件下,水泥用量不宜小于260kg/m3。

(3)砂率宜为35%~40%,泵送时可增至45%。

(4)灰砂比宜为1:1.5~1:2.5。

(5)水胶比不得大于0.50,有侵蚀性介质时水胶比不宜大于0.45。

(6)防水混凝土采用预拌混凝土时,入泵坍落度宜控制在120~160mm,坍落度每小时损失值不应大于20mm,坍落度总损失值不应大于40mm。

(7)掺加引气剂或引气型减水剂时,混凝土含气量应控制在3%~5%。

(8)预拌混凝土的初凝时间宜为6~8h。

3、后浇带施工缝的施工应符合下列规定:

(1)水平施工缝浇筑混凝土前,应将其表面浮浆和杂物清除,然后铺设净桨或涂刷混凝土界面处理剂、水泥基渗透结晶型防水涂料等材料,再铺3050mm厚的1:1水泥砂浆,并应及时浇筑混凝土;

(2)垂直施工缝浇筑混凝土前,应将其表面清理干净,再涂刷混凝土界面处理剂或水泥基渗透结晶型防水涂料,并应及时浇筑混凝土;

(3)遇水膨胀止水条(胶)应与接缝表面密贴;

(4)选用的遇水膨胀止水条(胶)应具有缓胀性能,7d的净膨胀率不宜大于最终膨胀率的60%,最终膨胀率宜大于220%;

(5)采用中埋式止水带或预埋式注浆管时,应定位准确、固定牢靠。

3质量标准《地下防水工程质量验收规范》(GB50208-2011)

1、主控项目

(1)后浇带用遇水膨胀止水条或止水胶、预埋注浆管、外贴式止水带必须符合设计要求。

(2)补偿收缩混凝土的原材料及配合比必须符合设计要求。

(3)后浇带防水构造必须符合设计要求。

(4)采用掺膨胀剂的补偿收缩混凝土,其抗压强度、抗渗性能和限制膨胀率必须符合设计要求。

2、一般项目

(1)补偿收缩混凝土浇筑前,后浇带部位和外贴式止水带应采取保护措施。

(2)后浇带两侧的接缝表面应清理干净,再涂刷混凝土界面处理剂或水泥基渗透结晶型防水涂料;后浇混凝土的浇筑时间应符合设计要求。

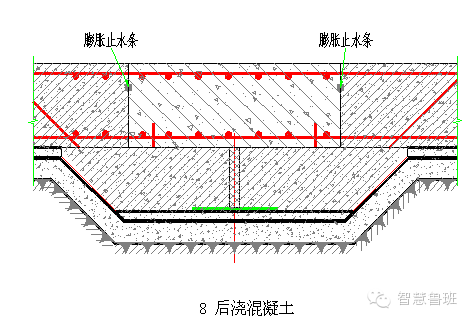

(3)遇水膨胀止水条应具有缓膨胀性能;止水条与施工缝基面应紧贴,中间不得有空鼓、脱离等现象;止水条应牢固地安装在缝表面或预留凹槽内;止水条采用搭接连接时,搭接宽度不得小于30mm。遇水膨胀止水胶应采用专用注胶器挤出粘结在施工缝表面,并做到连续、均匀、饱满,无气泡和孔洞,挤出宽度及厚度应符合设计要求;止水胶挤出成型后,固化期内应采取临时保护措施;止水胶固化前不得浇筑混凝土。预埋注浆管应设置在施工缝断面中部,注浆管与施工缝基面应紧贴固定牢靠,固定间距宜为200mm-300mm;注浆导管与注浆管的连接应牢固、严密,导管埋入混凝土内的部分应与结构钢筋绑扎牢固,导管的末端应临时封堵严密。外贴式止水带在变形缝与施工缝相交部位宜采用十字配件;外贴式止水带在变形缝转角部位宜采用直角配件。止水带埋设位置应准确,固定应牢靠,并与固定止水带的基层密贴,不得出现空鼓、翘边等现象。

(4)后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不得少于28d。4安全技术措施1、进入现场,必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用具。

2、夜间施工应有足够的照明,临时电线必须架空在2.5m高以上。

3、使用振动机前应检查:电源电压,输电必须安装漏电开关;保护电源线路是否良好,电源线不得有接头;机械运转是否正常。振动机移动时,不能硬拉电线,更不能在钢筋和其他锐利物上拖拉,防止割破拉断电线而造成触电伤亡事故。

4、所有电气设备的修理拆换工作应由电工进行,严禁混凝土操作工自行拆动。

5、防水工程中不得采用现行国家标准《职业性接触毒物危害程度分级》GB 50448中划分为Ⅲ级(中度危害)和Ⅲ级以上毒物的材料。

6、使用易燃材料时,应严禁烟火。5绿色施工1、应严格按照施工工艺流程操作,避免返工和浪费。2、施工过程中的止水材料采购应严格计划,避免多进,节约材料。3、施工过程中产生的混凝土废渣、防水材料料头、包装物等,应分类收集,分类处理。

后浇带,技术交底
