优秀的墙体砌筑施工方法,收藏备用!

一、砌体施工常见的错误做法和较好做法比较说明

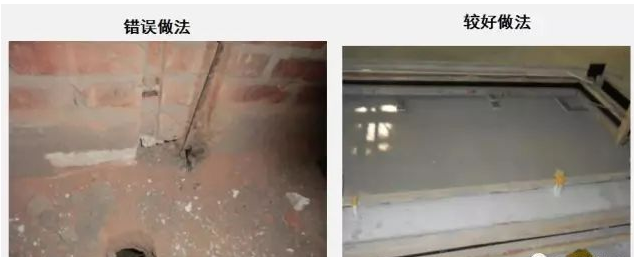

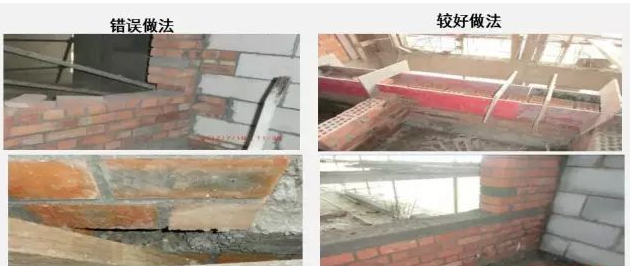

错误做法:窗台板未伸入墙体,与砌体形成断面。该部位后期易出现八字裂缝且存在冷缝渗漏隐患。

较好做法:在砌筑达到窗台板标高后支模浇筑窗台板,厚度不小于10cm,伸入墙体不小于20cm,避免后期出现开裂及渗漏。

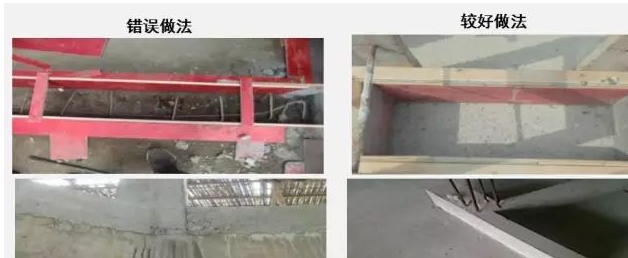

错误做法:窗台板工序倒置,采用预留口进行后期浇筑,浇筑较难密实,存在渗漏隐患。

较好做法:在砌筑达到窗台板标高后支模浇筑窗台板,厚度不小于10cm,伸入墙体不小于20cm,避免后期出现开裂及渗漏。

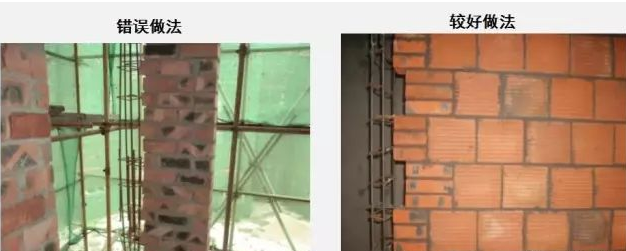

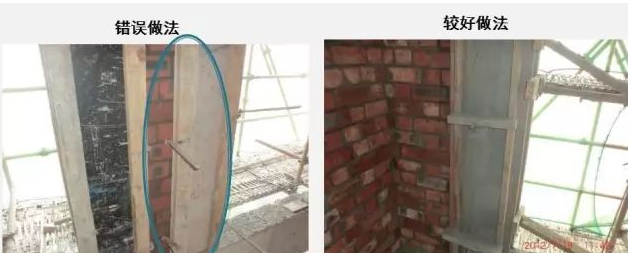

错误做法:构造柱采用步步紧穿透墙体固定模板,破坏砌体结构稳定。

较好做法:构造柱内设置对拉螺杆固定模板,避免破坏墙体,抹灰施工前对螺杆洞进行封堵。

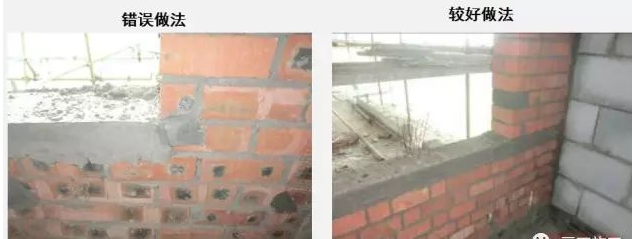

错误做法:斜顶砖组砌不密实,斜顶角度过大,较长墙体斜顶采用同向方式组砌,后期该部位易开裂。

较好做法:斜顶砖应组砌密实,角度宜为4560度,当墙体较长时应采用倒八字双向砌筑,中间部位采用成品三角块放置。

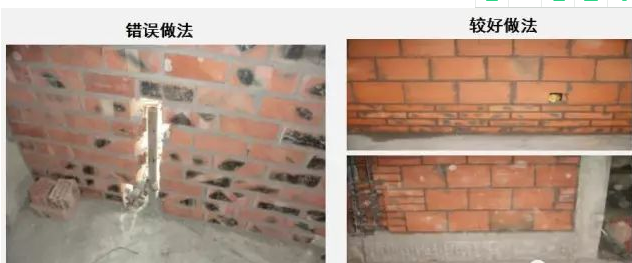

错误做法:页岩空心砖直接组砌,根部未设置实心板材或素砼反坎。

较好做法:空心砌体及轻质填充材料应在根部砌筑不少于3皮实心板材或湿区需浇筑砼反坎。

错误做法:反坎二次浇筑前,楼板面未凿毛,反坎内垃圾未清理,浇筑后易出现施工冷缝。

较好做法:反坎浇筑前楼板面进行凿毛处理并洒水湿润,充分振捣,提升反坎成型质量。

错误做法:湿区管线及等电位破坏砼反坎,存在渗漏隐患。

较好做法:水电管线及设备等电位直接预埋于砼反坎,避免二次破坏。

错误做法:构造柱与砌体交接面未设置马牙槎,降低构造柱抗震、抗裂性能。

较好做法:构造柱马牙槎采取先退后进,隔皮进退,构造柱拉结筋按每50cm高度进行留置、拉结筋进入砌体内长度为500mm。

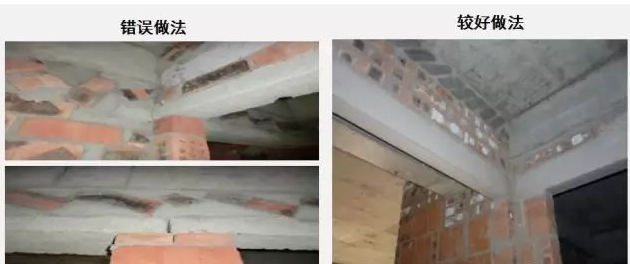

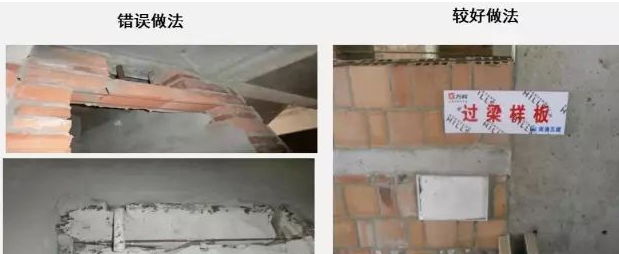

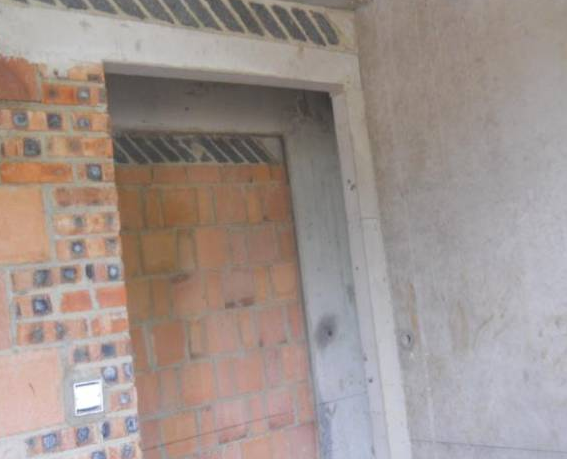

错误做法:门预制过梁搭接长度较短,稳定性不足。

较好做法:因尺寸限制,门过梁搭接长度不足20cm可采用现浇结构,确保门过梁稳定性。

错误做法:砌块之间灰缝大小不一,且饱满度不满足要求,形成瞎缝、通缝,后期易造成墙体空鼓。

较好做法:加强砌筑施工管理,保证灰缝无瞎缝、通缝,提高砌筑质量。

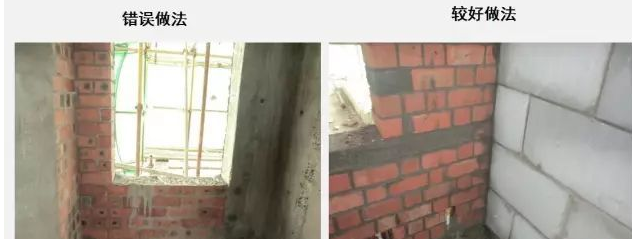

错误做法:砌筑洞口未按照要求进行预制块留置,后期进行窗扇安装易造成墙体开裂破坏,且窗扇稳定性不满足要求。

较好做法:在砌筑墙体时设置预制块,上下两块离端部不小于20CM,中间预制块距离不大于60CM,确保窗扇安装固定满足设计要求。

错误做法:大于30预留洞口未设置混凝土过梁,预留洞口稳定性不足,易导致墙体开裂。

较好做法:大于30cm洞口设置混凝土过梁。

二、提升砌筑质量优秀做法

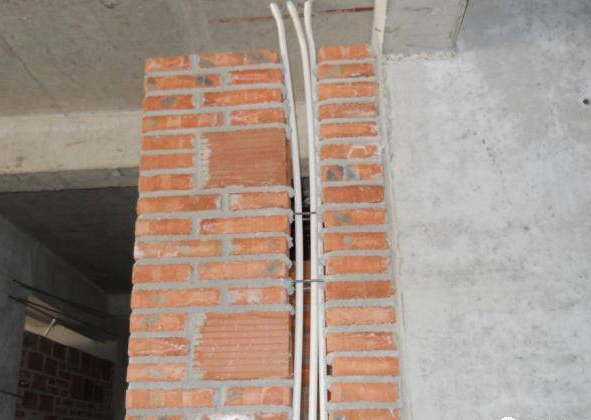

100、120墙体如有管线可设置构造柱,管线从构造柱内引上,避免后期墙体开槽破话前提结构。

门边短垛砌体墙组砌难度较大,且后期易开裂变形,为提高短垛稳定性可采用现浇结构替代。

因页岩烧结砖较脆,开槽易破坏墙体,定制专用穿管页岩砖,避免墙体后期开槽。

砌筑完成后,定期进行灰缝养护,避免水泥砂浆收缩导致灰缝开裂。

砂加气设置有效防雨覆盖,控制砂加气含水率,避免砂加气含水率过高导致后期抹灰面开裂。

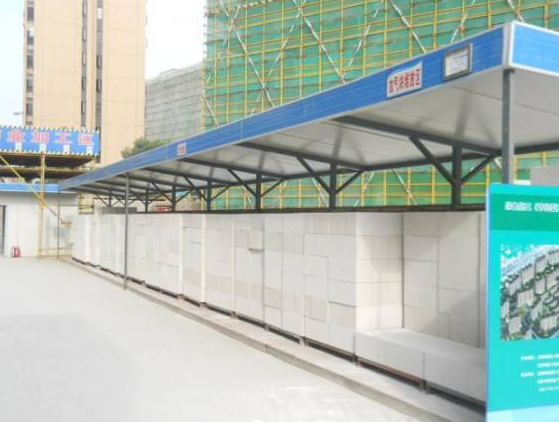

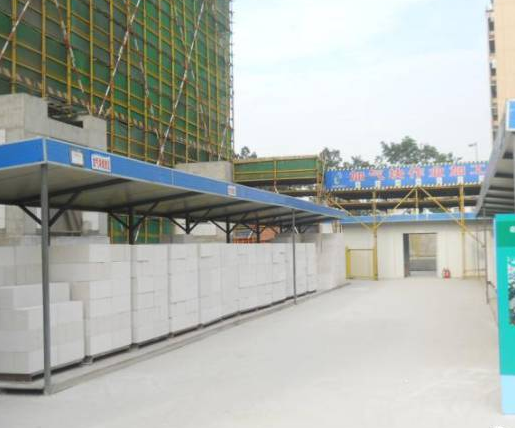

场地内设置砂加气集中加工区,避免楼层切割到粉尘污染。

场地内砂加气块搬运使用专门车辆进行运输,避免施工现场二次调运对加气块的破坏,降低了材料破损率。

砌筑工程,墙体砌筑
