保温板薄抹灰外墙外保温施工工艺

保温板、薄抹灰、外墙外保温施工技术作为其主要代表,已经广泛应用于建筑工程中。为了规范保温板、薄抹灰、外墙外保温工程的技术要求,施工工艺、试验以及验收方法,保证外墙外保温工程质量,北京市住房和城乡建设委员会、北京市质量监督局联合发布了《保温板薄抹灰外墙外保温施工技术规程》标准号:DB11/T 584-2013。

本文以模塑聚苯保温板薄抹灰外墙外保温为例,对外墙外保温施工工艺进行了详细示范:以便于施工技术人员、操作人员学习和掌握。

外保温系统的基本介绍

保温板、薄抹灰、外保温系统主要由粘结层、保温层、辅助联接件、底层、增强材料、面层饰面层等组成,保温板、薄抹灰、外墙外保温有严格的技术要求,其性能要求可以概括为6个方面,分别为:保温有效、联结可靠、防火安全、使用耐久、防水透气、外表美观。

外保温工程在使用合格系统材料的基础上,还需要专业的队伍,按照严格的施工工艺施工,才能做出高质量的外保温产品,本文以模塑聚苯板为例,对保温板、薄抹灰、外墙外保温施工工艺进行详细示范。

外保温系统主要施工工艺有:施工准备、基面处理、放线、安装起步托架、配制胶粘剂、粘贴翻包玻纤网、粘贴保温板、安装防火隔离带、保温板修整、安装锚栓、配制抹面胶浆、特殊节点处理、抹底层抹面胶浆铺设玻纤网、抹面层抹面胶浆、外饰面作业。

外保温系统施工工艺详解

一、施工准备

保温板进场后,应远离火源,保温板宜在库或棚内存放,注意通风防潮,严禁雨淋。如露天存放,应采用不燃材料完全覆盖,标注好材料名称,准备好其他材料,也应妥善保管。外保温系统要求所有材料应具有很好的相容性,从而使外保温构造有机结合成一个整体,因此,外保温材料应系统配套供应,由一个供应商对系统产品质量负全责。

材料进场,应按要求在施工现场抽样复验,复验应为见证取样送检。

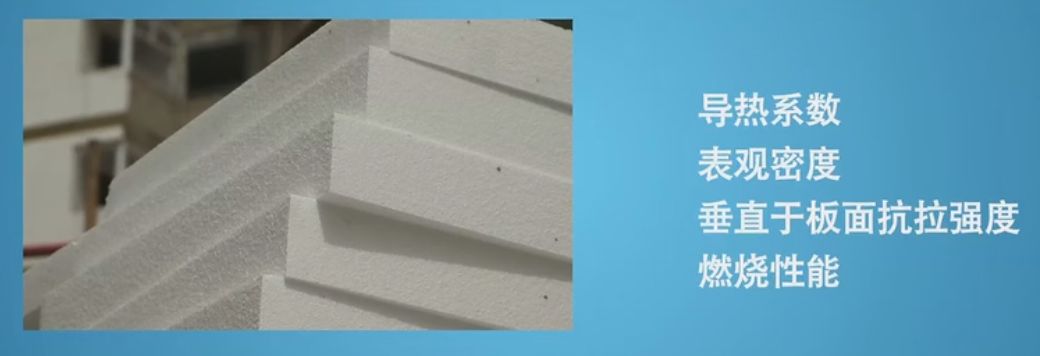

其中,保温板应复验导热系数、表观密度、垂直于板面抗拉强度、燃烧性能。

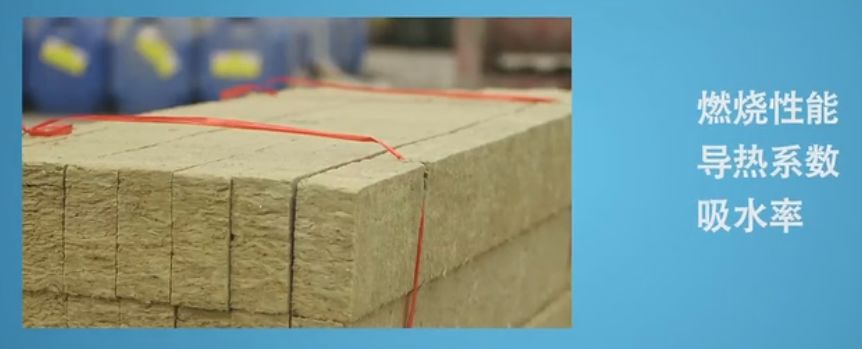

隔离带应复验燃烧性能、导热系数、吸水率。

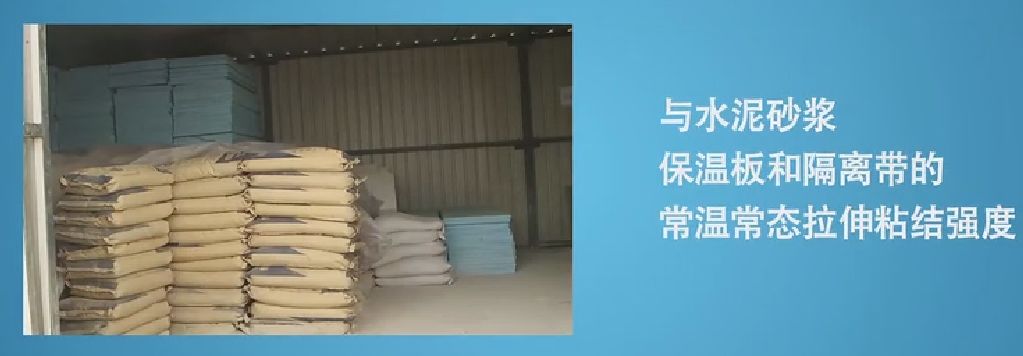

胶粘剂应复验与水泥砂浆保温板和隔离带的常温常态拉伸粘结强度。

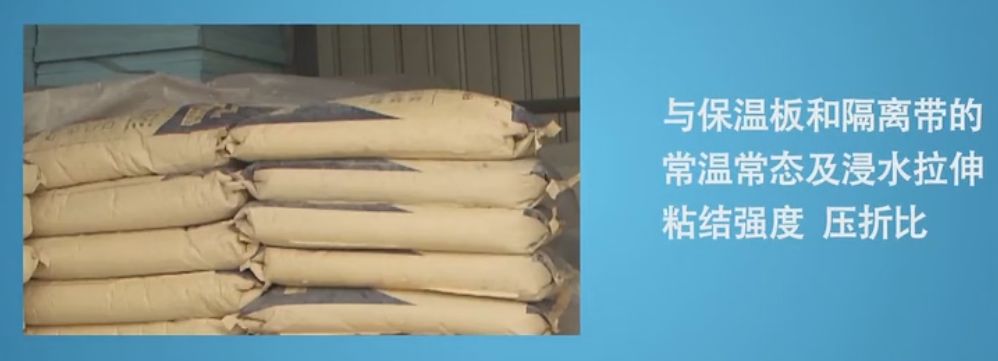

抹面胶浆应复验与保温板和隔离带的常温常态及浸水拉伸粘结强度、压折比两项指标。

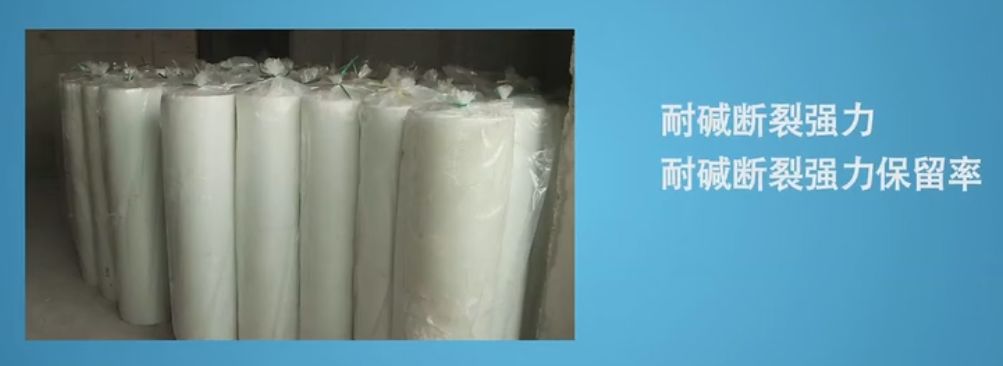

玻纤网应复验耐碱断裂强力、耐碱断裂强力保留率两项指标。

所有材料在见证取样检验合格后,方可使用。准备好外保温使用的施工机具,包括磅秤、电动搅拌器、电锤或电钻、墨斗、抹子、阴阳角抹子、水平尺、两米靠尺、裁刀、钢丝刷、棕刷等。

二、基面处理

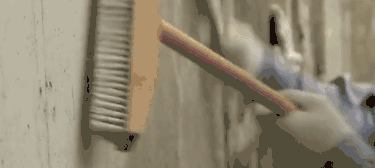

在进行基面处理时,墙面的残渣和脱模剂应清理干净,

墙面平整度超差部分,应剔凿或修补。

伸出墙面的设备和管道联接件应安装完毕,窗框、阳台栏板和预埋件均应安装完毕。

三、放线

在阴角、阳角、阳台栏板和门窗洞口等部位,挂垂直线或水平线等控制线。

四、安装起步托架

为了有效的保护保温板底部,并使保温板安装在同一水平线上,可以在保温板的起始位置,安装起步托架。

五、配制胶粘剂

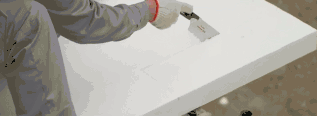

粘贴保温板是外保温最重要的环节,粘贴的好坏直接关系到外保温系统的安全。因此,必须有良好的胶粘剂,胶粘剂必须配比准确,拌和均匀,

配制胶粘剂时,应用电动搅拌器搅拌均匀,

一次的配制量,控制在60分钟内用完。

六、粘贴翻包玻纤网

保温板安装的起始部位及门窗洞口、女儿墙等收口部位,预粘贴翻包玻纤网,翻包玻纤网的宽度应为保温板厚加200mm,长度应根据施工部位具体情况确定。

七、粘贴保温板

保温板粘贴分为条粘法和点框法,基面平整度好时,用条粘法粘贴。基面平整度较差时,用点框法粘贴,在保温板的四周抹胶黏剂,中间抹梅花点。

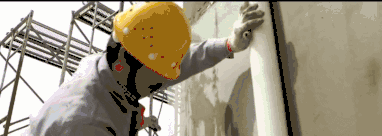

应注意粘结面积率,粘结面积率至少不少于40%,当采用酚醛泡沫板时,不能低于50%。粘板时应轻揉、均匀挤压板面,每粘完一块板,用2米靠尺将相邻板面拍平,

及时清除板边缘挤出的胶黏剂,板与板之间应无碰头灰,粘板按水平顺序进行,上下应错缝粘贴,阴阳角处应做错茬处理。

粘贴保温板(窗口)

清理窗框洞口,

窗框口预粘翻包玻纤网,

裁切好窗洞用的刀把保温板,保温板的拼缝位置不得在窗口的四角处,窗脚处应使用刀把保温板,将窗口粘贴好保温板。

粘贴保温板(空调板)

为防止热桥,空调板用保温板包裹。

八、安装防火隔离带

预制好防火隔离带,防火隔离带使用不燃材料(这里使用的是岩棉带),防火隔离带的安装与粘贴保温板同步,自下而上顺序进行,及在粘好保温板的墙面上,接着粘贴岩棉防火隔离带,不允许采用粘贴保温板时,预留出防火隔离带位置,然后再填塞岩棉带的做法,隔离带与墙面的粘结采用满粘粘贴,隔离带与保温板之间拼接严密,隔离带接缝应与上下部位保温板接缝错开,错开距离不应小于200mm,每段隔离带长度不宜小于400mm。

九、保温板修整

板缝应拼严,缝宽超出2mm时,用相应厚度的保温板片或者发泡聚氨酯填塞,隔离带与保温板之间的缝隙,用发泡聚氨酯填充。

拼缝高差小于1.5mm时,模塑版或挤塑板应用砂纸或用专用打磨机具打磨平整,打磨后清除表面漂浮颗粒及灰尘。拼缝高差大于1.5mm时,硬泡聚氨酯板酚醛板应取下重新粘贴。

十、安装锚栓

保温板粘贴24小时之后,方可进行锚栓安装,应根据不同的基层墙体,来选用相应的锚栓及施工方式。空心钻砌块、轻骨料混凝土、加气混凝土墙,不能采用敲击式锚栓,应用旋入式锚栓。

在钢筋混凝土上的锚固,使用敲击式锚栓,可采用冲击钻或电锤打孔,钻孔深度应符合设计和相关标准的要求,锚栓应使用金属钉锚栓,采用敲击式时,要先放张塞,然后再将螺钉敲入。

防火隔离带使用的锚栓应位于隔离带中间高度,距端部不应大于100mm,锚栓间距不应大于600mm,每段隔离带上的锚栓数量至少应有两个。锚栓宜安装于保温板边角相接处,宜使锚栓压住保温板角,防止翘曲。

锚栓的数量:24米一下,不安装;24米至60米,每平米不少于4个,60米以上,每平米不少于6个。但保温板为酚醛泡沫板时,无论建筑物标高多少,均需要安装锚栓,60米以下:每平米不少于4个,60米以上:每平米不少于6个。

十一、做抹面层、配制抹面胶浆

抹面胶浆应按照比例配制,应做到剂量准确、机械搅拌、搅拌均匀。一次的配制量宜在60分钟内用完,超过可操作时间后,不得再用。

十二、特殊节点处理

粘贴好预先贴上的翻包玻纤网,

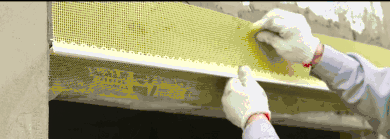

在隔离带位置加铺增强玻纤网,增强玻纤网先于大面玻纤网铺设,上下超出隔离带宽度,不应小于100mm,左右可对接,但对接位置离隔离带拼缝位置不应小于100mm,在阳角处安装护角。

窗口收口的处理要认真仔细,首先应沿着弹线切掉多余的保温板,并打磨平整。

然后在窗口小四面角用玻纤网加强,尺寸为400mm*聚苯板厚度,窗洞口四角处沿45度方向,加铺400mm*200mm增强玻纤网。

窗口阳角也要安装护角。

在窗口上沿安装预制专用滴水岩,在窗台上安装专配的窗台板。

十三、抹底层抹面胶浆铺设玻纤网

将底层抹面胶浆均匀涂抹于保温表面,厚度为3mm左右,将玻纤网放置于抹面胶浆上,用抹子由中央向四周展平,遇有搭接时,搭接宽度不得小于100mm。

十四、抹面层抹灰胶浆

在底层抹面胶浆凝结前,用抹面胶浆罩面,厚度为2mm左右,抹面胶浆表面应平整,玻纤网不得外露,抹面胶浆总厚度控制在5mm左右,

首层及其他需要加强部位,按上述做法在面层抹面胶浆完成后,再加铺一层玻纤网,并加抹一道抹面胶浆,抹面胶浆总厚度控制在7mm左右。

十五、外饰面作业

待抹面层达到饰面施工要求时,可进行外饰面作业,具体施工方法和厚度,按相关施工标准进行。

至此,外保温施工完成。

外保温系统作为建筑节能工程的重要组成部分,施工质量关系到与基层墙体的连接安全性能和使用耐久性能,更关系到建筑的节能效果,因此,北京地区的施工单位和监理单位应严格按照《保温板薄抹灰外墙保温施工技术规程》标准号:DB11/T 5842013的要求,进行施工和验收,确保外保温系统的工程质量。除保温板、薄抹灰做法外,其他做法外保温系统的施工和验收也应按照相应技术标准进行。

随着城市建设节能减排、可持续发展等环保政策的提出,其他省市也应该严格遵守本地的外保温系统相关规范技术标准的要求。同时,装配式建筑施工已成为建筑产业化的发展趋势,具有非常广阔的发展前景。

保温板薄抹灰,外墙外保温施工
