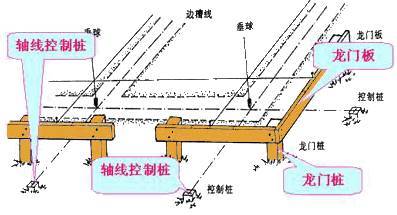

一、怎样控制高层建筑的轴线、标高和垂直度?

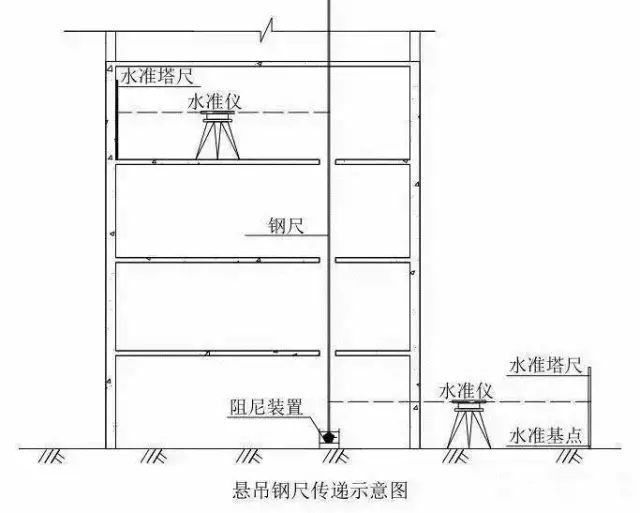

答:在底层设置控制线,同时在各楼层设置200*200毫米的放线洞若干个(放线洞位置对准底层的控制线),在放线洞上侧架好垂直激光垂直仪器进行打点放线,用控制线来控制每层的轴线、垂直、标高,多加以复核控制,偏差很小。
二、混凝土多长时间才能拆除模板
混凝土结构浇筑后,达到一定强度,方可拆模。主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:
1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;

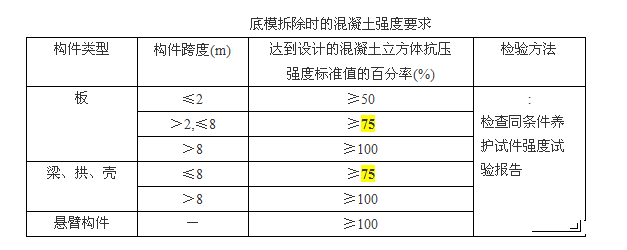

2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):
板及拱:
跨度为2m及小于2m 50%
跨度为大于2m至8m 75%
梁(跨度为8m及小于8m) 75%
承重结构(跨度大于8m) 100%
悬臂梁和悬臂板 100%
3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。施工中不得超载使用,严禁堆放过量建筑材料。当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
三、混凝土浇筑时应注意哪些问题?
1.混凝土浇筑前仓面要清理干净,浇筑面验仓合格后才允许进行混凝土浇筑;
2.为保证新老混凝土施工缝面结合良好,在浇筑第一层混凝土前,应铺与混凝土同标号的水泥砂浆2㎝~3㎝,铺设的砂浆面积应与混凝土浇筑强度相适应,铺设厚度要均匀,避免产生过厚或过薄现象;
3.混凝土的浇筑应采用平铺法或台阶法施工,严禁采用滚浇法,应按一定厚度、次序、方向、分层进行,且浇筑层面平整,浇筑墙体时应对称均匀上升,浇筑厚度一般为30㎝~50㎝;
4.混凝土浇筑应先平仓后振捣,严禁以振捣代替平仓。振捣时间以混凝土粗骨料不再显著下沉,并开始泛浆为准,将混凝土内的气泡振捣出,避免振捣时间太短或过长,造成欠振、漏振及过振,振捣完应慢慢拔出,严禁速度过快。混凝土的振捣半径应不超过振捣器有效半径的1.5倍,应将振捣器插入下层混凝土5㎝左右,不应过深,以免造成下层混凝土的过振;
5.混凝土浇筑期间,如表面泌水较多,应及时清除,并采取措施减少泌水。严禁在模板上开孔赶水,以免带走灰浆;
6.在混凝土浇筑过程中,尤其是浇筑顶板,应设置位移变形观测点,设专人定期观测模板是否偏移,设专人检查、加固模板;
四、标高,一个简单却容易搞混的事情!!!
分类:标高按基准面选取的不同分为绝对标高和相对标高。
(1)绝对标高
绝对标高:是以一个国家或地区统一规定的基准面作为零点的标高,我国规定以青岛附近黄海的平均海平面作为标高的零点;所计算的标高称为绝对标高。
(2)相对标高
相对标高:以建筑物室内首层主要地面高度为零作为标高的起点,所计算的标高称为相对标高。
① 建筑标高
建筑标高:在相对标高中,凡是包括装饰层厚度的标高,称为建筑标高,注写在构件的装饰层面上。
② 结构标高
结构标高:在相对标高中,凡是不包括装饰层厚度的标高,称为结构标高,注写在构件的底部,是构件的安装或施工高度。
层高=净高+楼板厚度。
据建筑中楼地面面做法里的面层厚度而定

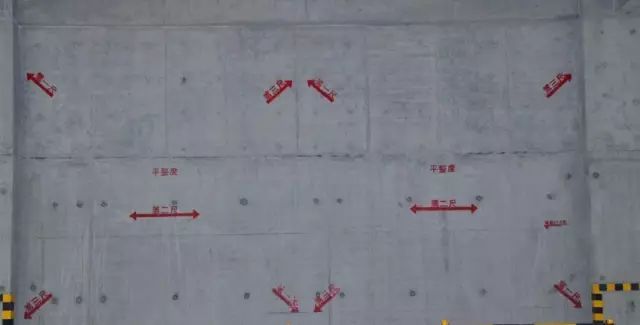

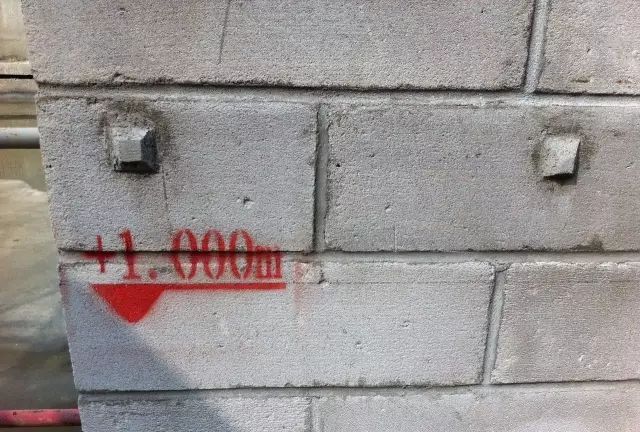

1、在进行结构施工时,一般放结构50线,即从楼层结构面上返50,在混凝土浇筑时,以此来控制楼层标高和混凝土浇筑厚度。但此高度一般有0-5误差不等。原因是:此标高通常做在钢筋上,混凝土浇筑时钢筋被铙动,产生误差。
2、建筑50线一般用以装修工程,以便控制建筑地面,窗台标高。也可采用建筑1000线,省得弯腰去测量,完全由个人喜好而定。建筑50线一般比较精确,由结构50线而产生的误差,也在地面施工时,通过建筑50线来纠正。

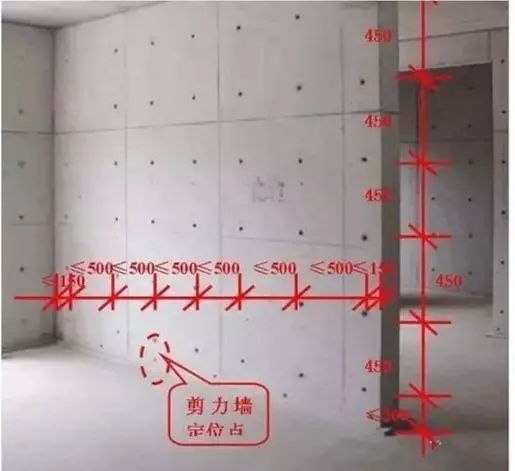

3、墙柱50线是指墙柱边界的500毫米线,用来控制墙体,柱子的位置,表示墙体的位置正确。简单明了。
建筑一米线是什么意思,关于标高控制需注意那些问题?
最佳答案:建筑一米线就是从建筑做法面上(不应该是从结构面向上算,而是由标高线来控制各个面)加上一米,比如说二楼建筑地面标高为5.9m,结构顶面标高是5.85m,那么二楼的建筑一米线就是6.9m,因为这些标高应该都是从基准标高直接引测的,不会是从地面向上量1.05m
结构标高也是在结构施工期间用基准标高在钢筋等比结构板标高高的地方引一个控制线,这个线也是建筑标高线,在施工过程中向下量,这时记得加上建筑做法就对了。
标高控制从几个方面:
1、仪器精度、每年在校定,以免因仪器造成误差;
2、注意卫生间等标高变化部位,极容易出错;
3、减少传递,减少误差积累;
