一、主体工程

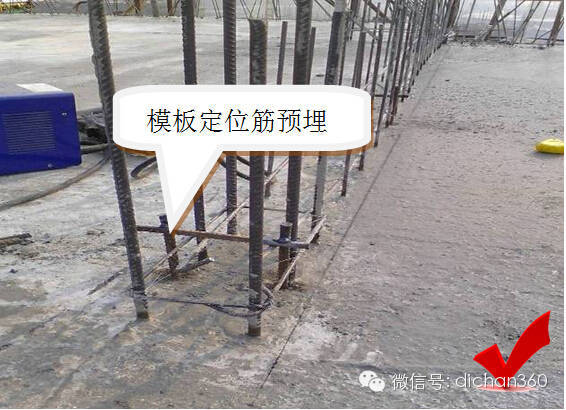

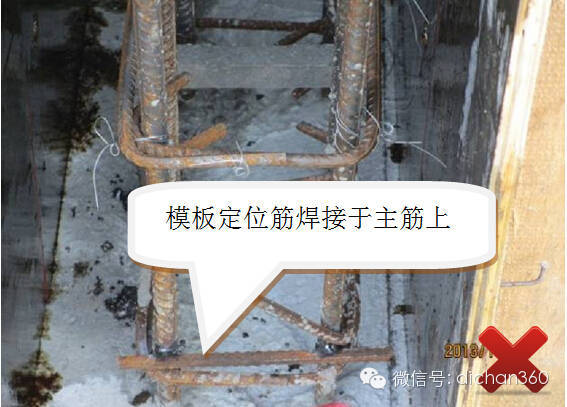

1、钢筋绑扎必须满绑,严禁跳绑、漏绑;直径ф14的钢筋必须采用绑扎连接,禁止采用电渣压力焊;模板定位筋要求砼浇筑前预留插筋,严禁直接焊接在主筋上。

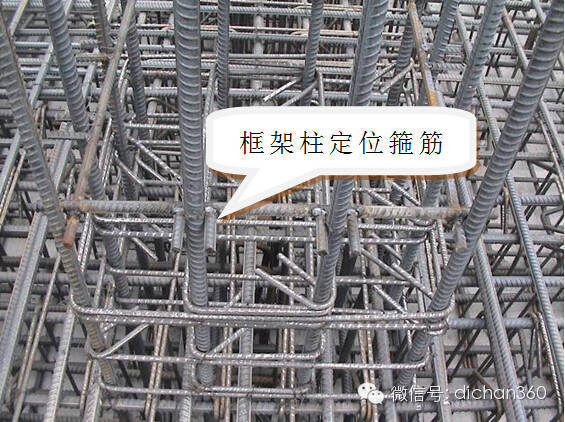

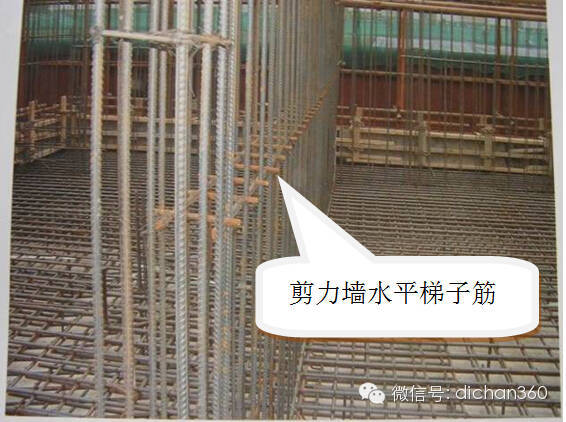

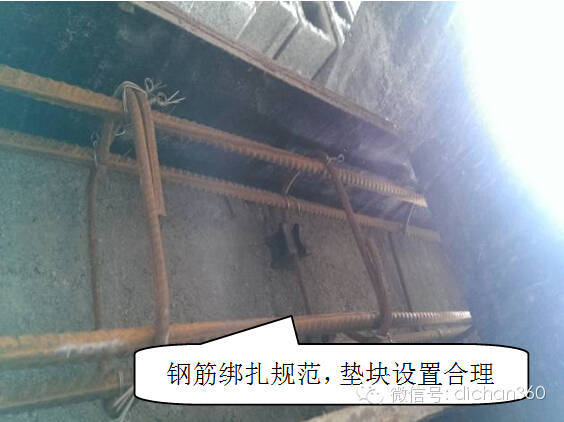

2、为避免剪力墙、柱钢筋移位,要求至少设置两道水平定位钢筋,如剪力墙的水平梯子筋和框架柱的定位箍筋(如能控制到位,剪力墙上梯子筋可不设置,非强制要求),中部、顶部各一道。

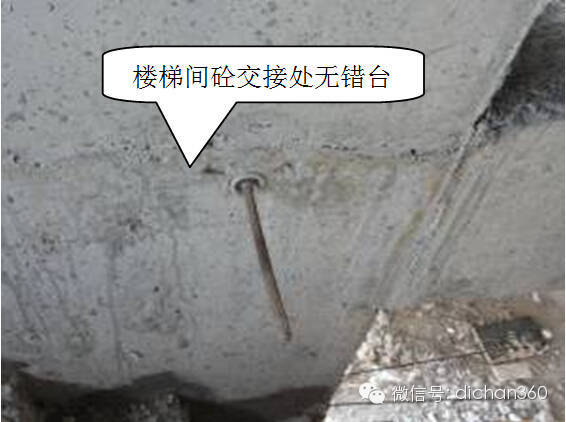

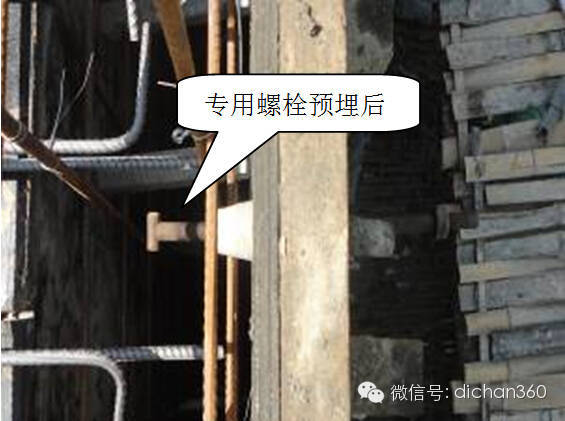

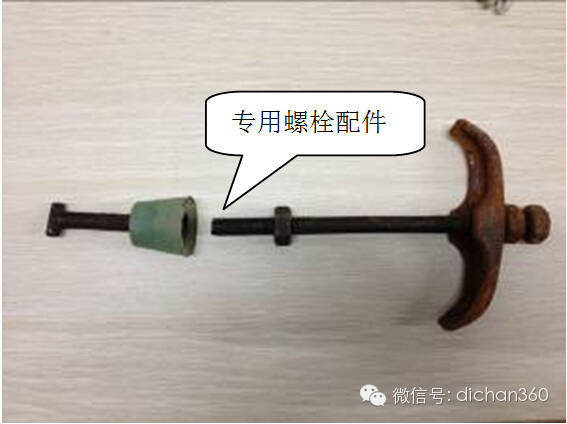

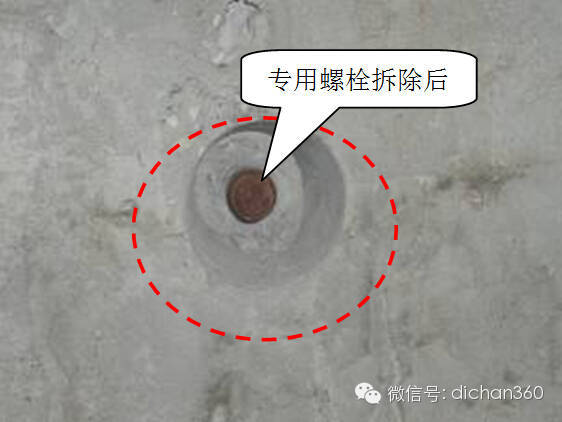

3、任何情况下顶模不少于3套、墙模不少于2套。剪力墙不得少于五道拉杆(按2.85米的标准层高计算),外墙或楼梯间内层间砼接茬部位易出现错台、漏浆问题,要求在下层砼浇筑前在梁或墙内统一预埋专用螺栓(如下图),同时将该部位的外侧模板下返100-150mm,配合海绵条的使用,保证该部位模板加固紧固严密,杜绝漏浆、错台现象发生。

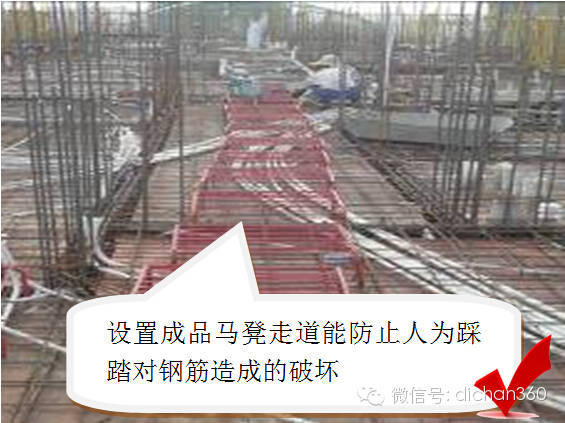

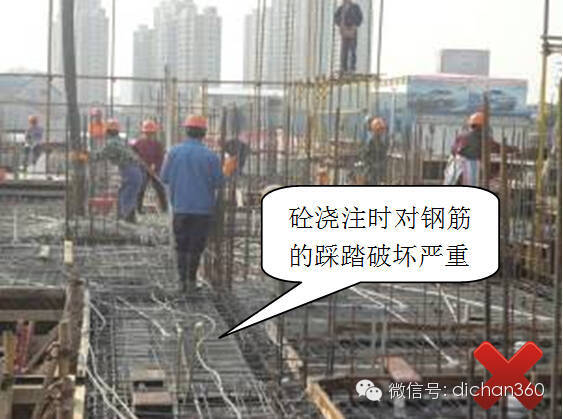

4、顶板砼浇筑时应对钢筋采取保护措施,以防踩踏变形,如用钢管跳板搭设临时通道、在钢筋网上铺设木跳板、设置成品马凳等,浇筑时指派专人监管,及时对变形移位的钢筋进行恢复。

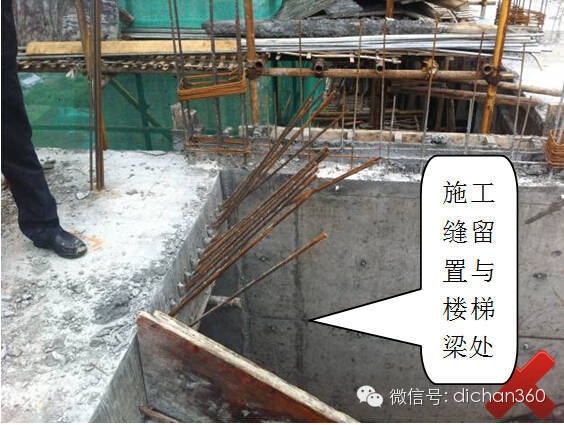

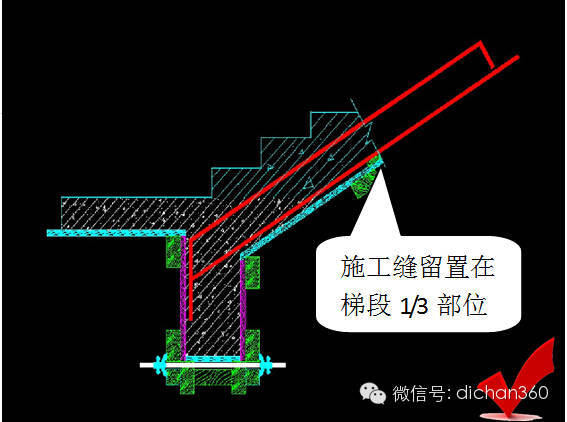

5、楼梯施工缝必须留置在楼梯段1/3的部位,严禁再留置于楼梯梁处,同时控制好钢筋的保护层厚度。
6、墙、柱等层间砼施工缝处必须进行凿毛处理,凿毛时间不得过早,统一要求为剪力墙筋绑扎完成后、墙模合模前,要求凿除表面浮浆,露出砼石子,并最终清理干净,保证接茬质量。

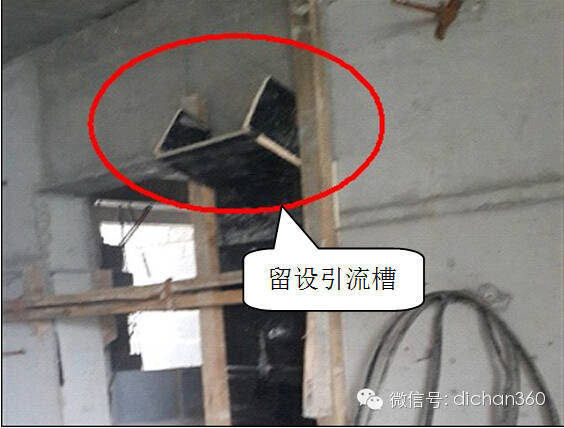

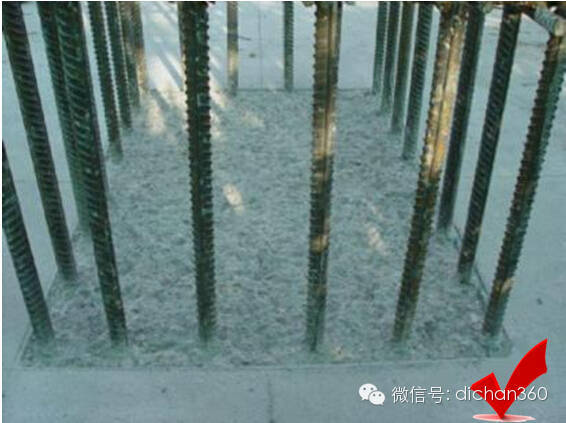

7、砼板带(或腰梁)、构造柱等按设计要求施工,入户门两侧必须设抱框柱。板带(或腰梁)植筋位置要计算准确,植筋牢固,分布筋按间距要求绑扎,合理设置垫块,保证纵筋位于板带(或腰梁)中心;浇筑构造柱砼时要求统一制作引流槽,过程中通过插入式振捣器配合模板敲击,保证振捣密实,模板拆除后剔除多余砼,保证最终成型美观。
8、公共部位二次结构施工与室内一样也要执行样板制,特别是水电预留及防火门洞口控制,要保证位置准确、大小一致;二次结构顶部严禁再采用细石砼塞缝的

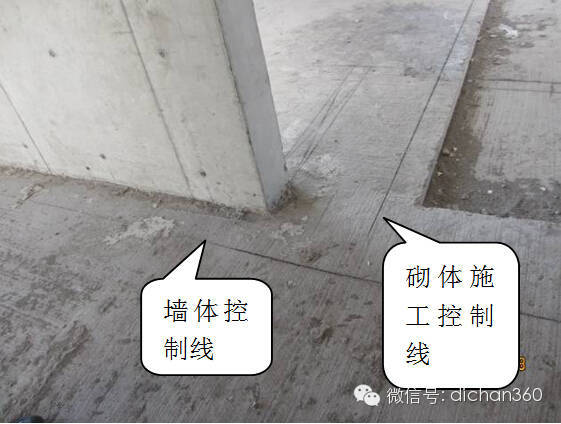

做法(当地有特殊要求的除外),统一改为斜砌(包括连锁砌块),斜砌角度为45~60,砌体工程砌筑完成7天后方可进行斜插砖砌筑。砌体施工前必须弹控制线(如上图),严禁随梁或墙直接砌筑,特别是飘窗及空调板等转角部位,并且在距墙边375px左右位置弹出墙体控制线,作为抹灰时打点套方的控制线。

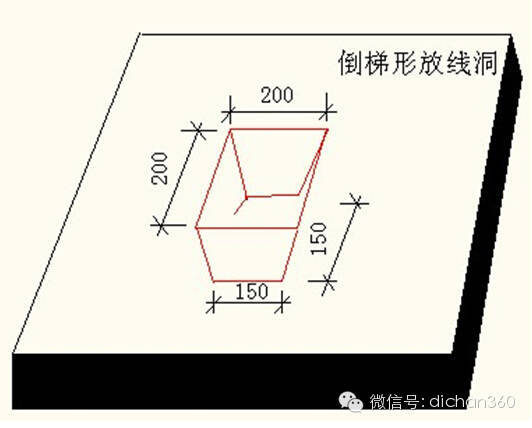

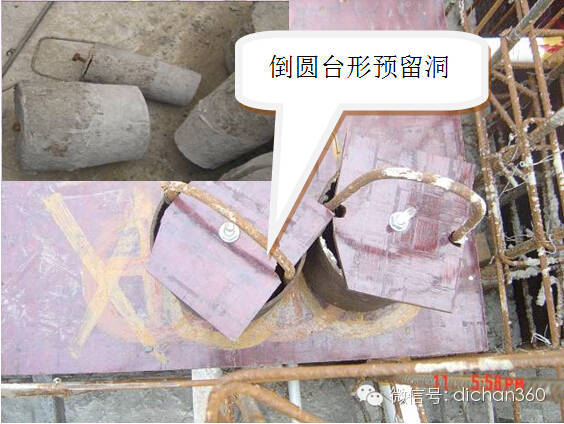

9、厨卫间主排水、排烟(气)道以及泵管、放线孔预留洞均采用倒梯形(或倒圆台)的定型模板留置。如泵管预留洞,上口统一要求为不大于300*300mm,下口为250*250mm;放线孔上口尺寸为不大于200*200mm,下口为150*150mm。
10、室内、外回填土严禁一次回填到位,须分层夯实,保证压实度符合设计要求,避免后期整体塌陷。
二、屋面工程

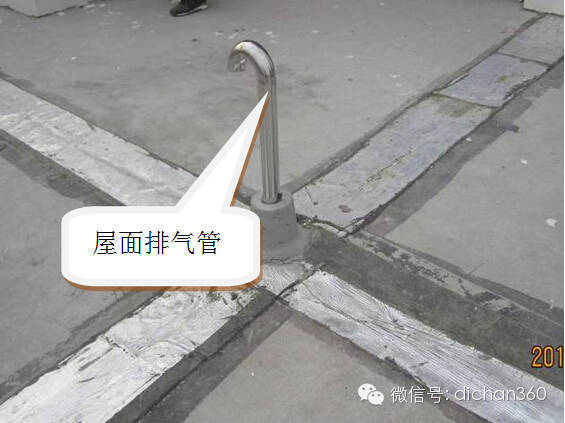

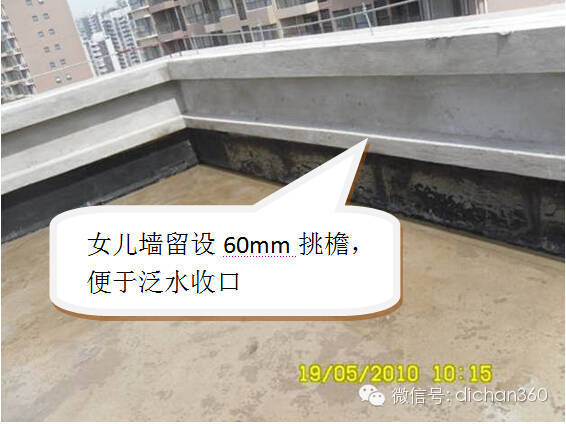

1、平屋面必须做成排气屋面,整体找坡≮2%,女儿墙、造型柱、排烟道等部位结构施工时要求统一挑出60mm宽挑檐(不得再留置凹槽,包括单元门及机房屋面),泛水收口全部置于挑檐下,严禁出现朝天缝。排气管设置在屋面找坡的最高处,要求必须使用不锈钢管,直径为75mm,其出屋面高度控制在500~600mm左右,排气管端部焊接圆弧弯头,根部设砼圆台,圆台直径和高度均控制200~250mm左右。
2、屋面防水上方必须设计砼刚性保护层(厚度至少40mm,内配4-6的双向钢筋网片,间距控制在150mm以内),保护层要留设分隔缝(包括女儿墙根部),单块面积不大于30m2,分隔缝先用沥青砂灌实,后用200mm宽卷材进行密封处理。

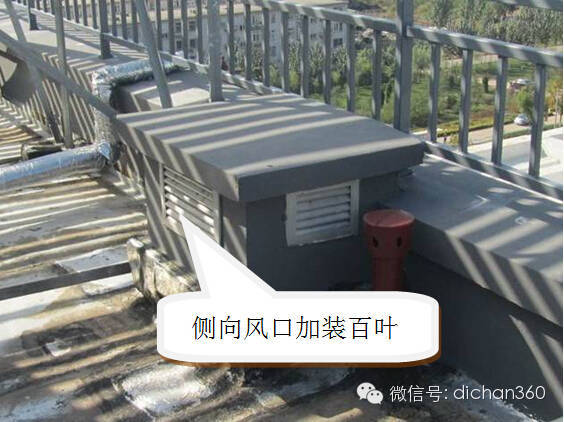

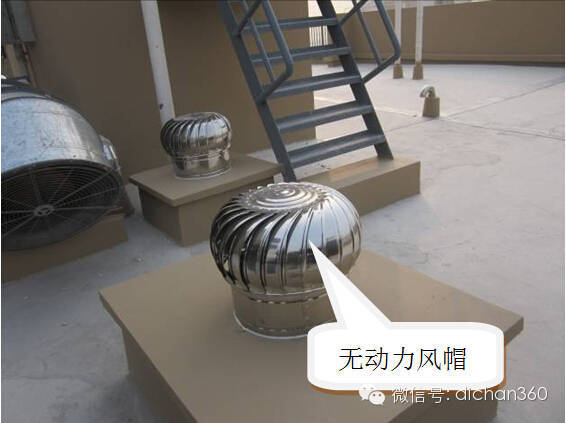

3、厨卫间出屋面排气管和排烟道:外露排气管统一要求使用铸铁管(一般管径100mm,外刷黑漆),排烟道使用实心砌体砌筑,侧向风口须加装铝质百叶或在顶部直接安装无动力风帽,二者高度均不得低于女儿墙或坡屋面最高点,在坡屋面上留置时高度控制600mm左右,烟道整体装饰风格与屋面或女儿墙保持一致。同时屋面消防管道保温外包裹材料规定统一选用热镀锌板,以增强耐久性。
4、在室外环境下,电梯机房钢爬梯耐久性差,且后期维护成本高,因此要求各公司在设计委托时全部改为现浇砼楼梯配不锈钢栏杆(如右图)。同时将阳台、空调板、屋面女儿墙等部位室外环境下栏杆全部改为喷塑不锈钢或其他同类型材质,严禁采用铁艺栏杆,且壁厚不低于2mm,以刚度大、不锈蚀、耐久性强为原则。
