桩基础及基坑支护施工验收资料图文详解

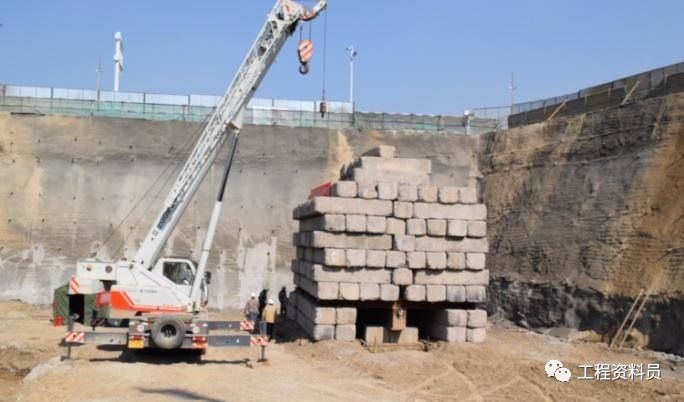

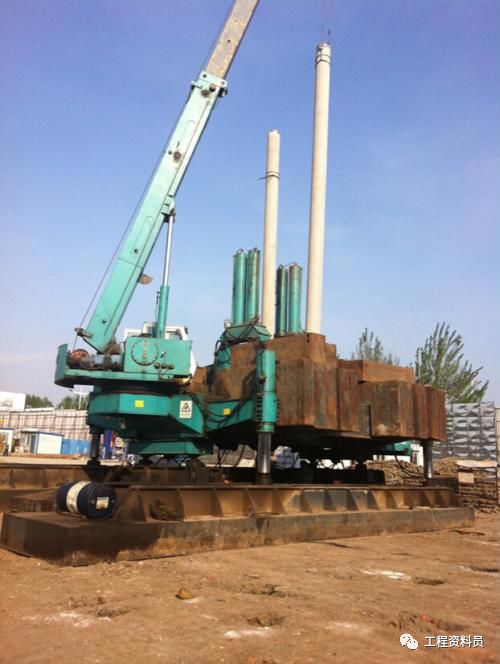

工程桩(静力压桩)工序:

图纸会审-桩位编号-桩机行走线图编制-桩基础施工方案编制-桩机进场-人员进场-管桩及桩尖朝霞和材料报审-质量技术交底-测量放线(定位和工程基线复核)-开工申请报告-试桩-打桩-桩基检测(承载力:高应变、静载)-土方开挖-截桩(截至设计桩顶高)-土方开挖后桩基复核并绘制相应的桩位偏移图-桩基检测(完整性:小应变)-检测如果不出现三类桩可以验收,如出现三(III)类桩则需补桩-检测合格并出具检测报告后-组织桩基础验收

测量放线报验(基线复核)

工程基线复核表

开工报告(单位工程)

工程开工,复工报审表

单位工程开工申请报告

开工报告(桩基子分部工程)

工程开工,复工报审表

桩基子分部工程开工申请报告、

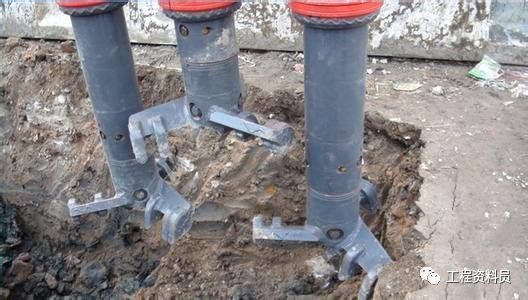

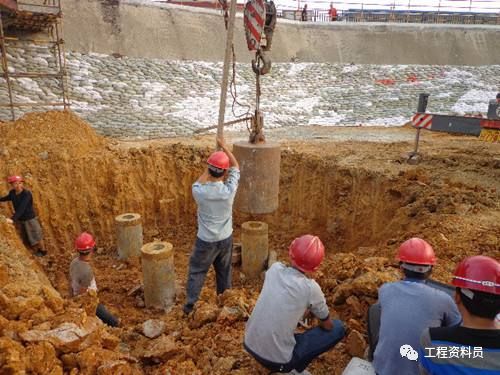

管桩,桩尖进场:

1.工程材料,构配件,设备报审表

2.数量清单

3.产品质量证明文件

试桩资料(确定施工参数)

1.工程报验申请表

2.静压混凝土预制桩,钢桩施工工艺试验记录表(试桩)

3.先张法预应力混凝土管桩质量检查及外观质量检验批验收记录表(管桩进场时做)

4.锤击,静压混凝土预制桩工程检验批质量验收记录表打桩时做此表)

5.隐蔽工程质量验收记录表

打桩资料:(试桩后,确定施工参数后进行)大规模打桩。

1.工程报验申请表

2.静压混凝土预制桩,钢桩施工记录表

3.先张法预应力混凝土管桩质量检查及外观质量检验批验收记录表

4.锤击:静压混凝土预制桩工程检验批质量验收记录表

5. 隐蔽工程质量验收记录表

土方开挖后

1.工程报验申请表

2.土方开挖后桩基础复检及桩质量检查表

3.桩位偏移图

桩基检测项目

1.高应变(静载)

2.小应变(反射波)

地下室:

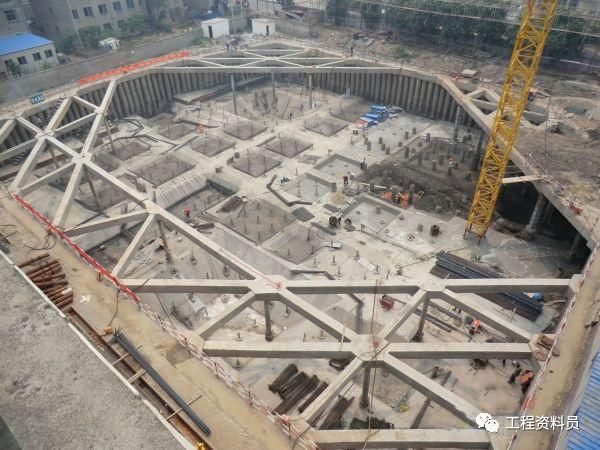

基坑支护工程的工序:

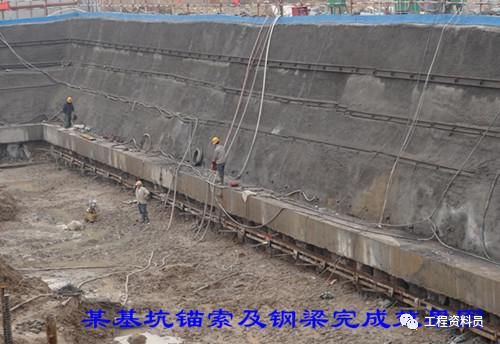

支护桩施工-冠梁施工-基坑土方开挖-锚索施工-腰梁施工-锚索张拉试验-上锚具,夹具。(灌注桩排桩施工)适用于深基坑。

搅拌桩施工-土方开挖(适用于浅基础)-锚杆施工-锚杆张拉试验-腰梁施工

放坡:

土方开挖-放坡-土钉打入边坡-边坡铺设钢筋网面并与土钉焊连形成整体钢筋网-喷射混凝土。

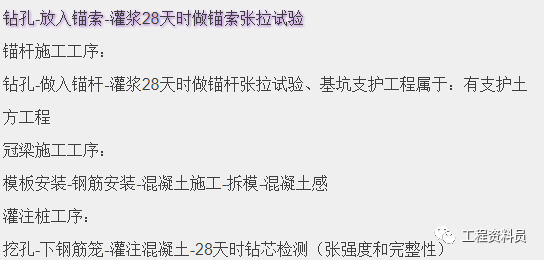

锚索施工工序:

资料:

锤击沉管灌注桩

施工记录:

锤击沉管混凝土灌注桩工程施工工艺试验记录表(试钻孔)

锤击沉管混凝土灌注桩工程施工记录表(大规模钻孔)

钢筋隐蔽工程质量验收纪录(下钢筋笼前)

混凝土坍落度检测

混凝土隐蔽工程验收纪录(浇筑混凝土时)28天时钻芯检测

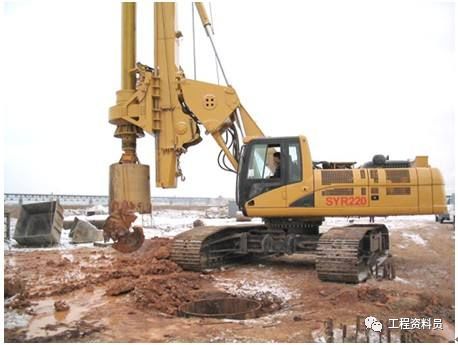

钻(冲)孔灌注桩:

1.泥浆护壁质量检查记录(钻孔过程中)

2.号钻(冲)孔桩成孔施工记录

3.号(钻)冲孔桩隐蔽验收记录

4.钻(冲,挖)孔桩钢筋笼安装隐蔽验收记录表(下钢筋笼前)

5.号钻(冲)孔桩地下连续墙灌注水下混凝土记录

6. 混凝土隐蔽工程质量验收记录(浇筑混凝土时)

7.钻(冲孔)灌注桩施工资料汇点表(所有灌注完成后)

检验批

1.混凝土灌注桩钢筋制作工程检验质量验收记录表(钢筋笼制作好时)

2.混凝土灌注桩检验批质量验收记录,(浇筑混凝土时)

内击式套管成孔灌注桩与锤击沉管不同的地方如下:

内击式套管成孔灌注桩施工工艺试验记录表(试钻孔)

内击试套管成孔灌注桩施工记录表(大规模钻孔)

钢筋隐蔽工程质量验收记录(下钢筋笼前)

混凝土隐蔽工程质量验收记录(浇筑混凝土时)

检验批:

混凝土灌注桩钢筋笼制作工程检验批质量验收记录表(钢筋笼制作好时)

混凝土灌注桩检验批质量验收记录(浇筑混凝土时)

送检的项目有:

试件:混凝土试件(浇筑混凝土时留)钢筋焊接试件(钢筋笼制作时送)

材料:钢筋(因为混凝土采用商品混凝土,所以混凝土不用送原材料及配合比)

搅拌桩:水泥和泥土搅拌而成的桩叫水泥土搅拌桩。

搅拌桩工序:准备水泥桩机就位钻孔(一边钻一边加水一边放水泥粉进行搅拌)成桩三天后做轻便触探检验

搅拌桩要做的资料:

施工记录

搅拌桩送检的项目有:水泥、水泥土试件、钢筋。

锚杆工序:

钻孔插入锚索(锚杆)注浆(水泥净浆)腰梁锚索张拉试验上锚具和夹具

锚索、杆、土钉资料:

锚杆(土钉)钻孔施工记录

锚杆(土钉)注浆施工记录

锚杆张拉施工记录

锚杆(土钉)隐蔽工程质量验收记录

锚杆及土钉墙支护工程检验批质量验收记录表

送检项目:锚索、锚杆、锚具、夹具、土钉、灌注(净浆)试件

腰梁、冠梁(先做冠梁再做腰梁)

冠梁工序:钢筋安装模板安装混凝土施工模板拆除混凝土观感

腰梁工序:模板安装钢筋安装混凝土施工模板拆除混凝土观感

模板安装

钢筋安装(钢筋隐蔽)钢筋加工工程检验

混凝土施工(混凝土工程浇灌审批表)

支护工程钢腰梁、混凝土腰梁检验批质量验收记录

送检项目:钢筋、混凝土试件

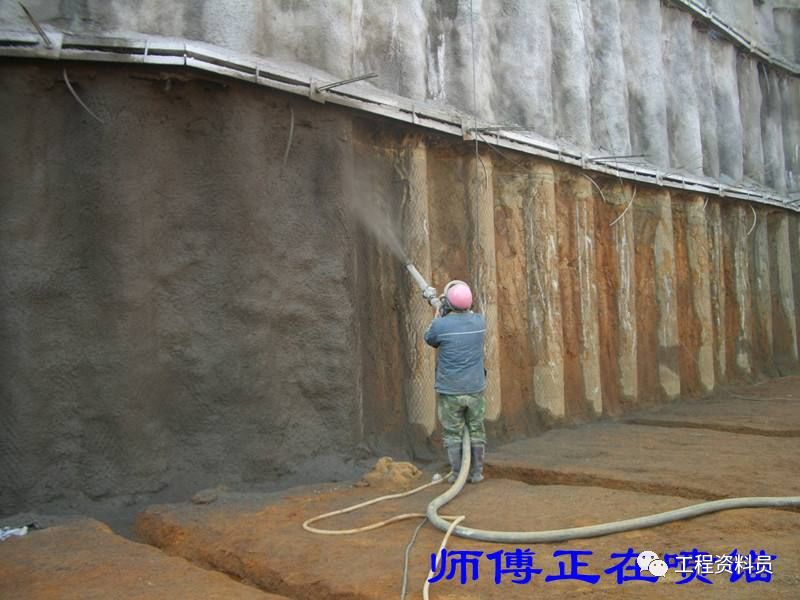

喷射混凝土面

工序:土钉钻孔土钉注浆张拉试验边坡铺设钢筋网焊接钢筋(钢筋网与土钉焊接连成整体)喷射混凝土

资料:

锚杆(土钉)钻孔施工记录

锚杆(土钉)注浆施工记录

锚杆张拉施工记录

锚杆及土钉墙支护工程检验批质量验收记录表

钢筋安装

喷射混凝土

基坑降水排水

降水与排水工程检验批质量验收记录表

基坑支护送检的所有项目:

水泥、钢筋原材钢筋连接接头试件混凝土试件、锚具、锚索、锚杆、夹具、水泥土试件、灌浆(净浆)试件(6个试件一组,与砂浆试件大小一样)

现场检测项目:

1、锚杆(土钉)张拉试验(灌浆28于时到现场张拉),目的检测其锚固强度是否达到设计要求。

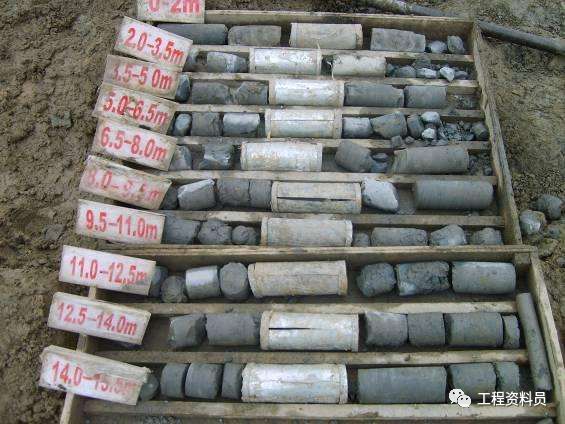

2、灌注桩钻芯取样(灌注桩在浇筑混凝土28天时抽取桩的芯样)目的是检测灌注桩混凝土的强度及灌注桩的完整性。

3、水泥土搅拌桩轻便触探检验记录表(在搅拌完工3天时钻一米深左右,其目的是检查水泥的深度。

超过5米的(深基坑) (基坑支护) 出去工地:(根据规范进行填写)

土钉墙施工依据的国家现行规范及标准:

〈建筑基坑支护技术规范〉JG120-99

〈建筑边坡工程技术规范〉GB50330-2002

〈锚杆喷射混凝土支护技术规范〉GB50086-2001

〈建筑地基基础工程施工质量验收规范〉GB50202-2002

〈混凝土结构工程施工质量验收规范〉GB50204-2002

土钉墙施工的工艺流程:

1、 确定基坑开挖边线2、按线开挖工作面3、修整边坡

1、 埋设喷射混凝土厚度控制标志5、放土钉孔位线做标志

2、 成孔、安设土钉土钉(钢筋)注浆7、绑扎钢筋网,土钉与加强钢筋或承压8、喷射混凝土9、下一层挖土施工、、、、、、

①开挖工作面:1-5米范围内允许编差正负20毫米

②土钉的施工:用钢尺在同上做好标志 落阳铲 16-32毫米钢筋间距1-2厘米

桩基础施工,基坑支护验收资料
