一、施工缝留置位置要求

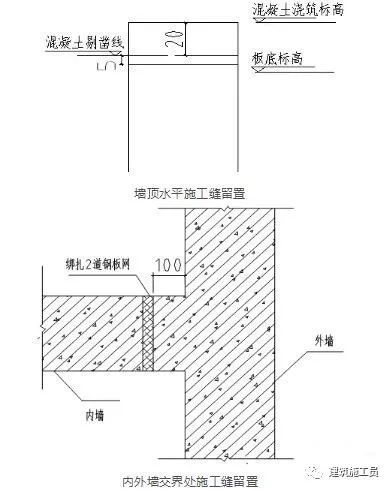

1、墙、柱竖向施工缝,墙体留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处,内外墙施工逢留在内墙距外墙100mm处,施工缝处绑两道钢板网(墙体竖向施工缝按流水段划分图位置留置)。水平施工缝,留置在板、主梁底面上25㎜。

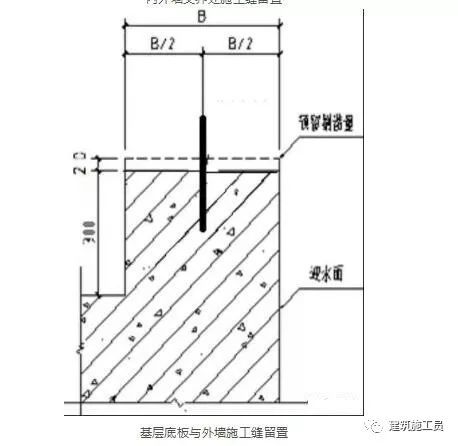

2、基础底板与外墙施工缝留设在底板标高以上320mm处(预留20mm的浮浆层剔凿量);墙顶水平施工缝留置高出顶板底标高25mm处(20mm浮浆层剔凿量) 。所有地下室外墙水平施工缝均须在缝中埋设止水钢板。
3、顶板后浇带施工缝留置在1/3跨中位置,顶板施工缝与板面垂直,不得留斜茬。
4、楼梯踏步一边有剪力墙时,控制在梯段板跨中1/3范围内。楼梯踏步一边没有剪力墙时,留置在楼梯休息平台板跨中1/3范围内,平行于楼梯梁留置。

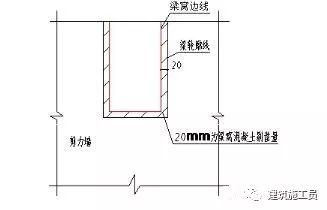

5、梁窝施工缝,用苯板卡设胶带包裹,梁窝要比实际梁边线每边小20㎜,作为清理梁窝时的剔凿量。

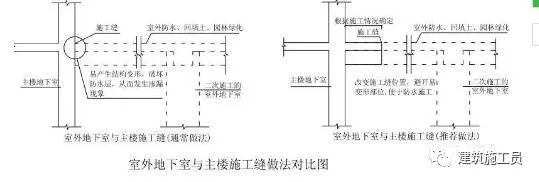

6、主楼地下室与室外地下车库施工缝主楼先施工,车库后挖,在施工缝位置预留插筋,一般项目上把施工缝留置在墙体垂直面上,主体完工后进行室处地下室施工。这样容易出现墙体垂直施工缝不易浇筑密实,因沉降变形因素影响产生裂缝、渗漏等现象,修补难度较大。我们可以将施工缝位置由墙板结合处改为板板结合处,浇筑前彻底清理施工缝,确保混凝土密实,并在防水施工前进行渗漏检查,发现渗漏先进行修补。

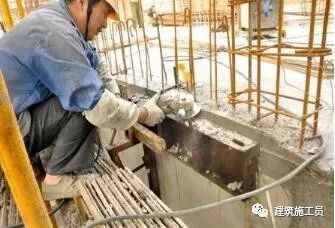

二、施工缝剔凿及清理须待混凝土浇筑浇筑完毕12h后,剔凿出表面高出板底表面10-20mm左右的浮浆、松散混凝土,用水冲洗干净。剔凿前先弹好剔凿线,用无齿锯沿线切割,墙、柱切割边线离结构边线内移5㎜,顶板下皮标高上返5mm。

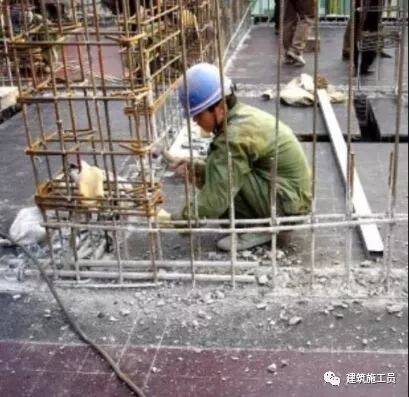

1、标准层内墙混凝土浇筑控制墙上口标高、平整度,浇筑高度为板底上20-30mm,弹切割标高线高于板底5mm。支顶板模板完成,对墙顶混凝土进行凿毛处理。
2、地下室内墙需要拆模后在混凝土墙顶弹水平线,并切平,并对局部胀模部位进行打磨。施工缝处贴双面胶,混凝土拆模后对施工缝弹线进行观感处理。
3、外墙上口接缝(1)楼板混凝土施工前安装吊绑模并高出楼面30mm左右 ,浇注混凝土时外墙一周高出楼面30mm与模板平齐,墙内侧同楼面平,形成斜坡面。(2)混凝土浇筑后吊绑模下移并重新加固,根据平整度情况在混凝土墙上口弹线。采用角磨机按弹线标高将墙外口割平,施工缝处贴双面胶合上外墙模板,拆模后弹线清理 。
吊帮模高出楼面30mm左右支模
吊帮模下移弹线机械切割
