这样的脚手架工程才是标准的!

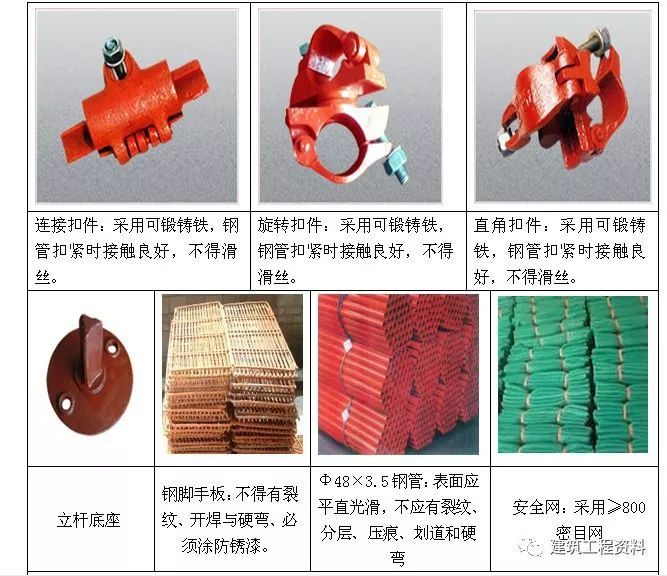

A-1:材料应按国家现行标准进行100%外观检查,所有脚手架材料经检验合格后进行合格品标识妥善保管,必须具备产品质量合格证、生产许可证、专业检测单位检测报告。

A-2

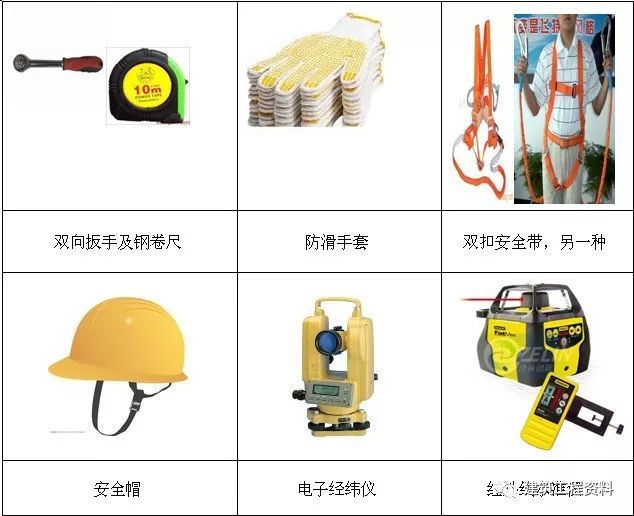

安全防护设备及测量作业设备齐全

A-3

总包单位向甲方项目部申报的脚手架搭设专项施工方案通过后,组织施工单位进行技术交底并做好书面交底记录。

A-4

所以脚手架作业人员必须持证上岗。

A-5

图纸深化:按照脚手架搭设专项方案图纸跟建筑物施工图核对,计算立杆的步距及横距,并绘制立杆放线定位图及悬挑卸载层悬挑钢梁排版图。

A-6

基础要求:采用混凝土硬化处理,混凝土厚度100mm,混凝土标号C20,必须满足脚手架搭设施工方案的荷载要求,按照立杆放线定位图放线。

A-7

基础周边设置排水沟,基础地面不积水,接地线采用40mmХ4mm镀锌扁钢用两道螺栓卡箍与立杆主体结构连成一体,防雷接点四处(建筑物四个大角设置防雷点),并满足防雷专项方案要求,保证防雷接地有效。

A-8

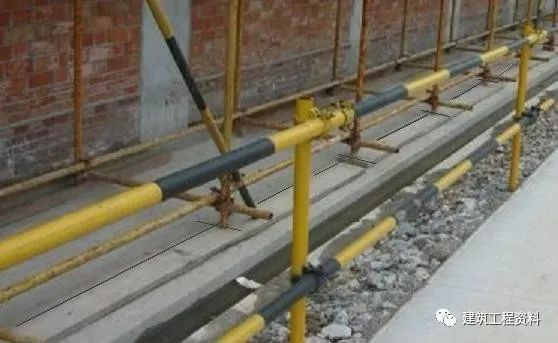

纵横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上,通道出入口位置,有存在绊倒的危险时可不用安装扫地杆。

A-9

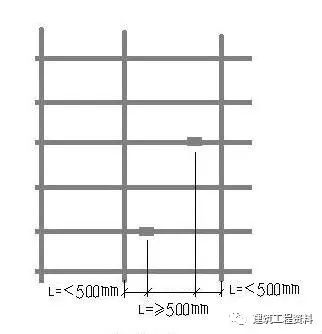

立杆两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于500mm。

A-10

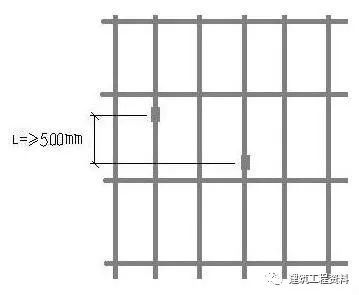

纵向水平杆相邻接头水平距离不小于500mm,各接头距立柱的距离不大于500mm,接头交错布置,不在同步,同跨内。

A-11

剪刀撑斜杆的接长采用扣件进行搭接。长度不少于1m,不小于3个扣件

A-12

对头铺设的脚手板接头下面必须设置两根小横杆,板端距小横杆100~150mm。

A-13

搭接的脚手板必须搭在小横杆上,搭接长度不小于200mm。拐弯处的脚手板必须交叉搭铺,,接缝的搭接长度a100mm,L200mm,每张脚手板必须四点绑扎。

A-14

脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。

A-15

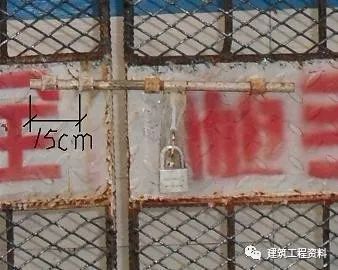

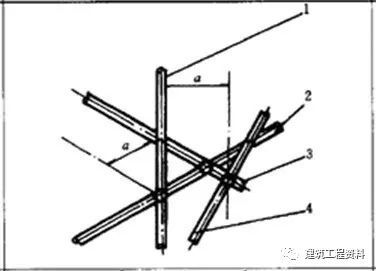

主节点处各扣件中心点距离要求:a150mm。(1、立杆2、纵向水平杆3、横向水平杆4、剪力撑)

A-16

连墙件采用刚性连接,按两步三跨设置,但要满足连墙杆覆盖面积27m2,在结构混凝土侧面预埋20钢筋,钢筋预埋长度及及焊接宽度必须满足专项方案荷载要求,连墙杆靠近主节点设置,偏离主节点的距离300mm。

A-17

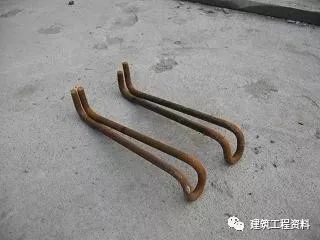

钢丝绳卸载预埋件原材料要求:采用直径20圆钢,推荐使用预埋螺母装配式预埋件,预埋长度必须满足专项方案荷载要求。

A-18

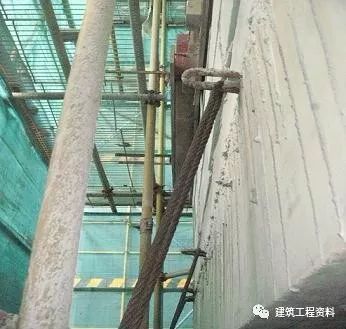

钢丝绳卸载预埋件安装要求:预埋位置结构梁外侧,混凝土未够28天龄期严禁连接卸载钢丝绳。

钢丝绳卸载预埋件错误做法:预埋件安装在结构梁面上,给外墙施工留下渗漏隐患。

A-19

悬挑载预埋件原材料要求:采用直径20圆钢,严禁使用螺纹钢,预埋长度必须满足专项方案荷载要求;

悬挑载预埋件错误做法:严禁后期焊接固定。

A-20

脚手架预埋连墙件要求:采用直径20圆钢预埋件,并跟脚手架满焊连接,预埋件严禁使用螺纹钢,预埋长度及焊接长度必须满足专项方案荷载要求;推荐使用、预埋钢板螺母的连接方法。

脚手架预埋连墙件错误做法:预埋件安装在结构梁面上,给外墙施工留下渗漏隐患。

A-21

悬挑卸载设置要求:悬挑钢梁采用16号工字钢,工字钢悬挑架体高度(无钢丝绳卸载)不能超过24m;如高度超过24m的要有专项卸载方案,经监理及甲方确认方可实施。

A-22

电梯洞口防护栏要求:护栏高度1.6m,竖向钢筋间距100mm,顶部标准楼层及警示语,底部安装180mm高踢脚板,踢脚板采用9mm厚胶合板制作,电梯井内侧必须设置低压照明。

A-23

楼梯护栏设置要求:采用可拆卸水管护栏,高度1.2m;临边超过3m落差的楼梯必须挂网及底部安装180mm高踢脚板,踢脚板采用9mm厚胶合板制作。

A-24

楼层内洞口长宽400mmх400mm的封闭防护要求:洞口内用四点膨胀螺丝固定6@150钢筋网,面再封10mm厚胶合板,四周覆盖压边200mm,再砂浆封边。

A-25

楼层内洞口长宽<400mmх400mm的封闭防护要求: 10mm厚胶合板固定,刷醒目油漆标识。

A-26

临边护栏设置要求:采用可拆卸水管护栏,高度1.2m,安装完毕后再挂安全网防护,底部安装180mm高踢脚板,踢脚板采用9mm厚胶合板制作。

A-27

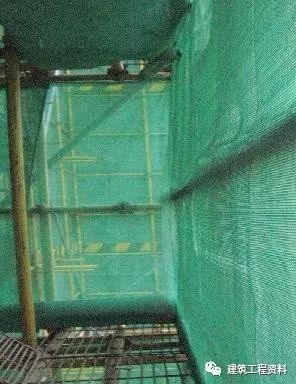

脚手架兜底网设置要求:每3层楼设置一层兜底网,底部安装180mm高踢脚板,踢脚板采用9mm厚胶合板制作。

A-28

脚手架硬封闭设置要求:材料采用10mm厚胶合板,每6层楼设置一层硬封闭防护脚手板,底部安装180mm高踢脚板,踢脚板采用9mm厚胶合板制作。

A-29

基坑护栏设置要求:采用可拆卸水管护栏,高度1.2m,再挂安全网防护,底部安装180mm高踢脚板,踢脚板采用9mm厚胶合板制作,推荐使用混凝土反坎踢脚板。

A-30

无法用胶合板封闭护栏设置要求:采用可拆卸水管护栏,高度1.2m;临边超过,底部安装180mm高踢脚板,踢脚板采用9mm厚胶合板制作。

A-31

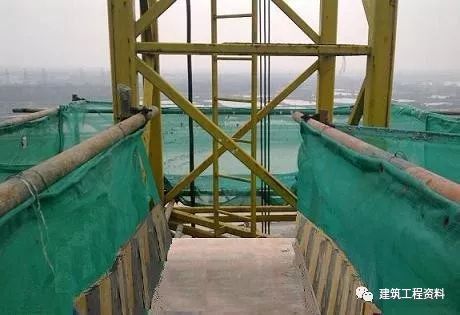

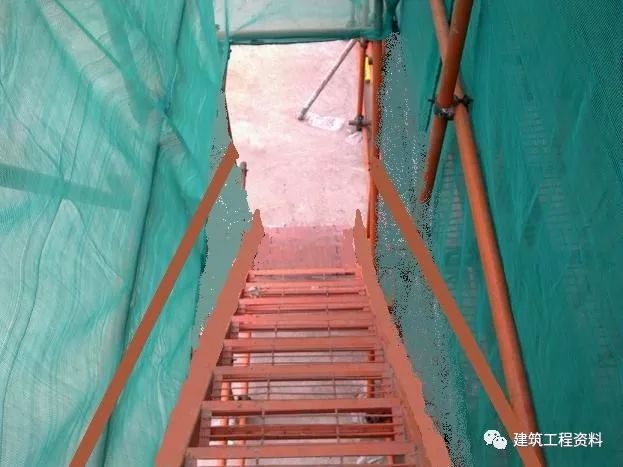

安全通道设置要求:材料采用10mm厚胶合板,设置双层胶合板硬封闭防护,人行通道层高度2 m

A-32

塔吊调运覆盖范围防护棚设置要求:材料采用10mm厚胶合板密铺,设置双层胶合板硬封闭防护。

A-33

踢脚板设置要求:材料采用9mm厚胶合板,高度180mm,每层必须设置一层踢脚板;踢脚板设置在立杆及安全网之间。

A-34

施工楼梯搭设原材料要求:采用钢管、钢网踏步板或钢板踏步板、5mm厚胶合板踢脚板;施工楼梯搭设要求:踏步板宽300mm,楼梯宽度1000mm,休息平台宽度1000mm,踢脚板高180mm,坡度宜采用1∶3,栏杆高度1.2m。

A-35

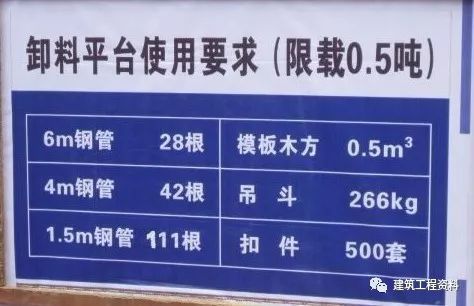

整体预制式卸料平台原材料要求:底盘架外围为[18槽钢,中间为[12槽钢,底板及侧板为3mm厚花纹钢板,吊环采用20mm厚的钢板,围栏四角立柱和上部扶手中间立柱、水平杆均为Ф483.5钢管,钢丝绳采用18.54;

整体预制式卸料平台标识要求:每次安装完毕后必须经监理公司验收合格后方可投入使用,并做好每次验收的书面记录,限重标志采用傻瓜式限重标识牌。堆放高度不能超过卸料护栏高度;如堆放钢管时,伸出卸料平台外尺寸不得超过钢管总长度的1/4;

整体预制式卸料平台搭设要求:使用前总包单位必须提供专项方案,栏杆抗侧压强度满足堆放钢管要求。安全系数不小于2,经监理及甲方确认方可实施。

A-36

塔吊上下班通行通道搭设要求:采用扣件式水管护栏,高度1.2m,安装完毕后再挂安全网防护,底部安装180mm高踢脚板,踢脚板采用9mm厚胶合板制作。

A-37

人货梯通道搭设要求:底部采用10mm厚胶合板密铺,防护门采用外挂锁头保护。

A-38

人货梯通道插销伸出长度150mm,人货梯铁门中部铁板封300mm宽,上下封密钢网。

A-39

悬挑平挡板及斜挡板的设置要求:材料采用10mm厚胶合板,设置双层硬封闭;禁止使用通透材料封闭,总包单位必须提供专项方案,经监理及甲方确认方可实施。

双层防护的错误做法:双层防护没有采用硬封闭,采用竹竿代替10mm厚胶合板。

A-40

悬挑平台板底部排水沟设置:有外墙展示需要的建筑物必须要安装镀锌铁皮排水沟天沟,总包单位必须提供专项方案,经监理及甲方确认方可实施。

A-41

作业层脚手架搭设要求:脚手架高出作业面高度1.8m。

A-42

每层脚手架搭设完成后,必须经施工单位自验合格,并报经监理公司验收合格后方可进行楼面梁底板安装,并做好每次验收的书面记录。

A-43

安全警戒要求:脚手架搭设及拆除施工过程中必须有安全员全程负责警戒,不得中途离场,禁止非脚手架作业人员进入安全警戒区域,如安全员或警戒员中途离场,不得施工。

A-44

警戒区域采用安全铁马隔离并有专人负责警戒,不得中途离场,如安全员或警戒员中途离场,不得施工。

A-45

拆除脚手架的原则是先搭后拆,后搭先拆;全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求;应根据检查结果补充完善脚手架拆除施工方案中的拆除顺序和措施,经甲方项目部批准后方可实施;拆除脚手架前必须先清除脚手架上杂物及地面障碍物。

A-46

连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。

A-47

当脚手架采取分段时,对不拆除的脚手架两端,两端有封闭防护,按照专项方案要求增加连墙杆, 总包单位必须提供专项方案,经监理及甲方确认方可实施。

A-48

当脚手架采取分立面拆除时(如人货电梯位置保留不拆),对不拆除的脚手架两端,两端有封闭防护,按照专项方案要求增加连墙杆,总包单位必须提供专项方案,经监理及甲方确认方可实施。

脚手架工程标准,脚手架搭工程
