现浇箱梁施工中常见的钢筋问题全面总结(图文)

一、钢筋连接

常见问题:

1、焊条等级偏低;

2、焊缝长度不够;

3、焊缝质量差。

后果:

焊缝强度不够,钢筋的连接不能满足受力要求。

钢筋焊接及验收规程(JGJ18-2012):

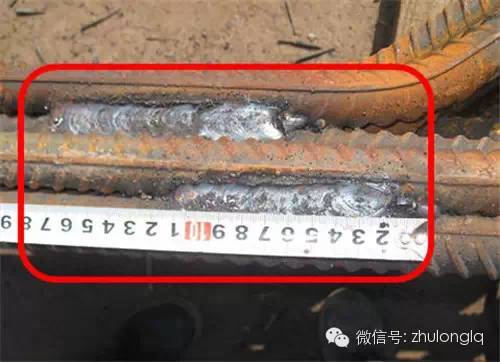

案例:铜梁互通F、H匝道中桥、旧县互通A匝道大桥多次发现使用422焊条。

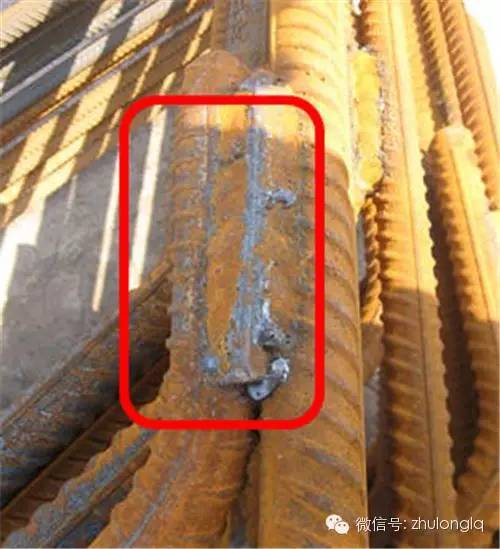

焊缝不饱满、咬伤、长度不够等现象时有发生

二、钢筋直螺纹连接

三、钢筋保护层

常见问题:

1、保护层厚度不足;

2、保护层过厚。

后果:

1、钢筋锈蚀;

2、混凝土开裂。

产生保护层过薄或过厚的因素:

四、钢筋切割不当

常见问题:

预应力管道与弯起钢筋空间位置冲突,直接切割弯起钢筋。

后果:

整个钢筋系统抗剪能力急剧降低,造成重大安全隐患。

案例:马路口中桥弯起钢筋切割。

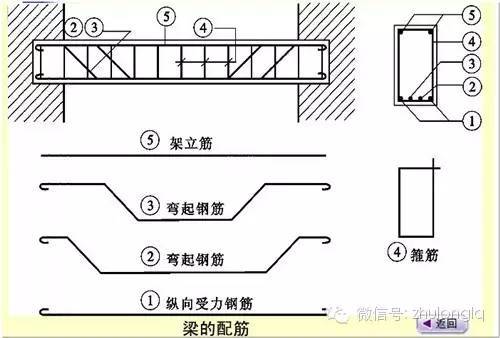

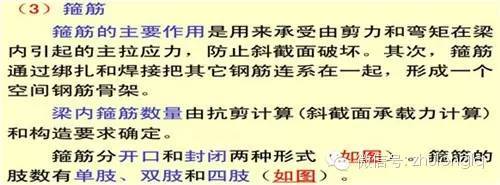

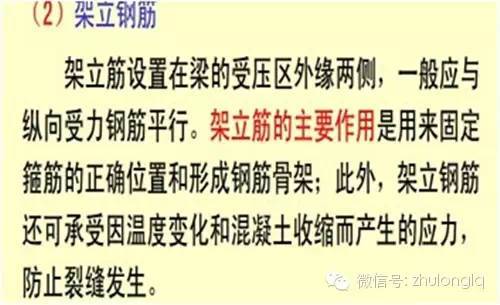

知识普及:几种钢筋的构造及其作用。

五、钢筋施工其他问题

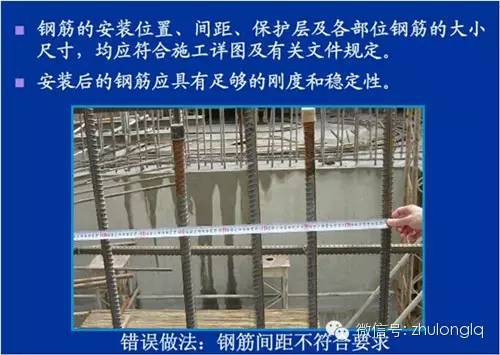

1、钢筋净距离不够;钢筋间距不符合要求;

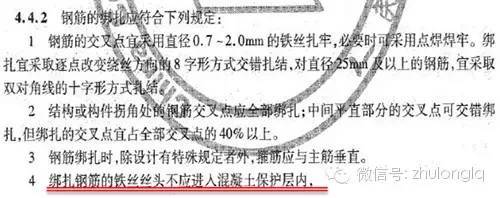

2、钢筋绑扎搭接长度不够

《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG_D62-2004)

公路桥涵施工技术规范(JTG_TF50-2011)

3、人孔位置处没有设置上下层加密钢筋。

后果:人孔处应力集中,出现裂缝。

4、渐变钢筋未按照设计要求进行渐变绑扎。

钢筋绑扎搭接,现浇箱梁施工
