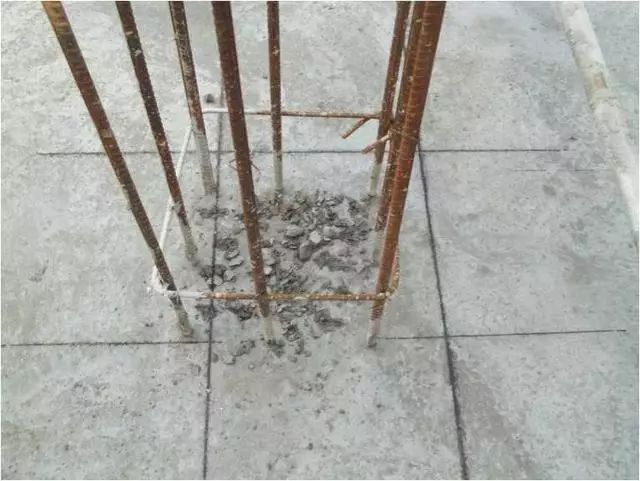

混凝土垫块数量不足

基础梁施工完成后发现柱筋偏位
柱筋偏位
柱筋偏位

柱筋偏位达180mm
柱筋偏位达100mm
柱筋偏位
柱筋偏位

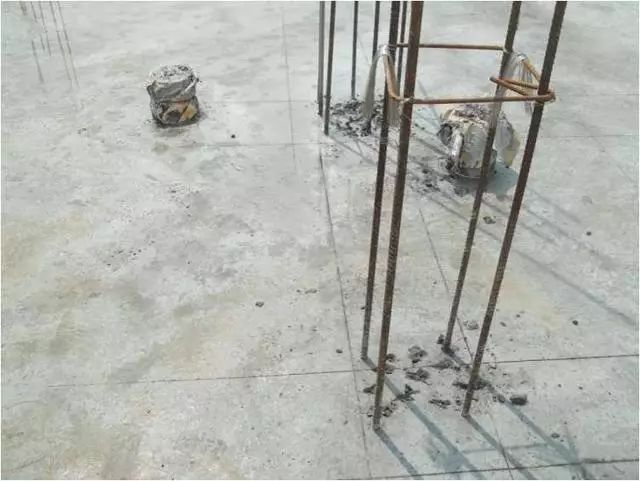

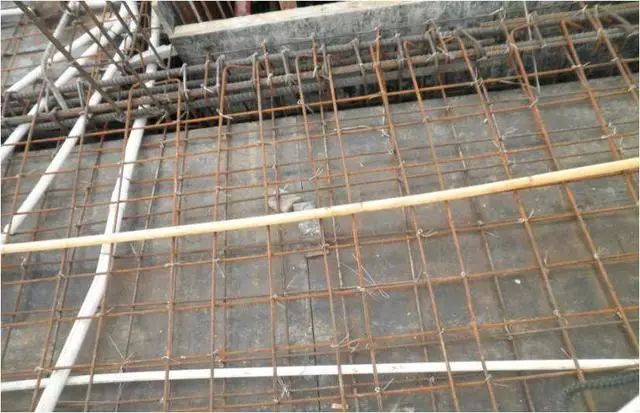

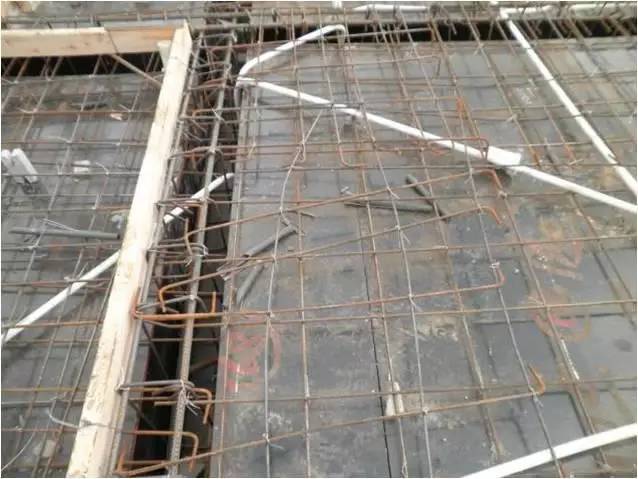

板筋凌乱

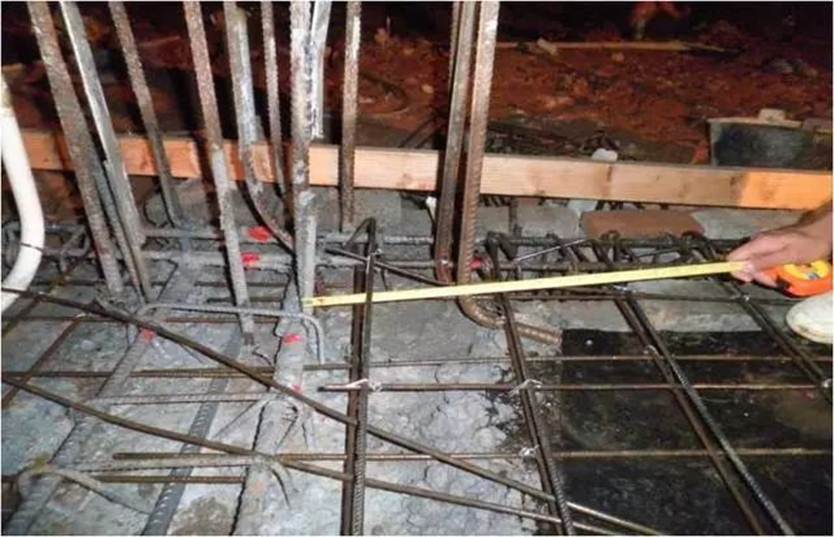

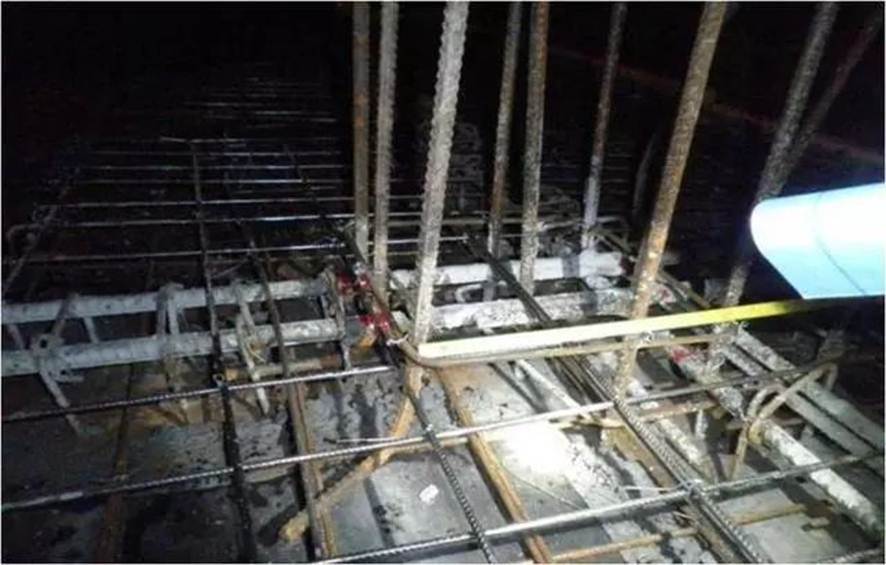

受力主筋未绑扎到位

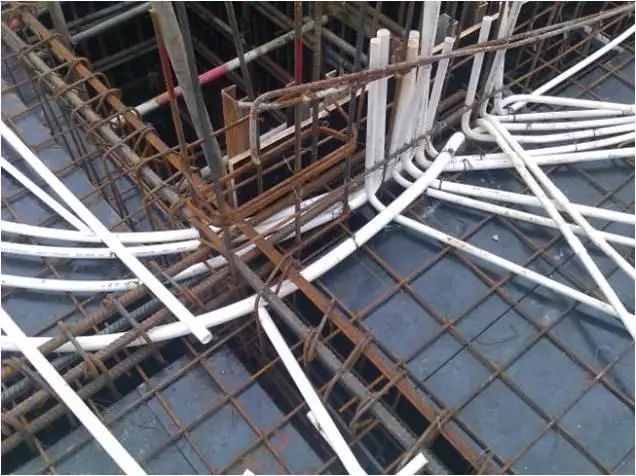

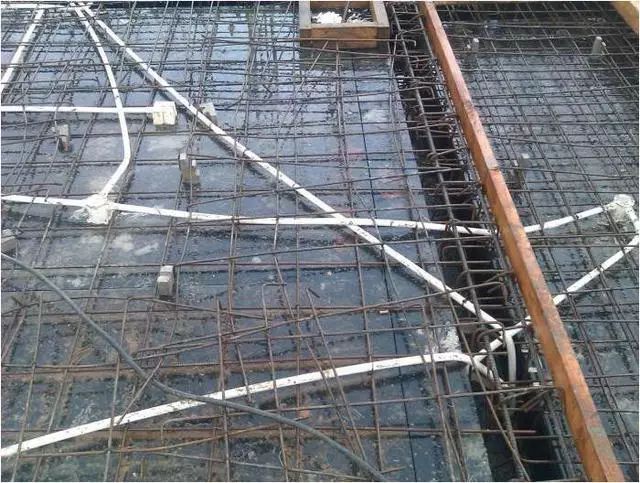

线管不要大量水平穿过剪力墙

模板内矿泉水瓶未清理

钢筋垫块未放到位,混凝土表面有钢筋锈蚀痕迹
柱筋偏位
第二部分:模板安装质量问题
梁柱交接处模板阴角无木方

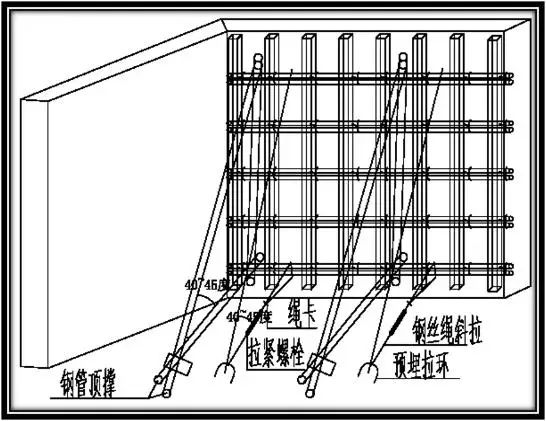

对拉方式不对

模板拼缝过大
墙柱模板未钉压脚板

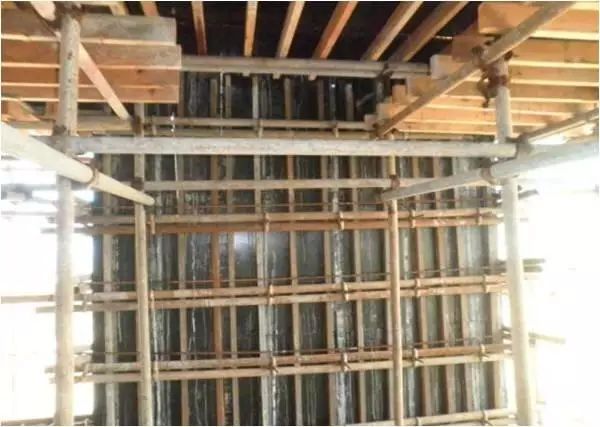

外墙柱模板未与已浇灌混凝土重叠

钢管立杆未垫木方

木工加工未做到工厂化,楼面是到处是垃圾

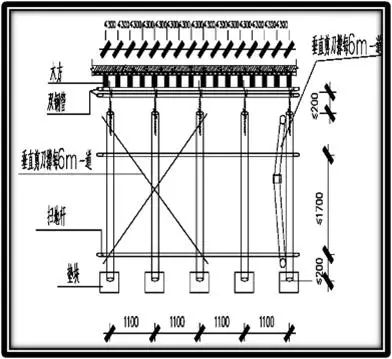

外墙支模未按方案实行拉顶结合

模板内杂物未清理
砼面不平,墙柱模板未立在混凝土面上
卫生间沉箱用铁线支模,存在渗漏风险
锯沫、废板随处可见

后浇带模板私自拆除

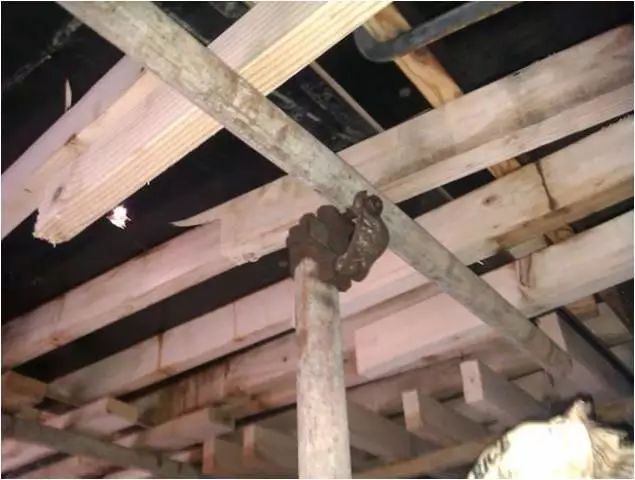

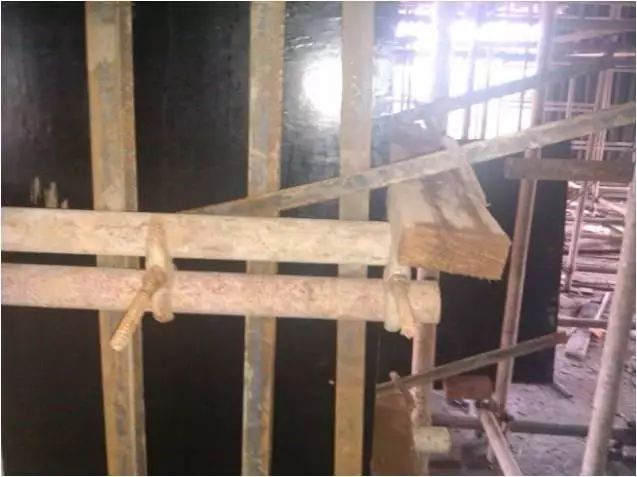

用钢管扣件代替顶托
钢管采用扣件接长
钢管立柱下垫木方偏位
钢管立柱下木方未垫到位
第三部分:混凝土浇灌质量问题
B6栋柱漏振
柱严重漏振
混凝土浇灌不到位,直接用砂浆修补
柱漏振
柱漏振
柱严重漏振

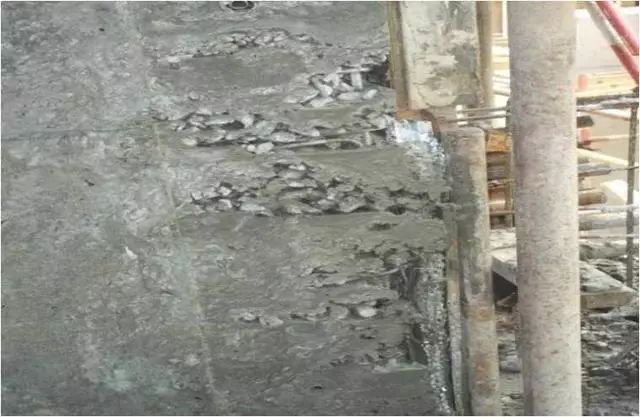

墙柱混凝土漏浆、漏振
反梁混凝土崩角
水电压槽混凝土破损

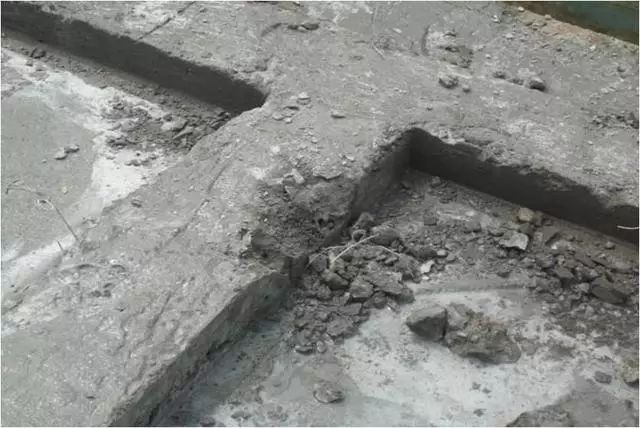

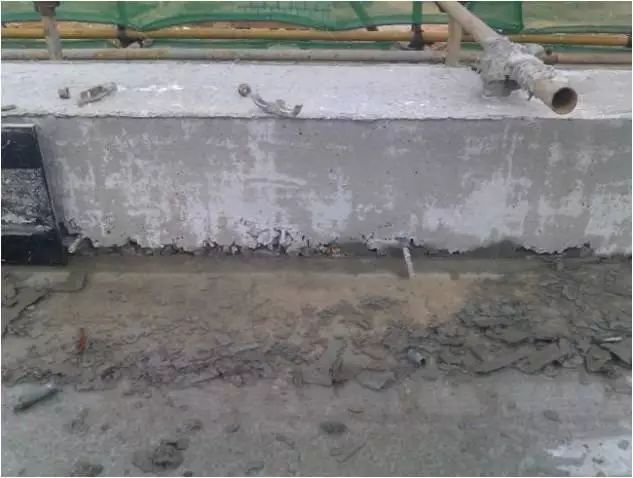

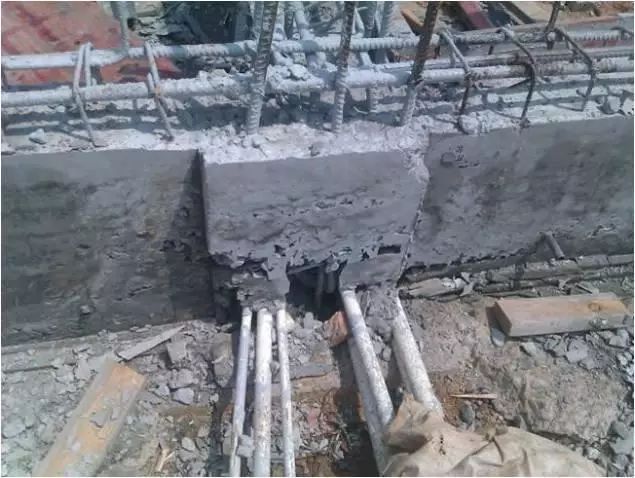

卫生间梁根部混凝土烂根
B6栋3层柱漏振
B6栋混凝土缺陷私自修补

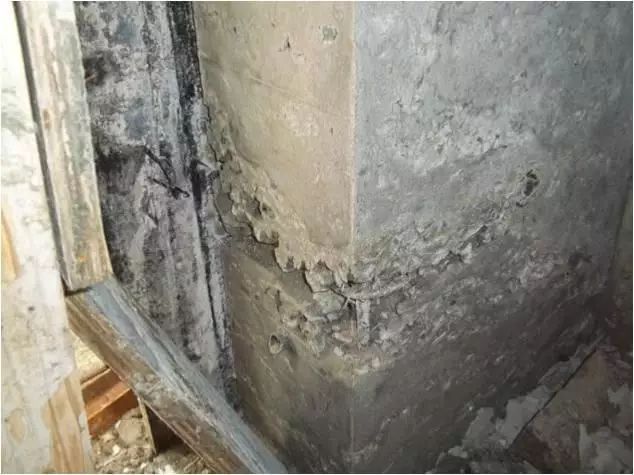

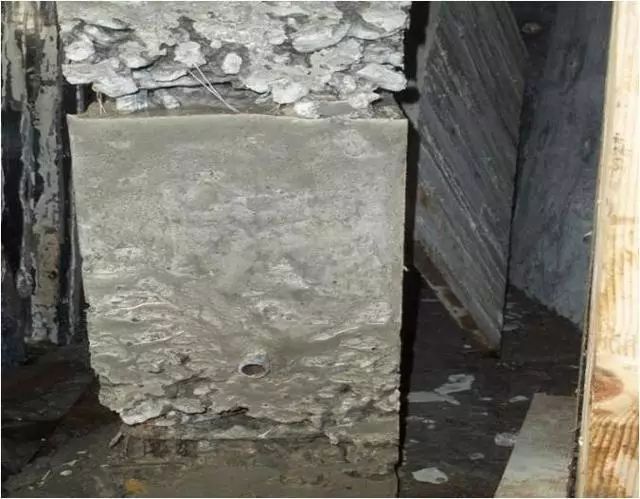

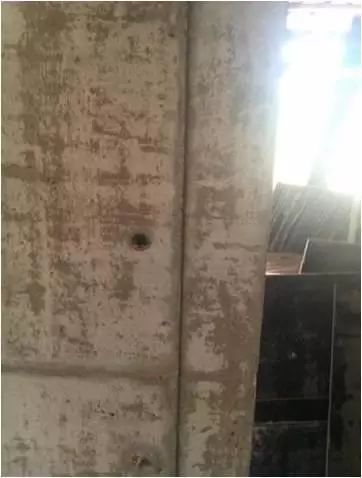

外墙柱错台达30mm
外墙柱混凝土错台

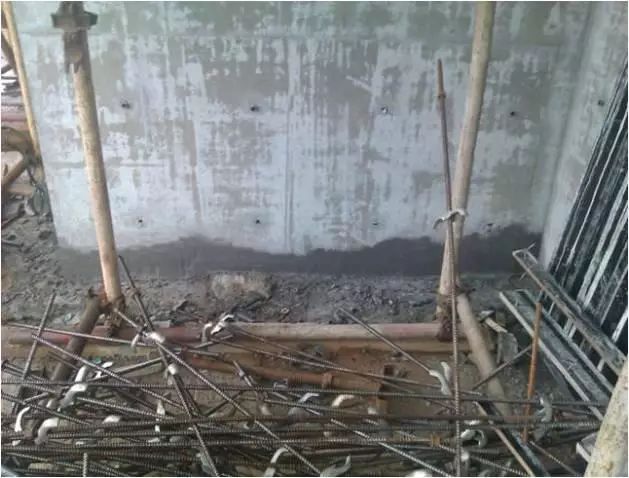

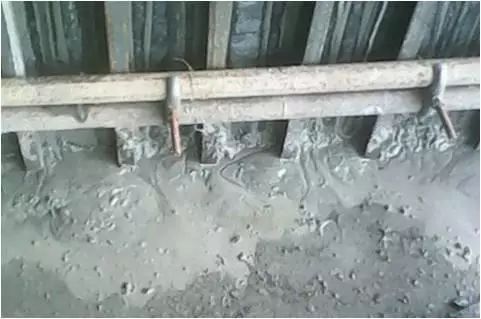

墙柱根部混凝土漏浆
墙柱阴角混凝土漏浆
混凝土漏振

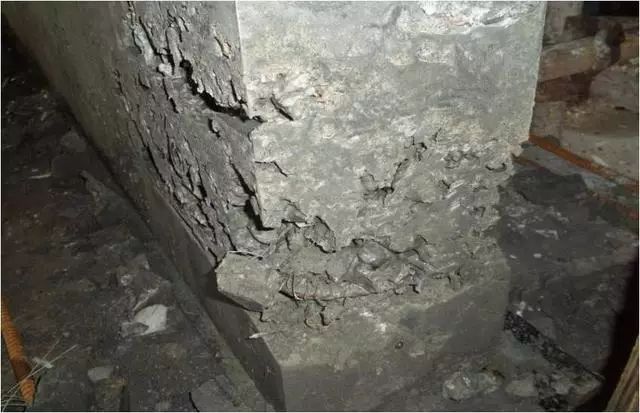

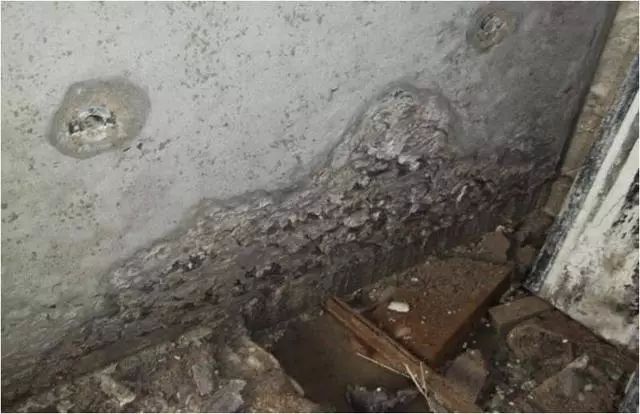

墙柱根部混凝土烂根
工人私自修补混凝土缺陷

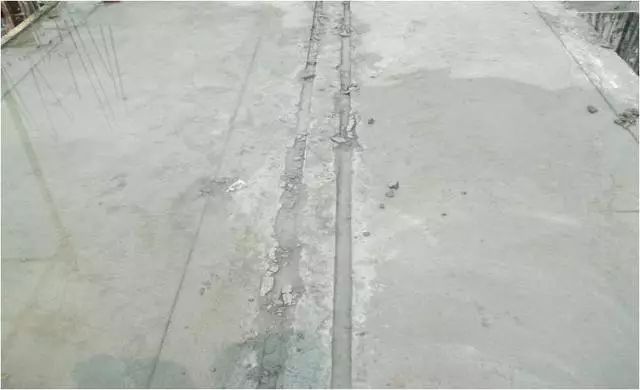

板面混凝土未二次收光,多处出现裂缝
板面标高控制不到位

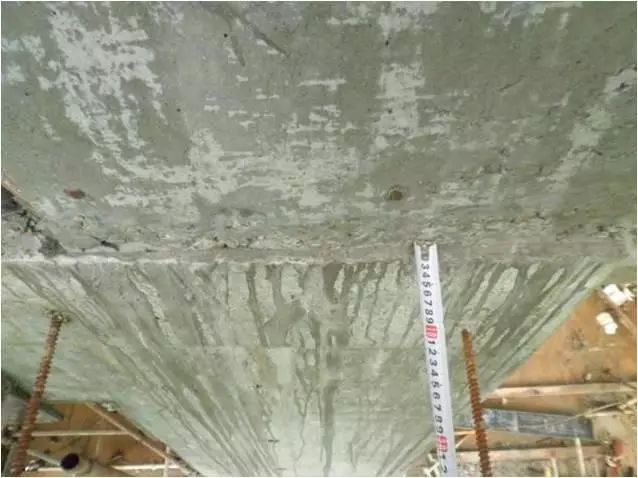

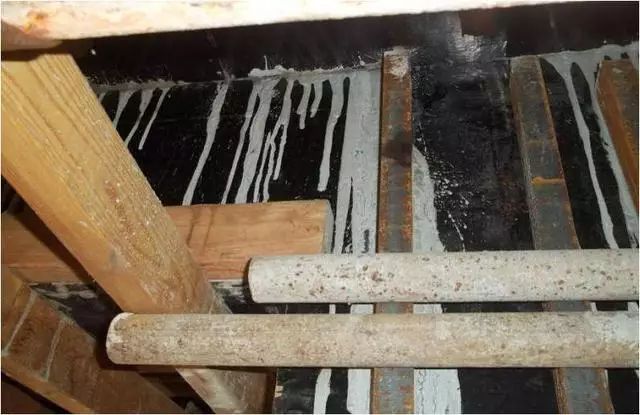

反梁根部漏浆
