干货!!《公路工程预算定额》系数调整整理

现在来告诉你,收藏我就拥有了《公路工程预算定额》系数调整宝典,以后再也不担心忘记系数啦~

1.【第一章 第一节 路基土、石方工程 说明】

(1)机械施工土、石方,挖方部分机械达不到需要人工完成的工程量由施工组织设计确定。其中,人工操作部分,按相应定额乘以1.15的系数。

①土石方体积的计算。

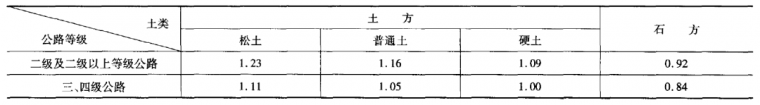

除定额中另有说明者外,土方按天然密实体积计算,填方按压(夯)实后的体积计算,石方爆破按天然密实体积计算。当以填方压实体积为工程量,采用天然密实方为计量单位的定额时,所采用的定额应乘以下列系数:

其中:推土机、铲运机施工土方的增运定额按普通土栏目的系数计算;人工挖运土方的增运定额和机械翻斗车、手扶拖拉机运输土方、自卸汽车运输土方的运输定额在上表系数的基础上增加0.03的土方运输损耗,但弃方运输不应计算运输损耗。

2.【1-1-1伐树、挖根、除草、清除表土】

(1)注:挖芦苇根按挖竹根乘0.73的系数。

3.【1-1-9挖掘机挖装土、石方】

(1)注:土方不需装车时,应乘以0.87的系数。

4.【1-1-10装载机装土、石方】

(1)注:装载机装土方如需推土机配合推松、集土时,其人工、推土机台班数量按推土机推运土方第一个20m定额乘以0.8的系数计算。

5.【1-1-13铲运机铲运土方】

(1)注:采用自行式铲运土方时,铲运机台班数量应乘以0.7系数。

(2)注:上坡推运的坡度大于10%时,按坡面的斜距乘以表列系数作为运距。

6.【1-3-6粉体喷射搅拌桩处理软土地基】

(1)注:本定额是按桩径50cm编制的,当设计桩径不同时,桩径每增加5cm,定额人工和机械增加5%。

1.【第二章 路面工程 说明】

(1)压路机台班按行驶速度,即两轮光轮压路机为2.0km/h、三轮光轮压路机为2.5km/h、轮胎式压路机为5.0km/h、振动压路机为3.0km/h进行编制。如设计为单车道路面宽度时,两轮光轮压路机乘以1.14的系数、三轮光轮压路机乘以1.33的系数、轮胎式压路机和振动压路机乘以1.29的系数。

2.【第二章 第一节 路面基层及垫层 说明】

(1)各类稳定土基层、级配碎石、级配砾石基层的压实厚度在15cm以内,填隙碎石一层的压实厚度在12cm以内,垫层、其他种类的基层和底基层压实厚度在20cm以内,拖拉机、平地机和压路机的台班消耗按定额数量计算。如超过上述压实厚度进行分层拌和、碾压时,拖拉机、平地机和压路机的台班消耗按定额数量加倍计算,每1000㎡增加3个工日。

3.【第二章 第二节 路面面层 说明】

(1)在冬五区、冬六区采用层铺法施工沥青路面时,其沥青用量可按定额用量乘以下列系数:

沥青表面处治:1.05;沥青贯入式基层:1.02,面层1.028;沥青上拌下贯式下贯部分:1.043。

4.【2-2-16透层、黏层、封层】

(1)注:粒料基层浇洒透层沥青后,不能及时铺筑面层并需开放施工车辆通行时,每1000㎡增加粗砂0.83m、6-8t光轮压路机0.12台班;沥青用量乘以1.1的系数。

5.【2-3-1整修旧路面】

(1)注:本定额适用于每块修整面积30㎡以内者,每块修整面积大于30㎡者相应人工、机械乘以0.8的系数,其他不变。

6.【2-3-3挖路槽、培路肩、修筑泄水槽】

(1)注:本定额中挖路槽按全挖路槽编制,当设计为半填半挖路槽时,人工工日乘以0.8的系数;挖除的土、石方如需远运时,另按路基土、石方运输定额计算。

1.【第三章 隧道工程 说明】

(1)洞内工程项目如需采用其他章节的有关项目时,所采用定额的人工工日、机械台班数量及小型机具使用费,应乘1.26的系数。

2.【第三章 第一节 洞身工程 说明】

(1)洞内排水定额仅适用于反坡排水的情况,排水量按10m/h以内编制,超过此排水量时,抽水机台班按下表中的系数调整:

注:当排水量超过20m/h时,根据采取治水措施后的排水量采用上表系数调整。

1.【第四章 第一节 开挖基坑 说明】

(1)表列水泵台班均为150mm水泵。

注:如钢板桩围堰打进覆盖层,则表列台班数量乘以0.7的系数。

2.【4-2-9沉井下沉】

(1)当下沉深度超过40m时,按每增加10m为一档,每增加一档按下沉深度30-40m定额的人工、机械分不同地质乘以下列系数进行计算:

3.【第四章 第三节 打桩工程】

(1)打桩定额均为打直桩,如打斜桩时,机械乘1.20的系数,人工乘1.08的系数。

4.【4-3-1打钢筋混凝土方桩及接头】

(1)本定额为不射水打桩,如为射水打桩时,按相应定额人工及机械台班消耗乘0.98系数,并按打桩机台班数量增加5-6级高压水泵台班,其余不变。

(2)接头定额系指考虑在打桩时接桩,如在场地预先接桩时,应扣除打桩机台班,人工乘0.5系数,其余不变。

5.【4-3-2打钢筋混凝土管桩、接头及填芯】

(1)本定额为不射水打桩,如为射水打桩时,按相应定额人工及机械台班消耗乘0.98系数,并按打桩机台班数量增加5-6级高压水泵台班,其余不变。

(2)接头定额系指考虑在打桩时接桩,如在场地预先接桩时,应扣除打桩机台班,人工乘0.5系数,其余不变。

6.【第四章 第四节 灌注桩工程】

(1)本定额系按一般黏土造浆进行编制的,如实际采用膨润土造浆时,其膨润土的用量可按定额中黏土的用量乘系数进行计算。即:

Q=0.095V1000

式中:Q-膨润土的用量(kg) V-黏土的用量(m)

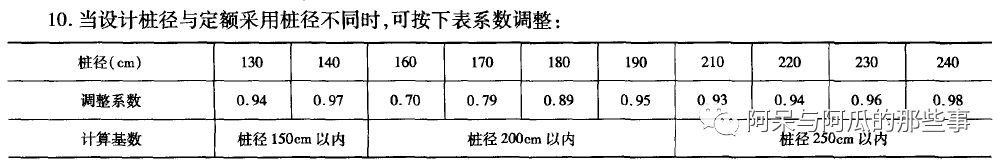

(2)当设计桩径与定额采用桩径不同时,可按下表系数调整:

7.【第四章 第八节 构件运输】

(1)凡以手摇卷扬机配合运输的构件重载升坡时,第一个定额运距单位不增加人工及机械,每增加定额单位运距按以下规定乘换算系数。

①手推车运输每增运10m定额的人工,按下表换算系数:

②滚垫子绞运每增运10m定额的人工和小型机具使用费,按下表换算系数:

③轻轨平车运输电动卷扬机每增运50m定额的人工及电动卷扬机台班,按下表换算系数:

8.【4-8-5驳船运输】

(1)注:本定额仅适用于运距在1km以内的运输,当拖轮牵引运距在5km以内时,每增500m乘以下表系数计算,超过5km时按社会运输计算:

1.【5-1-10石砌护坡】

(1)当采用骨架护坡时,人工工日乘1.3的系数。

1.【第六章 第四节 供电、照明系统】

(1)干式变压器如果带有保护外罩时,人工和机械乘以系数1.2。

2.【6-4-6电力系统调整试验】

(1)当断路器为六氟化硫断路器时,定额乘以系数1.3。

3.【第六章 第五节 光缆、电缆敷设 说明】

(1)工程量计算规则:

①用于扩(改)建工程时,所用定额的人工工日乘以1.35的系数;用于拆除工程时,所用定额的人工工日乘以0.25的系数。施工单位为配合认证单位验收测试而发生的费用,按本定额验证测试子目的工日、仪器仪表台班总用量乘以0.30的系数计取。

1.【第九章 材料运输 说明】

(1)本章定额中未列名称的材料,可按下列规定执行,其中不是以质量计量的应按单位质量进行换算。

①水按运输沥青、油料定额乘以0.85的系数计算。

②与碎石运输定额相同的材料有:天然级配、石渣、风化石。

③定额中未列的其他材料,一律按水泥运输定额计算。
