实例分析:基坑围护结构工程施工流程

概述

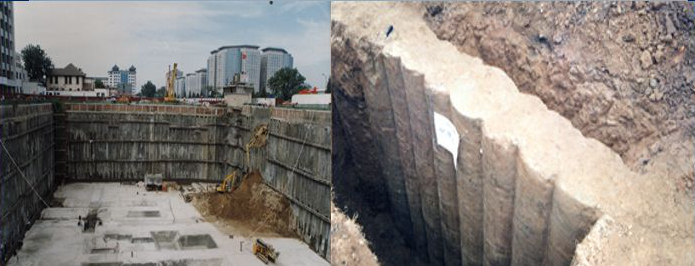

大量的基坑工程伴随着城市高层建筑的发展大量出现。国外,圆形基坑的深度已达74m(日本),直径最大的达98m(日本),而非圆形基坑的深度已达到地下9层(法国)。国内,上海88层的金茂大厦,基坑平面尺寸为170m150m,基坑开挖深度达到19.5m。上海的汇京广场,围护结构与相邻建筑最近的距离仅40cm。而无支撑基坑的开挖深度也已达到了9m。

1、基坑支护的目的

(1)确保基坑开挖和基础结构施工安全、顺利;

(2)确保基坑临近建筑物或地下管道正常使用;

(3)防止地面出现塌陷、坑底管涌发生。

2、基坑支护的作用

挡土、挡水、控制边坡变形。

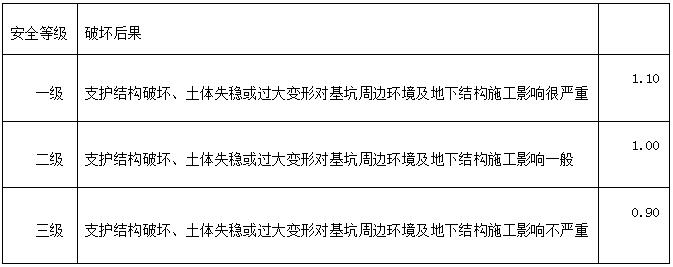

3、基坑工程的基本技术要求

(1)安全可靠性;

(2)经济合理性;

(3)施工便利性和工期保证性。

基坑工程具有以下特点:

1)建筑趋向高层化,基坑向大课度方向发展;

2)基坑开挖画积大,长度与宽度有的达数百米,给支撑系绞带来较大的难度;

3)在软弱的上层中,基坑开挖会产生较大的位移和沉降,对周围建筑物、市政设施和地下管线造成影响;深基坑施工工期长、场地狭窄,降雨、重物堆放等对墓坑稳定性不利;

5}在相邻场地的施工中,打桩、降水、挖土及基础浇注混凝土等工序会相互制约与影响,增加协调工作的难度。

基坑围护结构通常分两类:

桩墙式围护体系将支护墙(排桩)作为主要受力构件;

桩墙式围护体系包括板桩墙、排桩、地下连续墙等。

重力式围护体系充分利用围护结构的重力。如重力式水泥土挡墙。

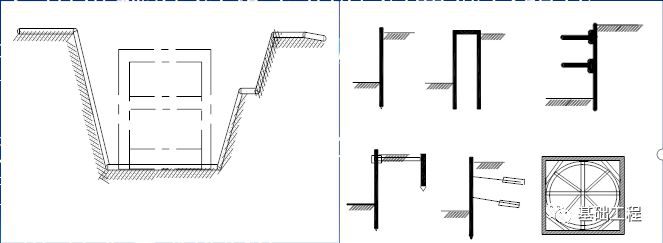

1)无围护放坡开挖;

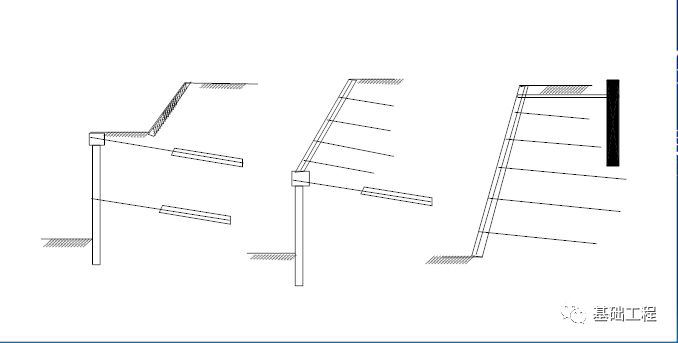

2)桩墙支护:

它由桩墙结构及支护结构两部分组成,桩墙结构有钢板桩、板桩墙、灌注桩排、地下连续墙;

支护结构类型有内支撑式、外拉锚杆式、地面锚定式、无锚式等。

3)重力式支护结构:

软土地基可用深搅桩、旋喷桩、树根桩等形成重力式的挡土结构。

4)中央开挖施工法:先施工基坑四周排桩,桩内放坡开挖后施工中央部分基础工程,待完工后再挖除排桩内侧土体,边挖边用支撑杆将支护排桩与中央部分基础工程支撑起来,最后再施工周边基础工程。

5)开槽施工法:与中央开挖施工法施工正好相反,先在坑内周边挖槽,用内支撑板桩墙法修筑周边的基础工程,形成一道重力式挡土墙,再挖除挡土墙内的全部土体,构筑中央部分的基础工程。

6)墙前被动区土体加固法:对于软土地基深大基坑,为控制挡墙侧向位移,降低护桩的入土深度,在基坑开挖前用深搅桩、旋喷法对墙前土体进行加固,加固深度3~6m,宽度5~9m。

7)逆作法;

8)沉井法;

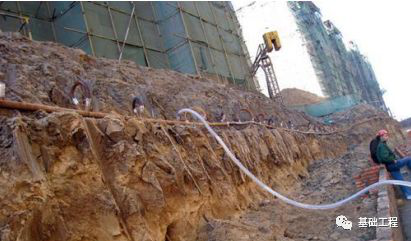

9)土钉墙支护;

10)组合型支护。

两种以上的支护方法组合起来使用,既能保证支护结构的安全又降低成本。如上部放坡,下部桩墙锚杆支护;锚杆与土钉组合;深搅桩与灌注桩排组合;深搅桩中打入H钢桩组合支护等。

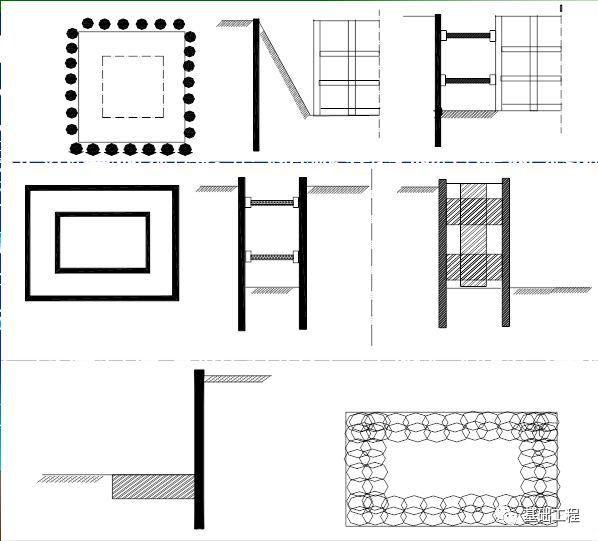

结构类型

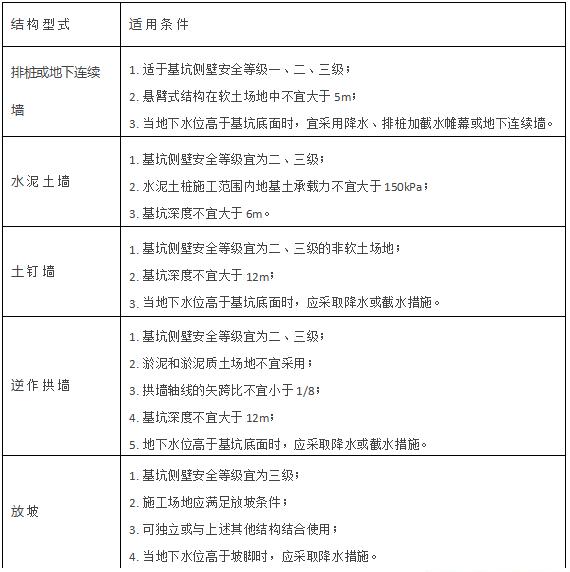

支护结构类型及其适用范围

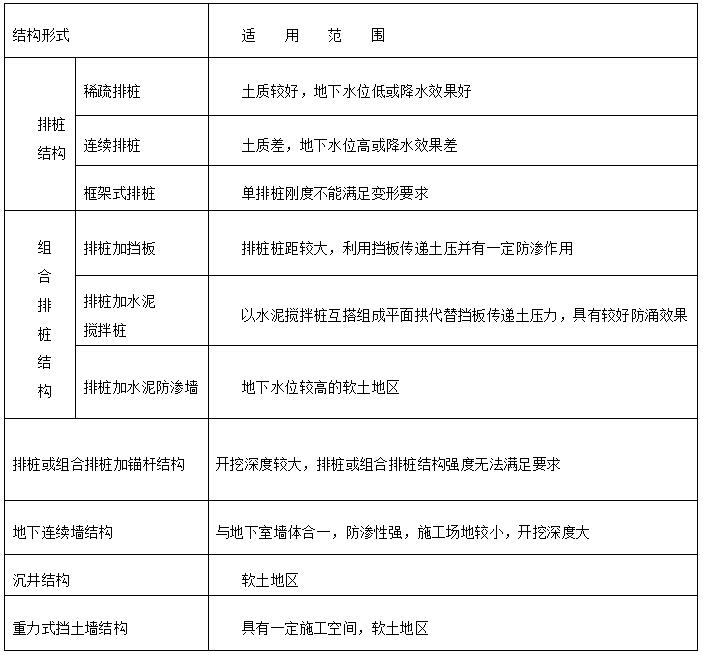

板桩

组合挡土壁

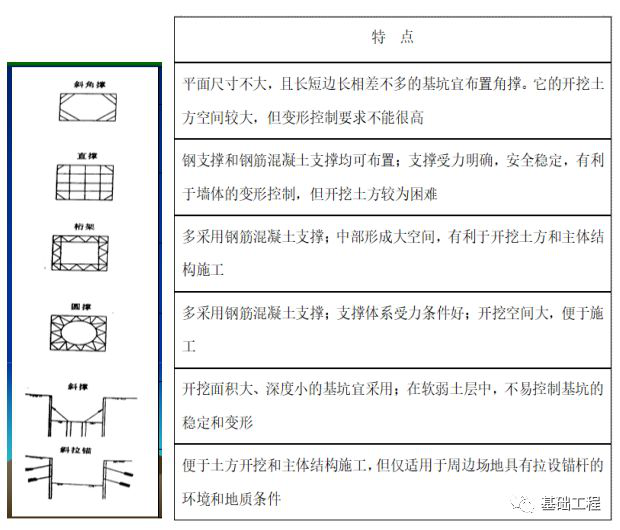

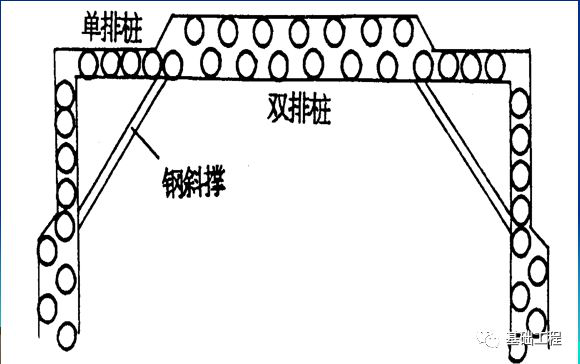

单排与双排桩支护结构

支撑体系

基坑围护结构设计的特点

1. 外力的不确定性;

2. 变形的不确定性;

3. 土性的不确定性;

4. 一些偶然变化所引起的不确定因素。

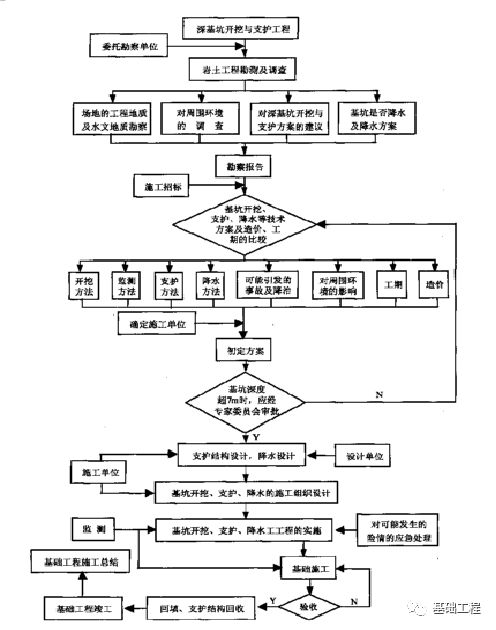

基坑工程的设计内容

包括 :环境调查及基坑安全等级的确定,围护结构选型,围护结构设计计算,节点设计,井点降水、土方开挖方案以及监测要求等。

基坑围护结构设计所需的基本资料主要有:

工程水文地质资料;

场地环境资料;

所建工程的地下室结构、基础桩基图纸等;

与施工条件有关的资料。

围护结构的选择和布置

围护结构的选择的原则:

基坑围护结构的构件在一般情况下不应超出工程用地范围;

基坑围护结构的构件不能影响主体工程结构构件的正常施工;

尽可能采用受力性能较好的圆形、正多边形和矩形。

围护结构设计计算

通过设计计算确定围护结构构件的内力和变形,据以验算截面承载力和基坑位移。

设计计算必须按不同施工阶段的特征分别进行验算,同时应考虑前一种工况对后面各种工况内力和变形的影响。

围护结构稳定性验算

基坑边坡总体稳定演算;

围护墙体抗倾覆稳定验算;

围护墙底面抗滑移验算;

基坑围护墙前抗隆起稳定验算;

抗竖向渗流验算;

基坑周围地面沉降及其影响范围的估计。

均与围护墙的插入土深度有关。

节点设计

合理的节点构造应符合以下条件:

方便施工;

节点构造与设计计算模型中的假设条件一致;

节点构造应起到防止构件局部失稳的作用;

尽可能减少节点自身的变形量;

与整体稳定相关的节点应设置多道防线,同时要具有良好的节点延性。

其他土工问题

井点降水

井点降水的作用是:

1)通过降低地下水位消除基坑坡面及坑底的渗水,改善施工作业条件;

2)增加边坡稳定性,防止坡面和基底的土粒流失,以避免流砂现象;

3)降低水位,防止坑底隆起与破坏;

4)改善基坑的砂土特性,加速土的固结。

降水的方法有集水明排和井点降水两类。

土方开挖

其中最重要的要求是每阶段的开挖深度与相应设计工况的计算模型一致。

强调先支撑后开挖的原则。

监测内容有以下几个方面:

围护结构主要构件的内力和变形

基坑周围土体的变形,边坡稳定及地下水的变化和空隙水压力的测定等;

对周围环境中需要保护的对象进行专门内容的观察和测定。

基坑围护,基坑工程施工
