一独立基础施工工艺
01阶形独立基础
阶形独立基础绑扎钢筋
柱基础插筋、箍筋绑扎
阶形独立基础支模板
阶形独立基础浇筑砼、拆除模板
02坡形独立基础
坡形独立基础钢筋绑扎
柱基础插筋、箍筋绑扎
坡形独立基础支模板
坡形独立基础浇筑砼、拆除模板
二独立基础算量
01钢筋算量

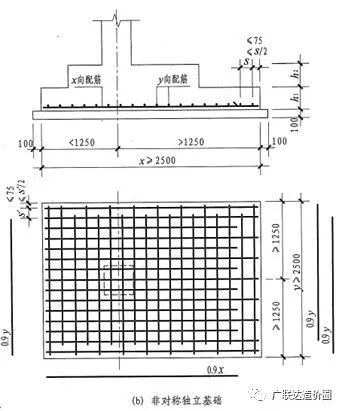

1)独立基础各边长度2.5m时,且柱子位于独基中间时,底筋构造: 16G101-3 P70
钢筋计算公式:
X向外侧钢筋长度=X-2C
X向外侧钢筋根数=2
X向内侧钢筋长度=X*0.9
X向内侧钢筋根数=[ Y-min(75,S`/2)*2-2S`]/S`向上取整+1
光圆钢筋需加弯钩增加长度6.25d*2,螺纹钢筋不需加弯钩增加长度
Y方向长度和根数算法同X方向
2)独立基础各边长度2.5m时,且柱子不在独基中间[柱中心距独基边距离:一边1.25m,一边1.25m],底筋构造: 16G101-3 P70
钢筋计算公式:
X向外侧钢筋长度=构件长-2C
X向外侧钢筋根数=2
X向内侧钢筋长度: 一半L=构件长*0.9;一半L=构件长-2C
X向内侧钢筋根数=[Y-min(75,S`/2)*2-2S`]/S`向上取整+1
光圆钢筋需加弯钩增加长度6.25d*2,螺纹钢筋不需加弯钩增加长度
3)独立基础各边长度<2.5m时,底筋构造: 16G101-3 P67
钢筋计算公式:
X向钢筋长度=X-2C(螺纹钢筋)
X向钢筋长度=X-2C+6.25d*2(光圆钢筋)
X向钢筋根数=[Y-min(75,S`/2)*2]/S`(向上取整)+1
Y方向长度和根数算法同X方向
4)独立基础钢筋手算实例1:
阶形独立基础平面图
阶形独立基础剖面图
配筋图
独立基础钢筋手算:
X向钢筋长度:
=1800-2*40
=1720mm
X向钢筋根数:
=[1800-min(75,130/2)*2]/130+1
=[1800-65*2]/130+1
=14根
Y向钢筋长度根数算法同X向
5)独立基础钢筋手算实例2:
阶形独立基础平面图
阶形独立基础剖面图
配筋图
独立基础钢筋手算
X向外侧钢筋长度:
= 3400-2*40
=3320mm
X向外侧钢筋根数:
=2根
X向内侧钢筋长度
=3400*0.9
=3060mm
X向内侧钢筋根数:
=[3400-min(75,180/2)*2-2*180]/180+1
=[3400-75*2-2*180]/180+1
=18根
Y向钢筋长度根数算法同X向
6)钢筋工程量:
钢筋工程量是以吨为单位,每米钢筋重量=0.00617*d*d(kg),d:钢筋直径
02混凝土算量
2013房屋建筑与装饰工程工程量清单计算规范独立基础清单
坡形独立基础砼体积:
V1=A*B*h1
V2=h2*[(A*B+a*b+(A+a)*(B+b)]/6
阶形独立基础砼体积:
V1=A*B*h1
V2=C*D*h2
03模板算量
坡形独基模板面积
=独基周长*独基支模高度
=(A+B)*2*h
阶形独基模板面积
=各阶周长*各自支模高度
=(A+B)*2*h1+(a+b)*2*h2
三独立基础计价
我们以工程量清单计量规范2013和贵州省建筑与装饰工程计价定额2016为案例进行讲解:
01垫层
1)项目特征:
混凝土种类:商品砼(现拌砼)
砼强度等级:C15( C20、C30等)
垫层部位:承台下(筏板下、独基下等)
2)定额套项:
当清单描述模板工作内容时,需要套模板的子目;当清单没有描述模板工作内容时,那么模板需要在措施项目清单下计价。
02独立基础
1)项目特征:同上
2)定额套项:同上
03钢筋
1)项目特征:
钢筋级别和钢筋直径不同分开编制清单
