施工方法
土钉墙施工中采取一快一慢法。施工中根据实际情况可以调整土钉参数(长度密度)特别是遇到管线时,必须采用洛阳铲人工成孔,调整孔位,避开管线,同时保证基坑安全。
1) 一快:在开挖后8小时内必须把土钉安放完毕,在环境恶劣的情况下2小时内要完成土钉安放。
2) 一慢:前层土钉完成注浆48小时以上,面层砼喷射完毕24小时以上方可进行下一层边坡面的开挖。
常见类型
1钻孔注浆型
先用钻机等机械设备在土体中钻孔,成孔后置入杆体(一般采用HRB335 带肋钢筋制作),然后沿全长注水泥浆。钻孔注浆钉几乎适用于各种土层,抗拔力较高,质量较可靠,造价较低,是最常用的土钉类型。
2直接打入型
在土体中直接打入钢管、角钢等型钢、钢筋、毛竹、圆木等,不再注浆。由于打入式土钉直径小,与土体间的粘结摩阻强度低,承载力低,钉长又受限制,所以布置较密,可用人力或振动冲击钻、液压锤等机具打入。直接打入土钉的优点是不需预先钻孔,对原位土的扰动较小,施工速度快,但在坚硬粘性土中很难打入,不适用于服务年限大于2 年的永久支护工程,杆体采用金属材料时造价稍高,国内应用很少。
3打入注浆型
在钢管中部及尾部设置注浆孔成为钢花管,直接打入土中后压灌水泥浆形成土钉。钢花管注浆土钉具有直接打入钉的优点且抗拔力较高,特别适合于成孔困难的淤泥、淤泥质土等软弱土层、各种填土及砂土,应用较为广泛,缺点是造价比钻孔注浆土钉略高,防腐性能较差不适用于永久性工程。

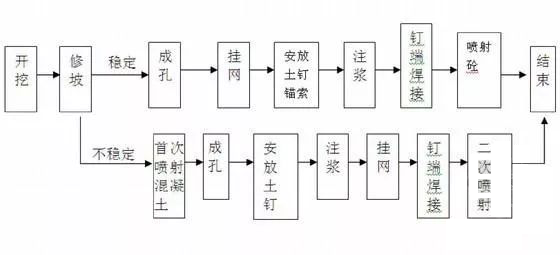

施工工艺
放线 开挖修坡 安放锚杆 注浆 编网喷砼 开挖下一层
1周边放样
根据土钉墙实际施工位置,进行放样复核,如有偏差应会同各方讨论解决。拐角处土体极不稳定,所以放线时尽可能取直,挖土时形成一个弧面。
2土方开挖
根据出土方向和道路情况,可沿基坑一边分层分段开挖沟槽,土方开挖应与土钉布置相协调,分层挖土,第一层挖土深度1.1m,以下各层均为1m,第一层挖土时先挖出工作沟槽,宽度6米左右,必须按施工设计要求开挖,严禁超挖。开挖时挖机不得撞击网壁和锚头。
3土钉制作、成孔

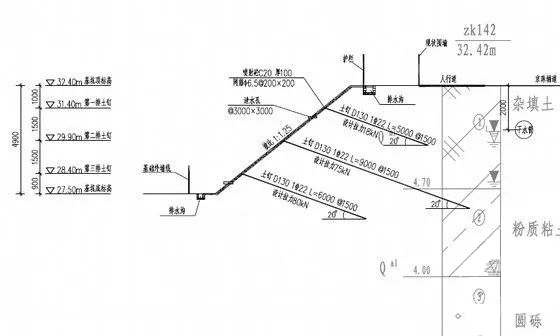

土钉按设计采用中483焊接钢管。土钉按照设计标准加工制作,钢管上打梅花形8mm孔,间距300-500mm。剖面上面两排土钉长度为12米,下面两排土钉为9米,上面翻边2米靠外位置加一根3米土钉以10度向外侧倾斜。D-D、E-E剖面上面两排土钉长度为12米,下面两排土钉为9米。 土钉采用冲击锤直接打入。土钉定位误差上下左右均小于50mm,傾角误差小于3度。如遇障碍,应设法避开。
4注浆
土钉锚管注浆,从锚管底部开始注浆,边注边拔管,最后进行口部高压注浆,然后封孔。注浆泵必须压力恒定,注浆压力取0.4-0.6mpa,流量不大于5L/min,水泥浆用量25kg/m~30kg/m
5编制钢筋网
按设计要求绑扎或点焊双向钢筋网。钢筋定位误差小于20mm相邻钢筋接头错开500mm,每层土钉部用联系筋焊接,用螺纹钢井字压在钢筋网上,钢筋网片、联系筋土钉、井字架之间用点电焊联接。
6喷射砼面层
在土层开挖、修坡面层后,在钢筋网编焊工作完成一次性喷射总厚度100mm,砼标号为C20。喷射砼应掺加速凝剂,砼初凝小于10min,终凝小于30min。 混凝土配比为:普通水泥:砂石1:4-1:5 砂率:45-45% 水灰比:0.4-0.45 速凝剂:35%水泥重量。
